亳州时代公馆11月下半月工程进度播报

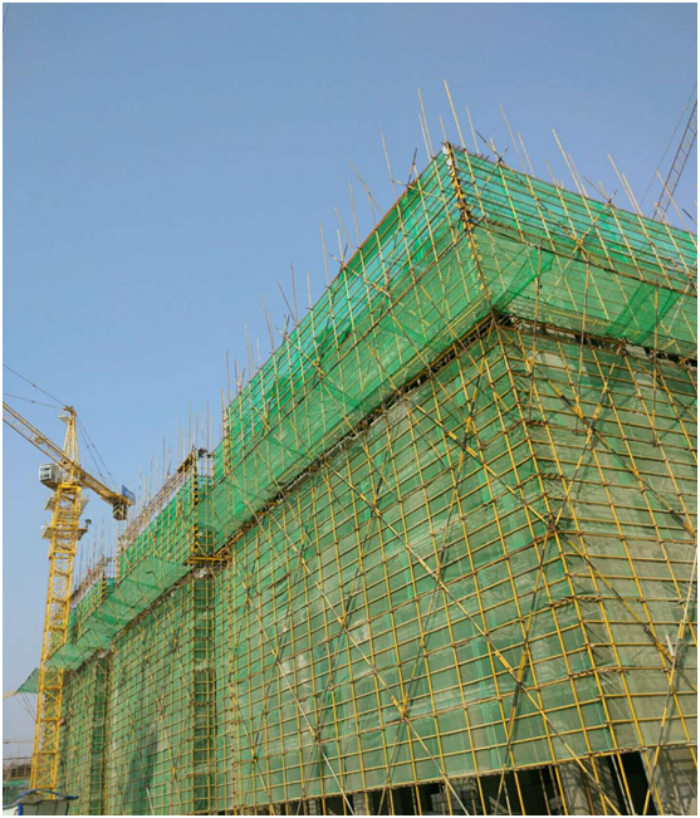

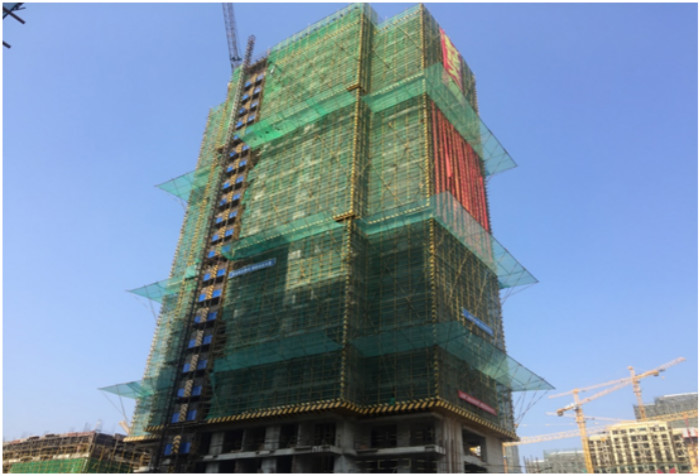

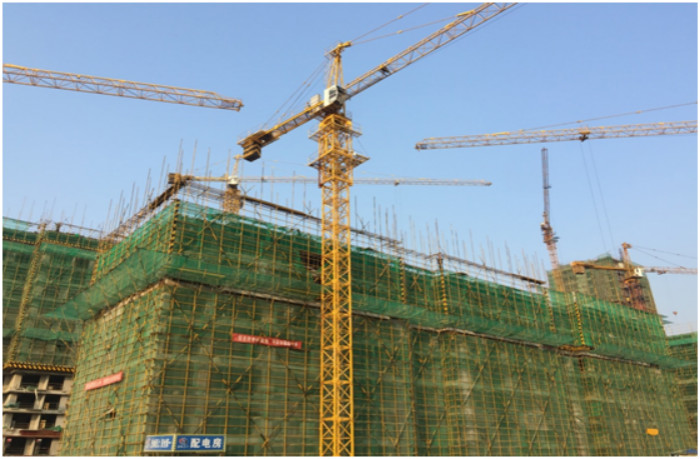

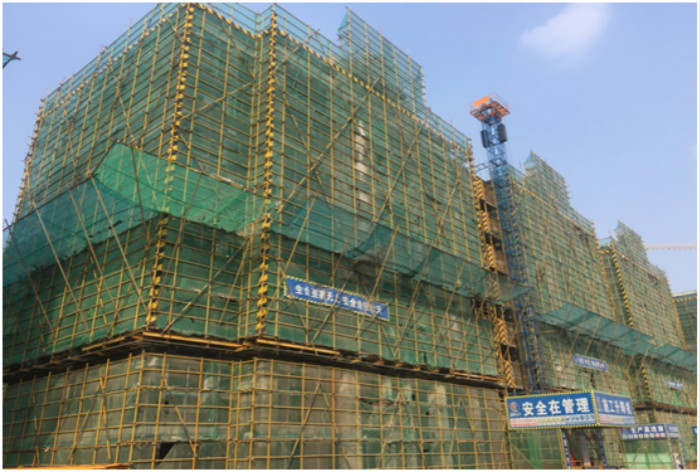

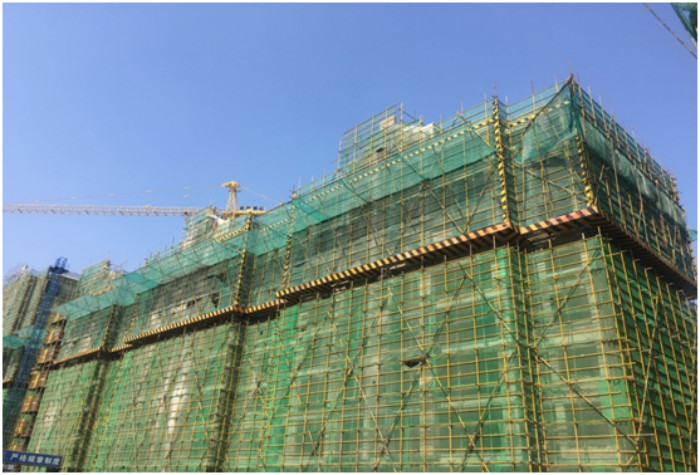

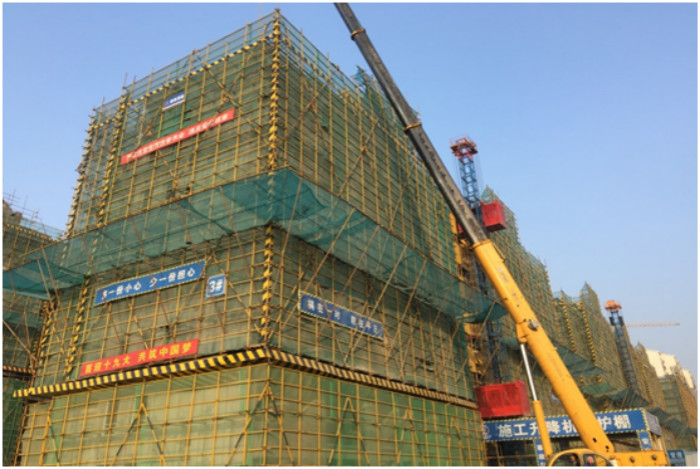

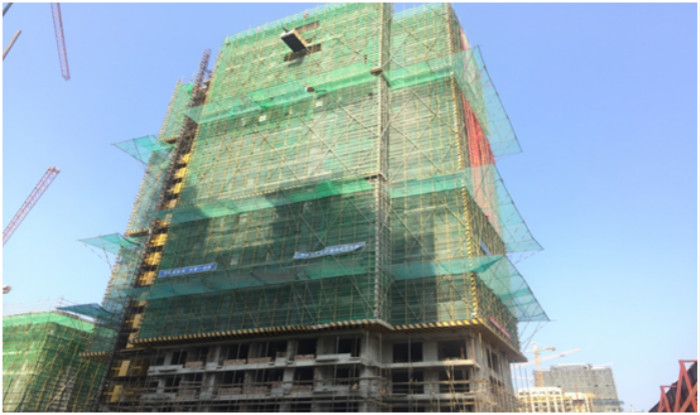

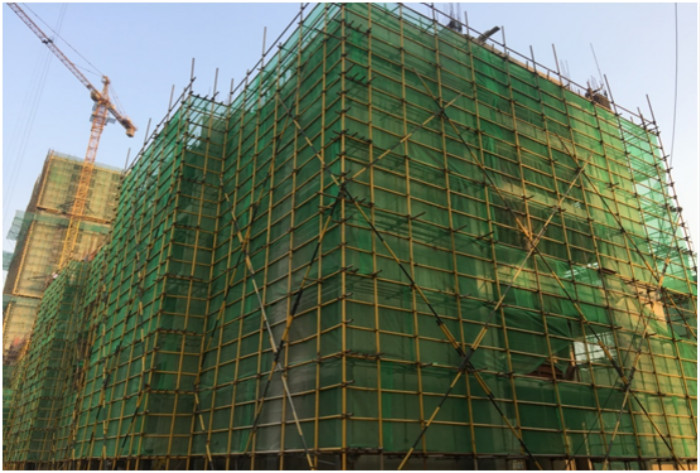

各楼栋形象进度:

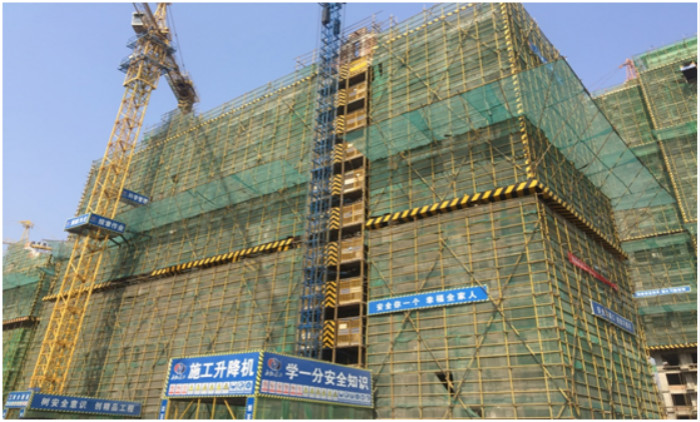

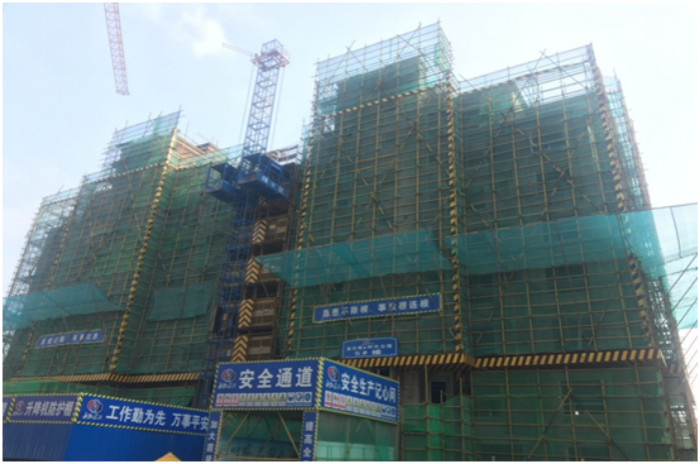

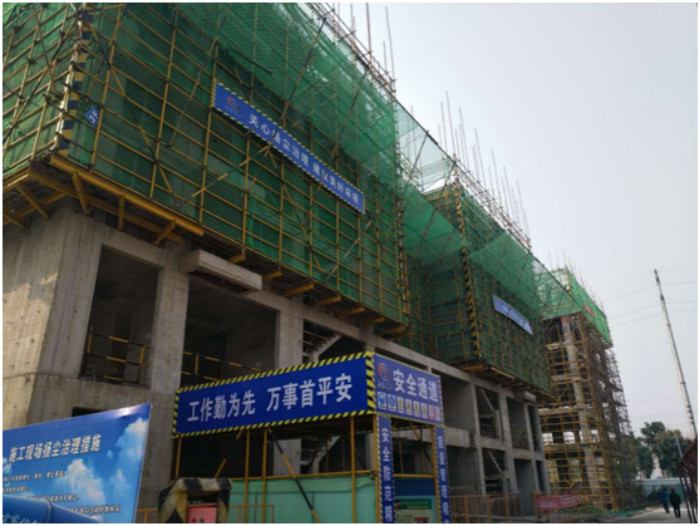

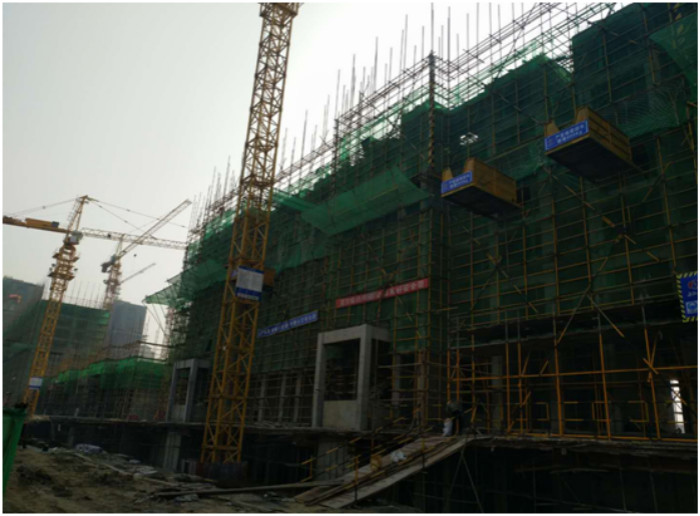

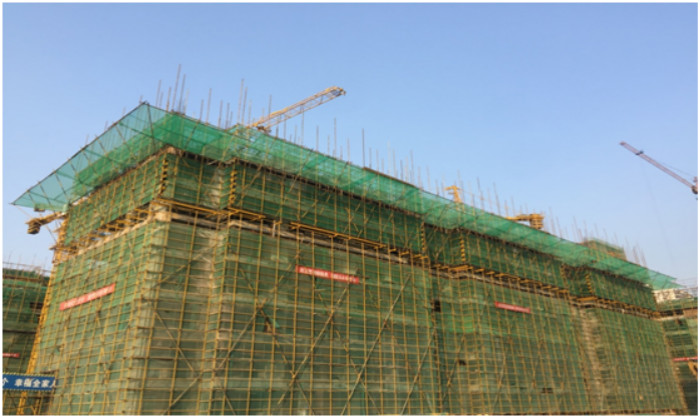

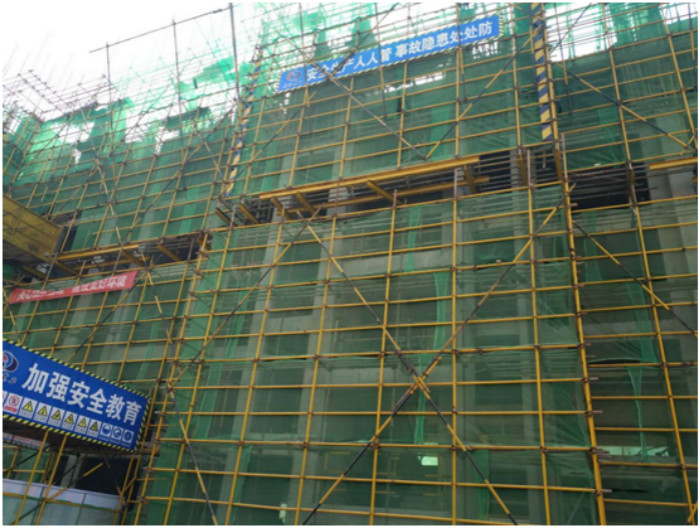

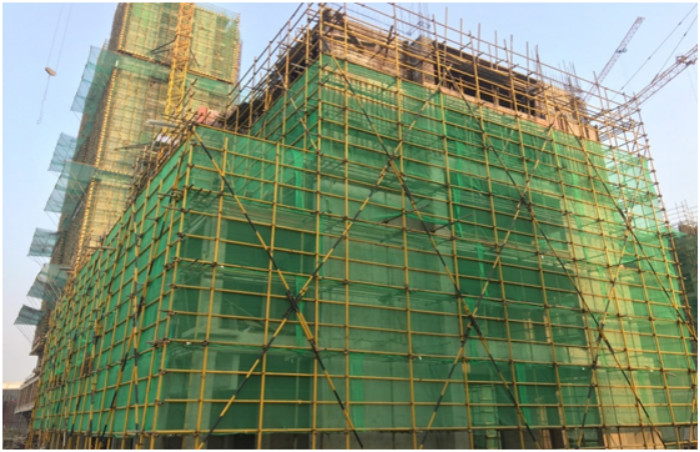

1#楼:

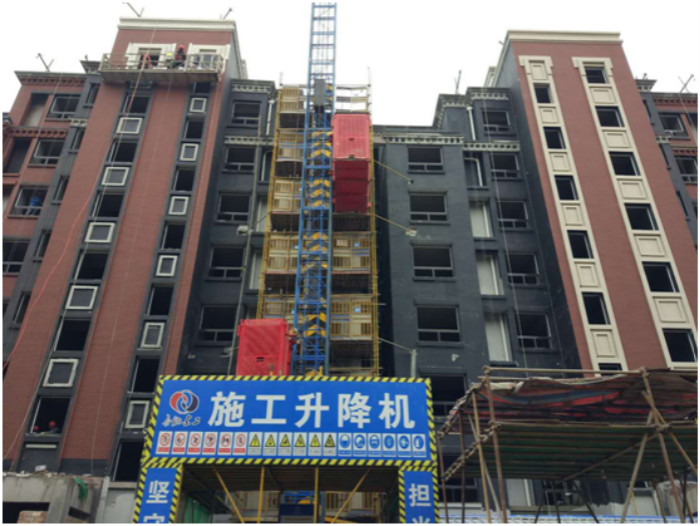

8层,框剪结构。现阶段1#楼主体结构完成,外墙底漆完成,外墙真石漆施工。

2#楼:

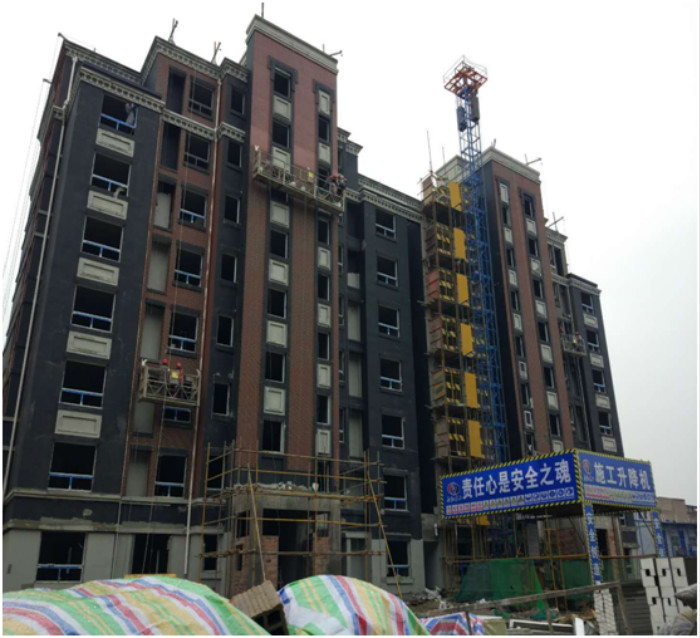

8层,框剪结构。现阶段2#楼主体结构完成,底漆施工完成,外墙真石漆施工。

3#楼:

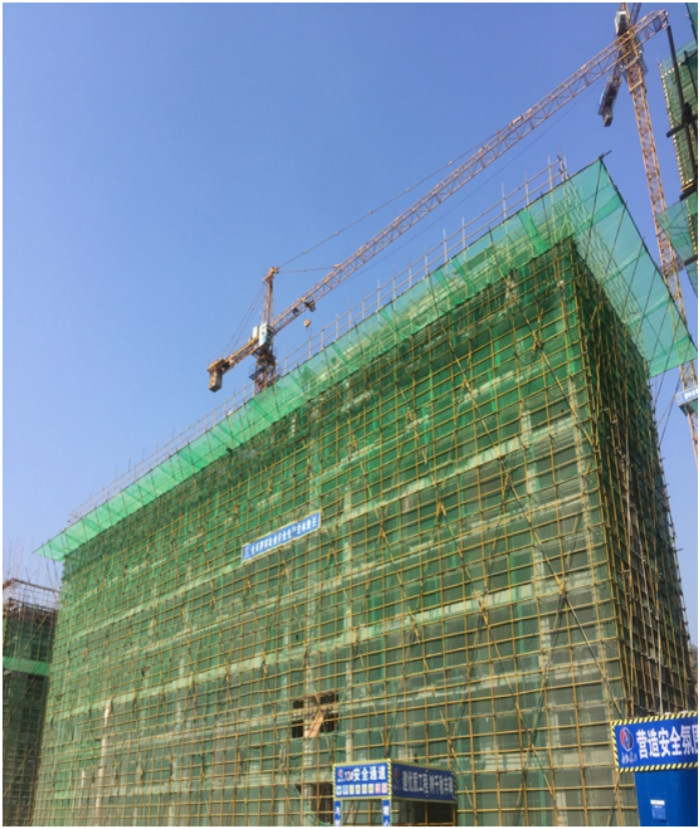

8层,框剪结构。主体结构齐、外墙保温完成,内墙抹灰,外墙底漆施工。

4#楼:
8层,框剪结构。现阶段4#楼主体结构完成。墙体砌筑完成,内墙抹灰施工。

5#楼:
8层,框剪结构;现阶段5#楼主体结构完成,墙体砌筑完成,内墙抹灰施工。

6#楼:
11层,框剪结构;现阶段墙体砌筑已完成,外墙保温施工。

7#楼:
8层,框剪结构,墙体砌筑完成,外墙抹灰完成。

8#楼:
11层,框剪结构,内墙抹灰施工。

9#楼:
11层,框剪结构。现阶段9#楼10层墙柱钢筋绑扎。

10#楼:
8层,框剪结构。现阶段10#楼八层结构结构屋面混凝土浇筑完成。

11#楼:
22层,框剪结构。现阶段11#楼主体结构已完成,墙体砌筑至15层。

12#楼:
11层,框剪结构。现阶段12#楼主体结构已完成至8层。

13#楼:
8层,框剪结构。现阶段13#楼主体结构8层已完成,屋面框架施工。

14#楼:
22层,框剪结构。现阶段14#楼主体结构已完成,墙体砌筑至14层。

15#楼:

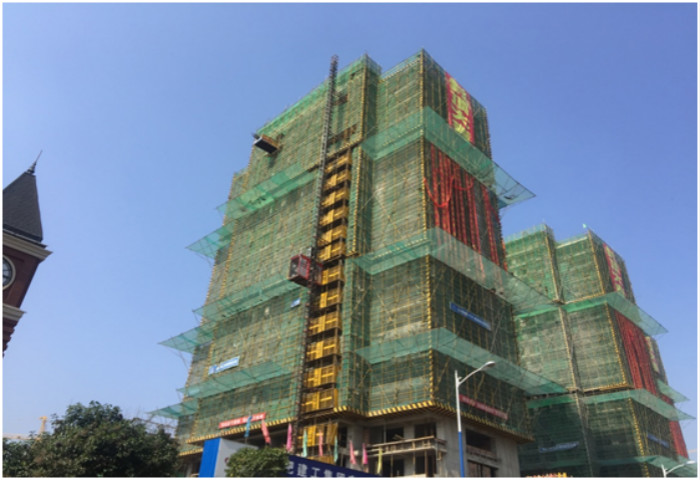

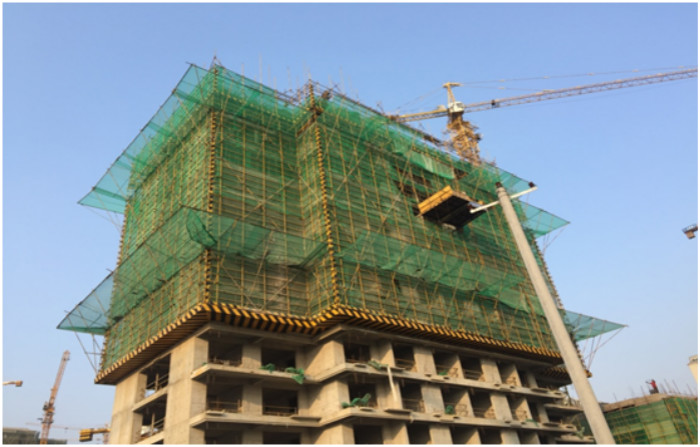

26层,框剪结构。现阶段15#楼主体结构施工至19层墙柱。

16#楼:

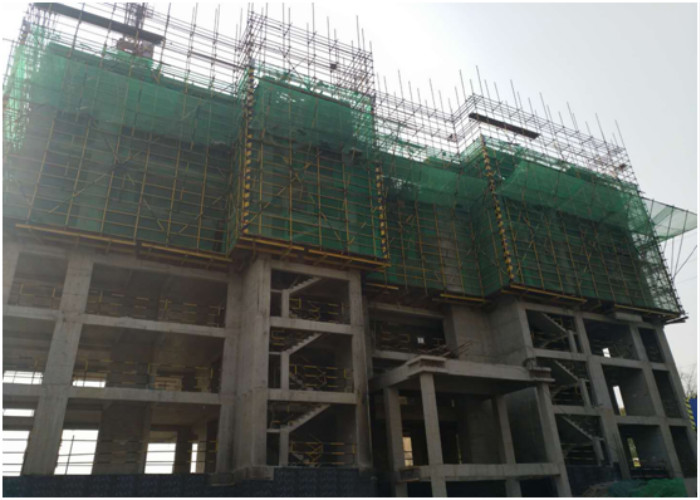

11层,框剪结构。现阶段16#楼主体结构已完成8层结构齐,9层顶梁板钢筋绑扎。

17#楼:

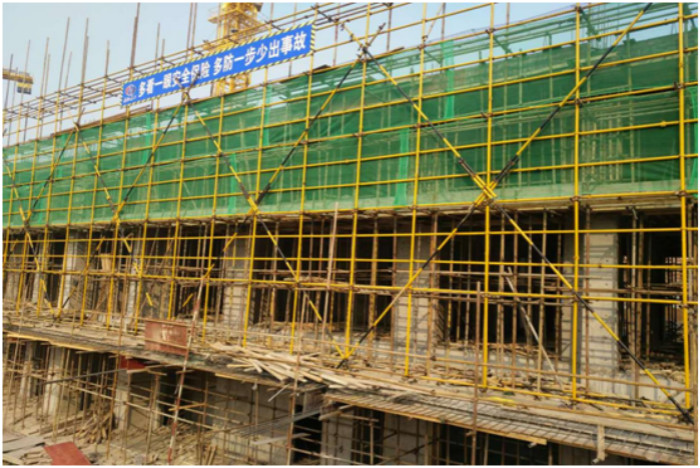

11层,框剪结构。现阶段17#楼主体结构已完成7层结构齐,8层结构支模。

18#楼:

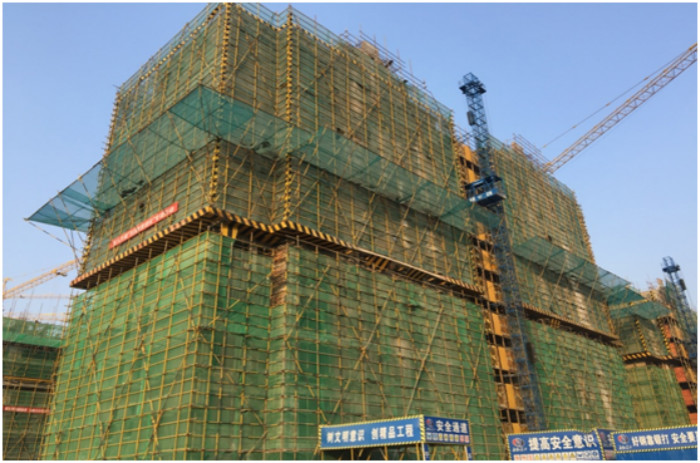

23层,框剪结构。现阶段18#楼主体结构已完成,墙体砌筑8层。

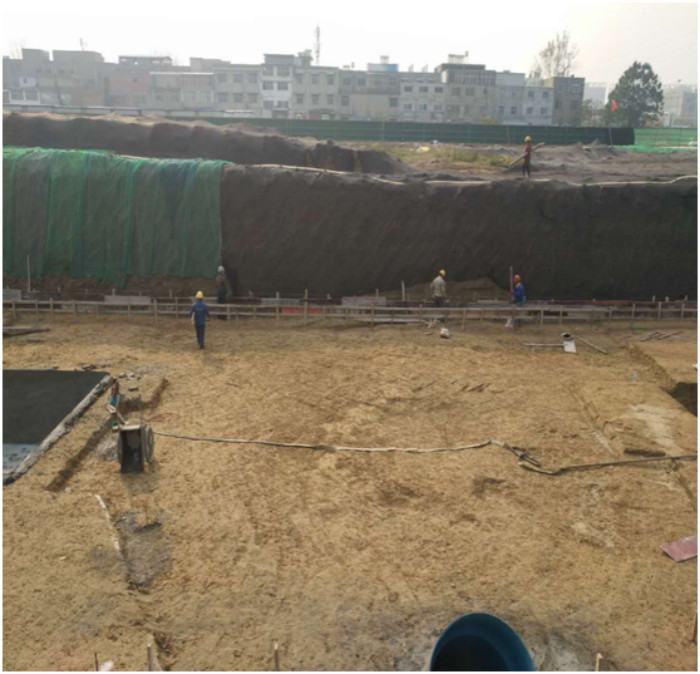

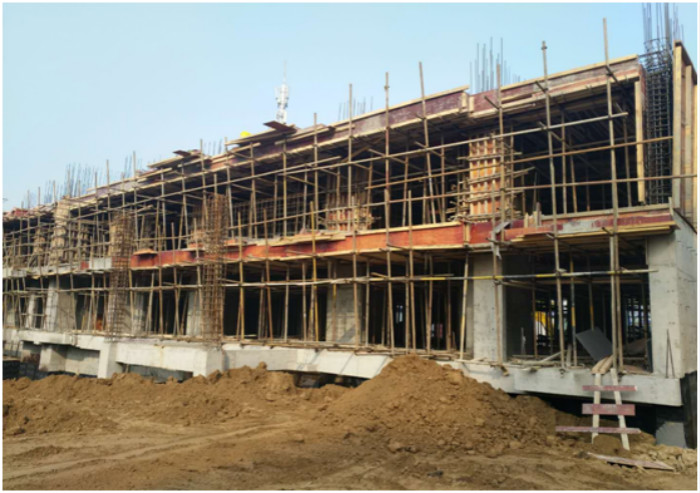

30#楼:位于二期,共11层。目前在进行基础施工。

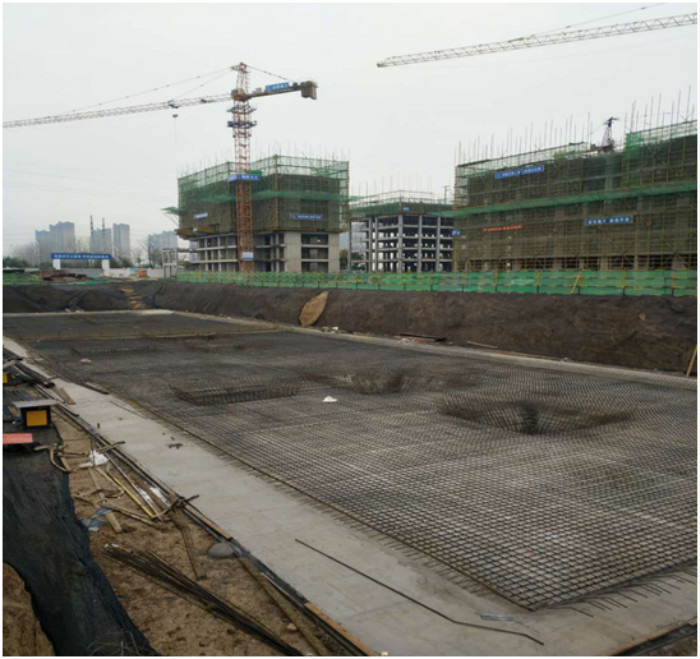

32#楼:位于二期,共11层。目前在进行基础施工。

34#楼:位于二期,共11层。目前结构施工到2层。

35#楼:位于二期,共10层。目前结构施工到6层。

36#楼:位于二期,共23层。目前结构施工到7层。

37#楼:位于二期,共10层。目前结构施工到2层

38#楼:位于二期,共9层。目前结构施工到6层

39#楼:位于二期,共22层。目前结构施工到6层。

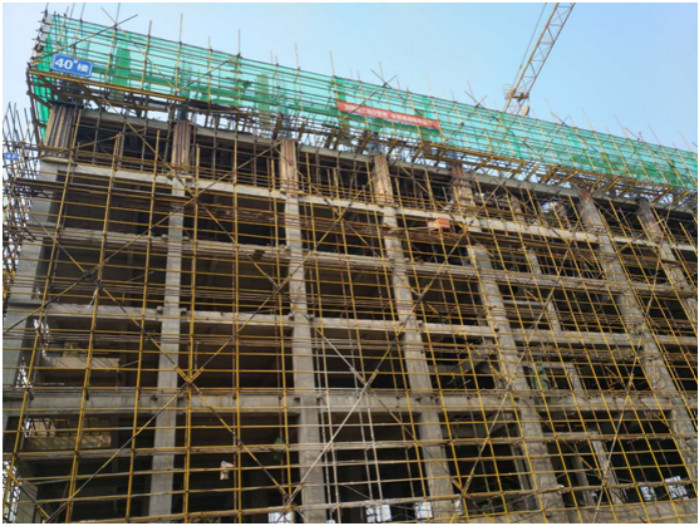

40#楼:位于二期,共11层。目前结构施工到6层。
