蚌埠新地城市广场12月上半月工程进度播报

2017.12.18文章来源:   阅读次数:

蚌埠新地城市广场12月上半月工程进度播报

  各楼栋形象进度:

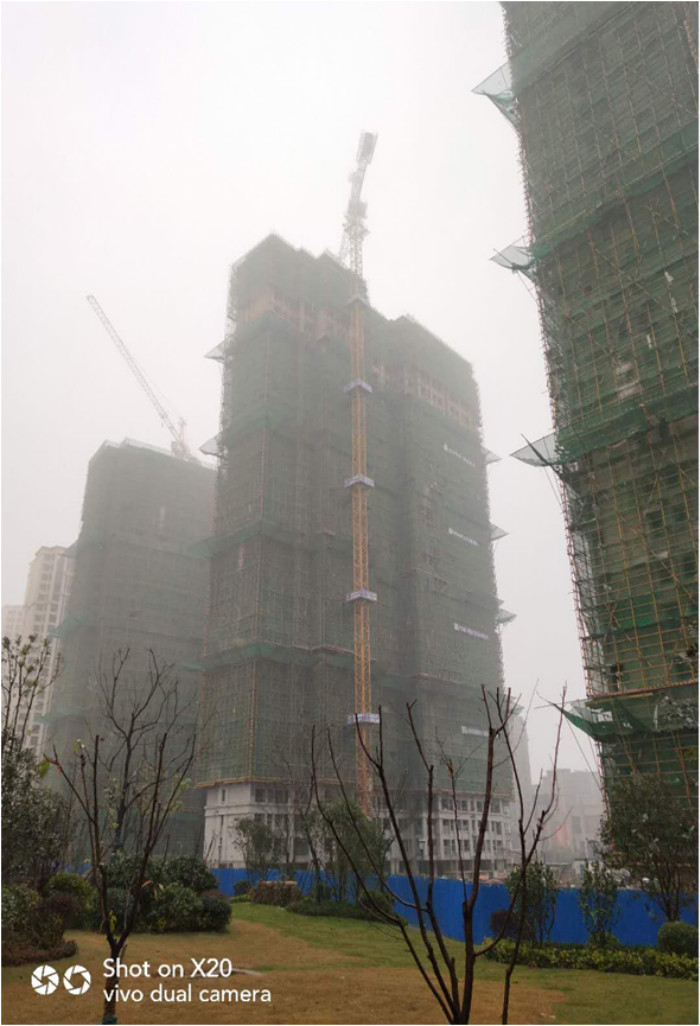

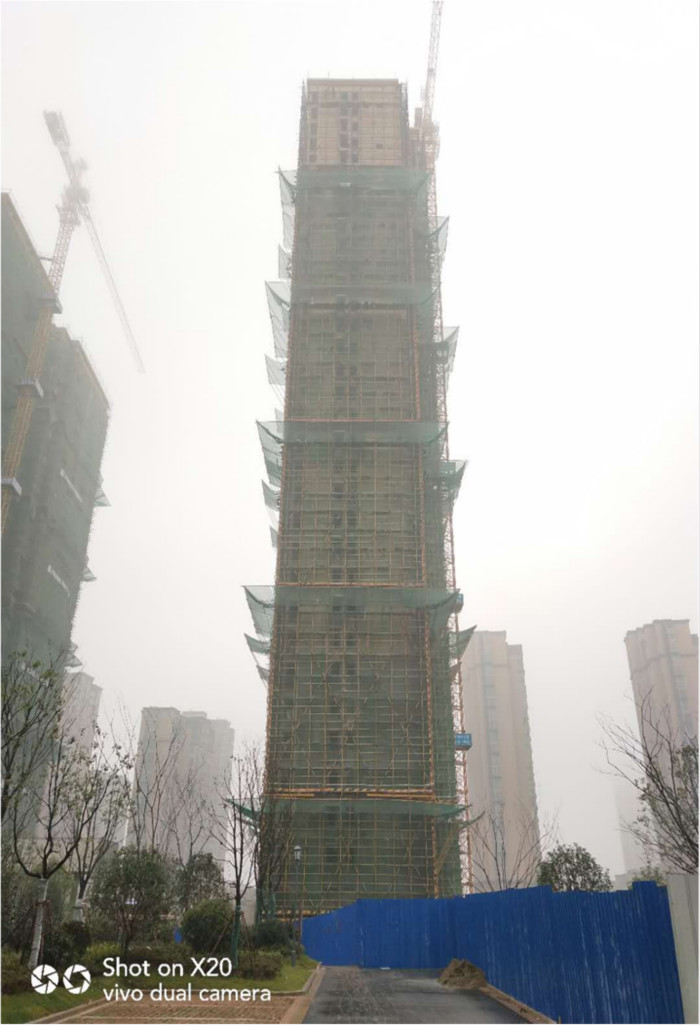

  3#楼:

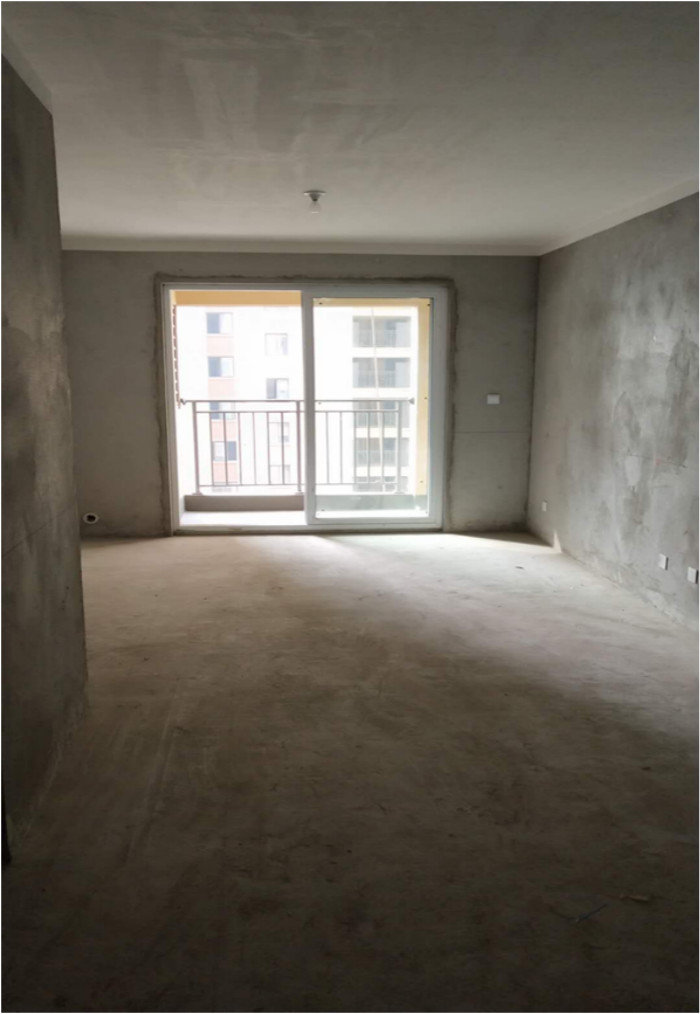

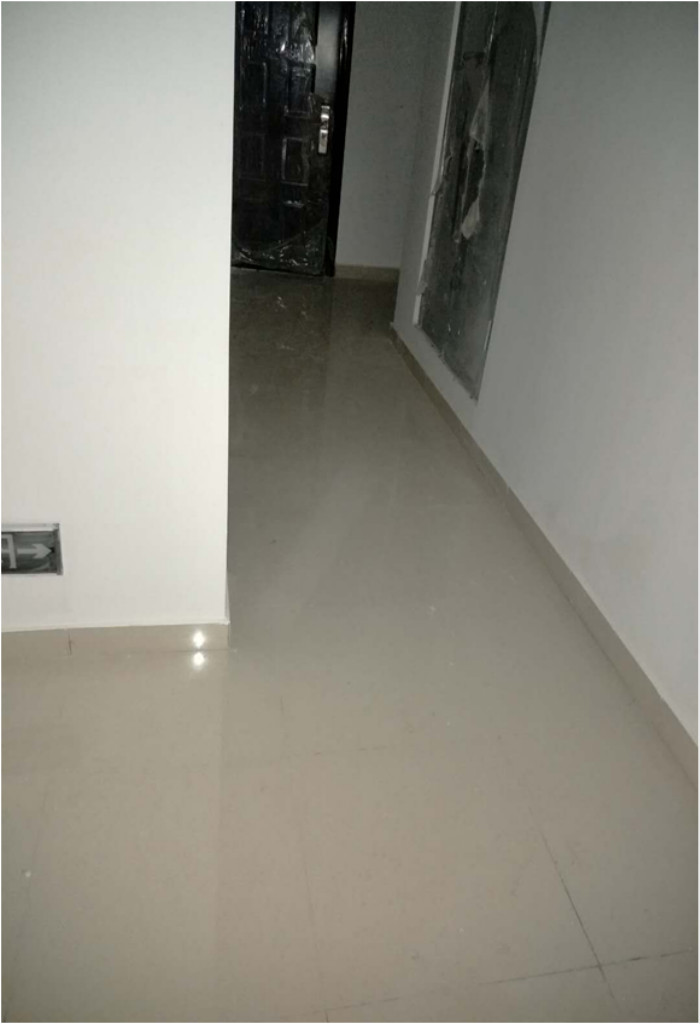

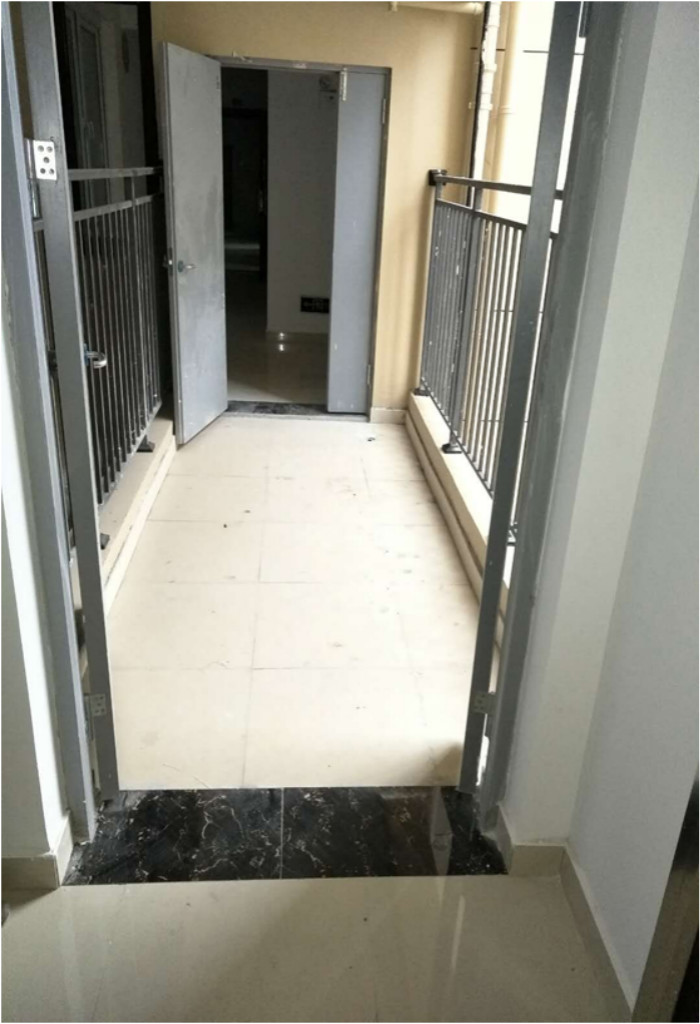

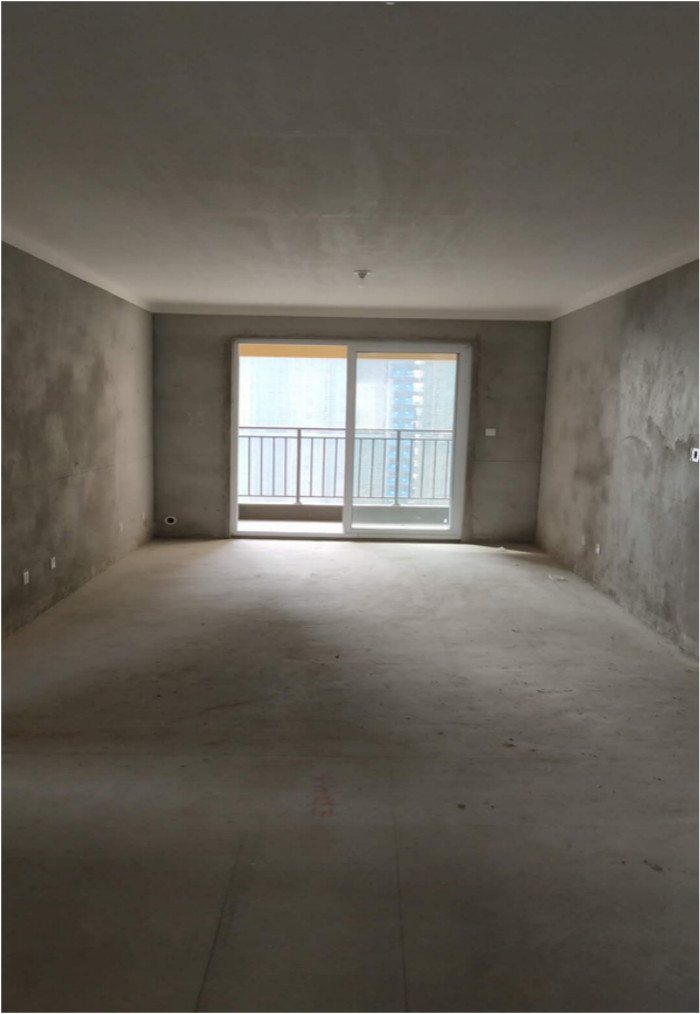

  1、户内精修完成;进户门已锁;
  2公区施工全部完成,公区精保洁完成34-30层完成;

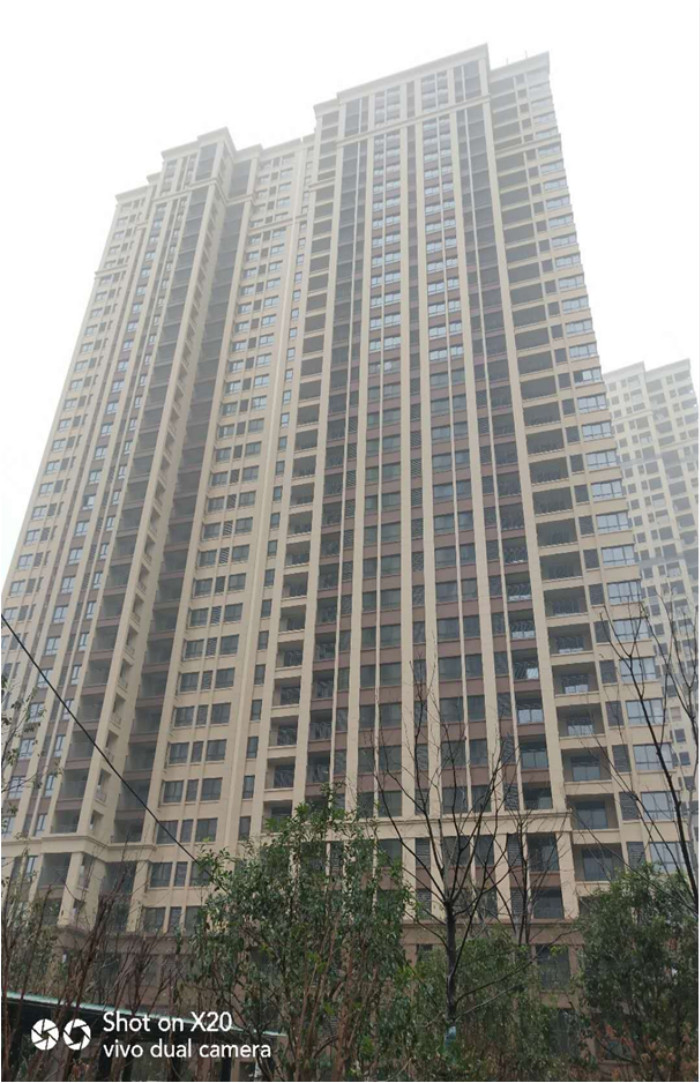

  3、外墙工程全部完成;

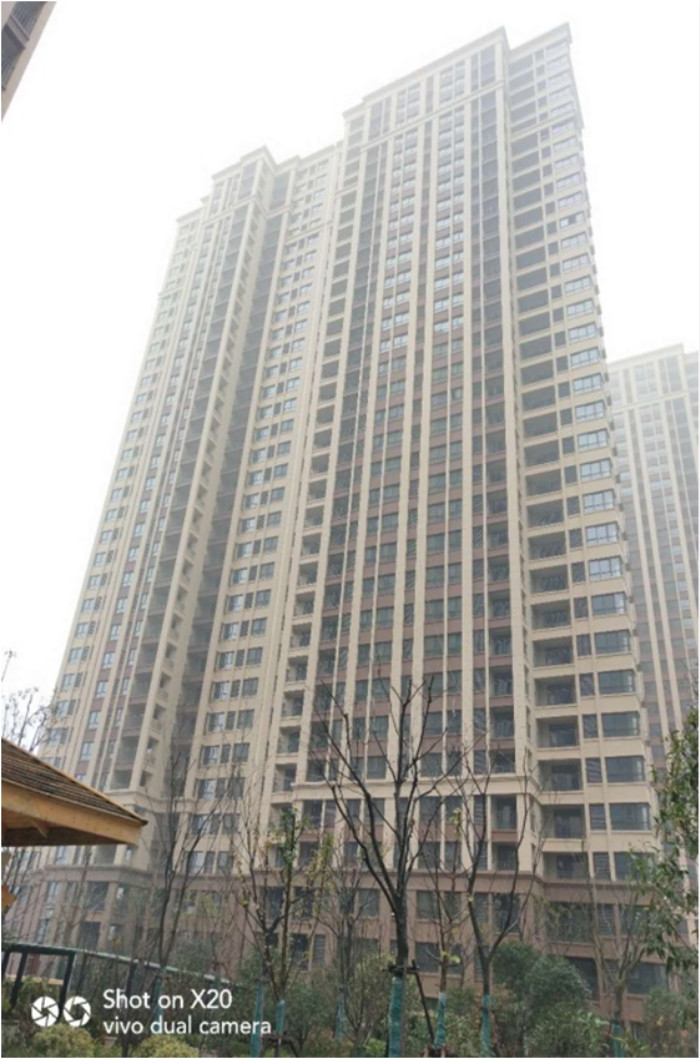

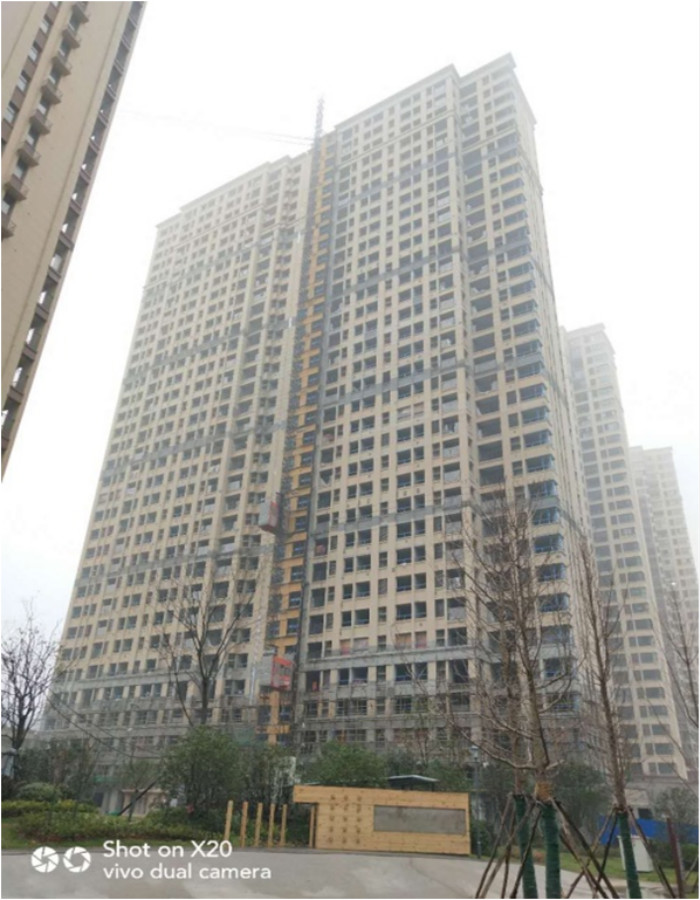

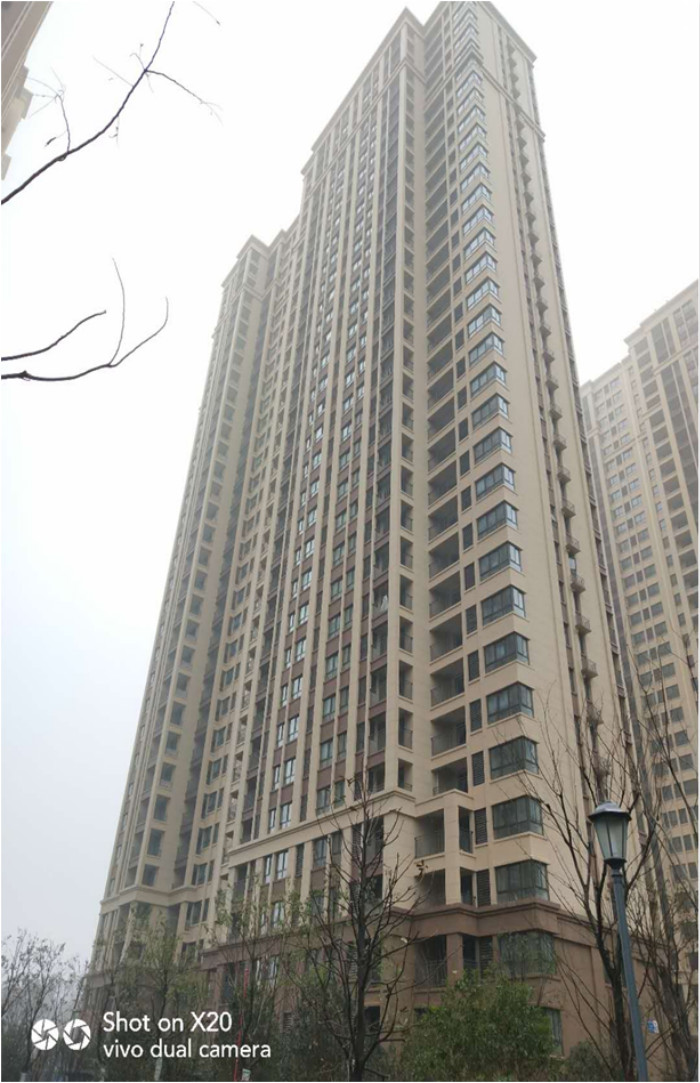

  4、百叶安装完成。

  5#楼:
  1、户内精修完成;进户门已锁;
  2、公区施工全部完成,公区精保洁完成34-4层完成;
  3、外墙工程全部完成;
  4、门窗工程全部完成;
  5、进户门及防火门安装全部完成。

  7#楼:
  1、户内精修完成;进户门已锁;
  2、公区施工全部完成,公区精保洁完成34-5层完成;
  3、外墙工程全部完成;
  4、门窗工程全部完成;
  5、进户门及防火门安装全部完成。

  9#楼:
  1、户内精修完成;进户门已锁;
  2、公区施工全部完成,公区精保洁完成30层;
  3、外墙装饰全部完成;
  4、百叶工程百叶安装完成;
  5、进户门及防火门安装全部完成。

  二组团楼栋形象进度
  1#楼:

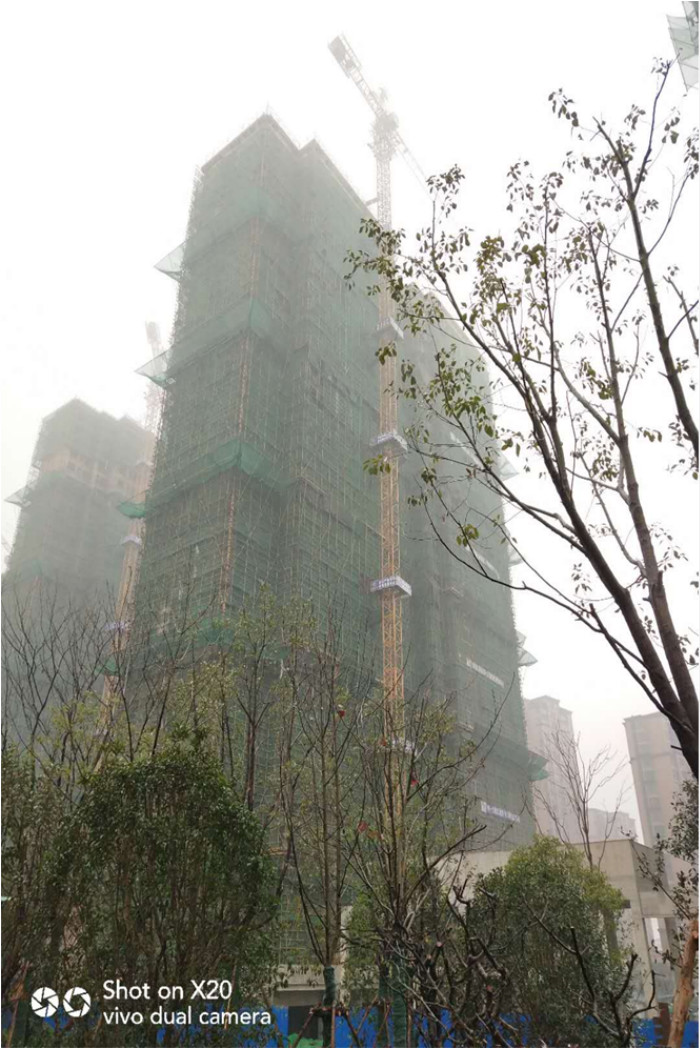

  1、地坪施工完成,槽钢层地坪完成2层;
  2、室内电梯电梯井道清理完成,电梯正在安装;
  3、外架拆除,34-4层外架拆除完成;

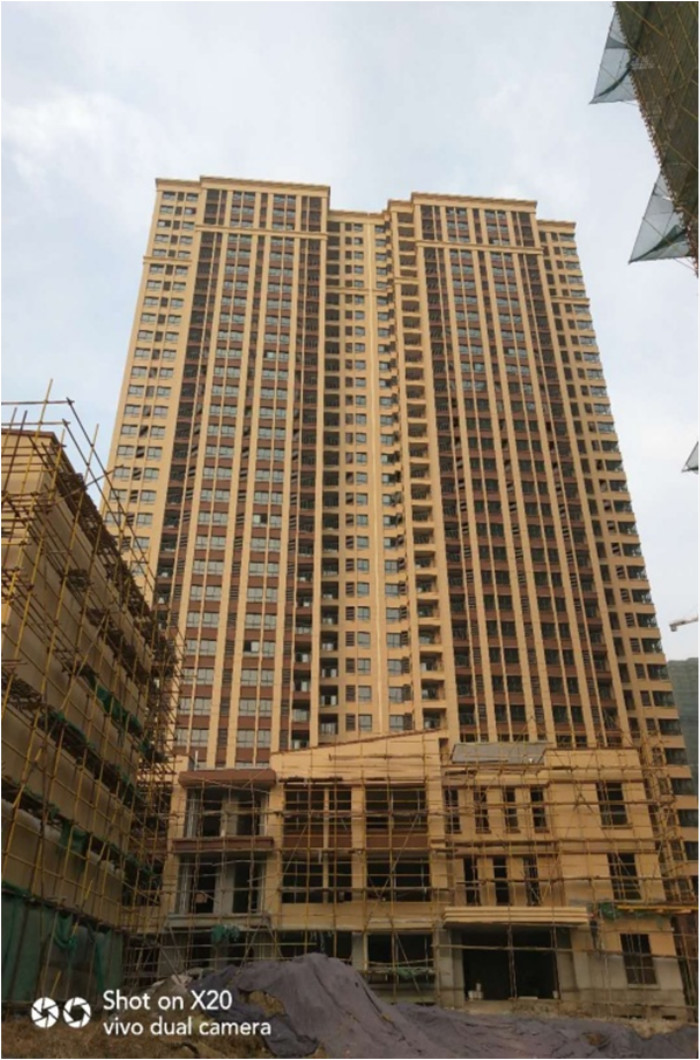

  4、外墙腻子施工完成,底漆基本完成;
  5、公区精装具备施工条件,精装单位已进场。

  4#楼:
  1、粉刷施工内粉完成;
  2、电梯正在安装;
  3、外墙腻子34-17层施工完成;底漆34-22层完成;
  4、地坪施工13层以下施工完成;

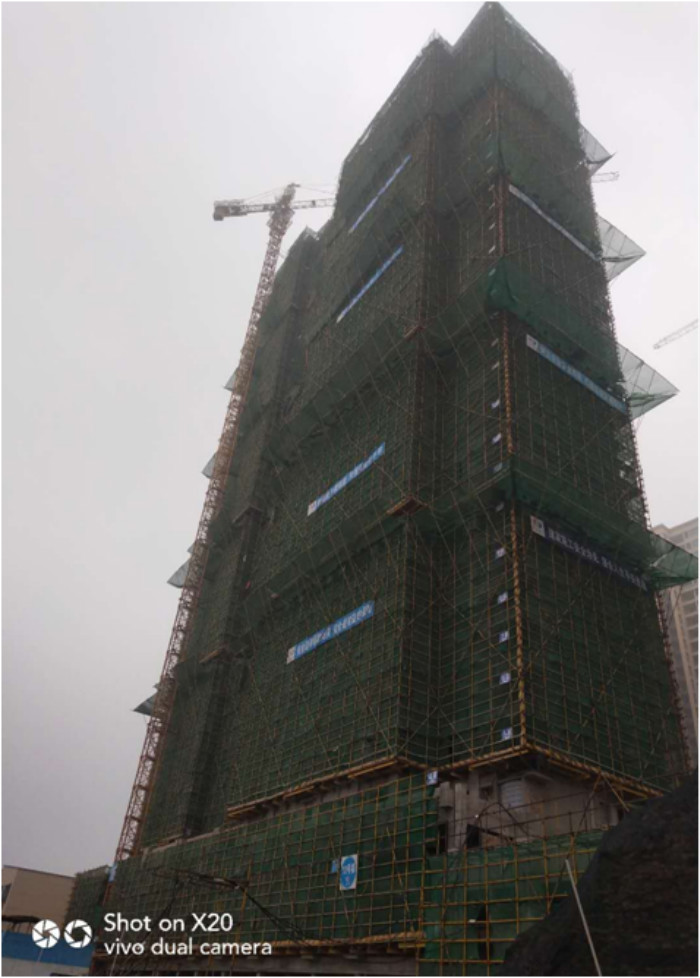

  5、具备外架拆除条件,安全网开始拆除。

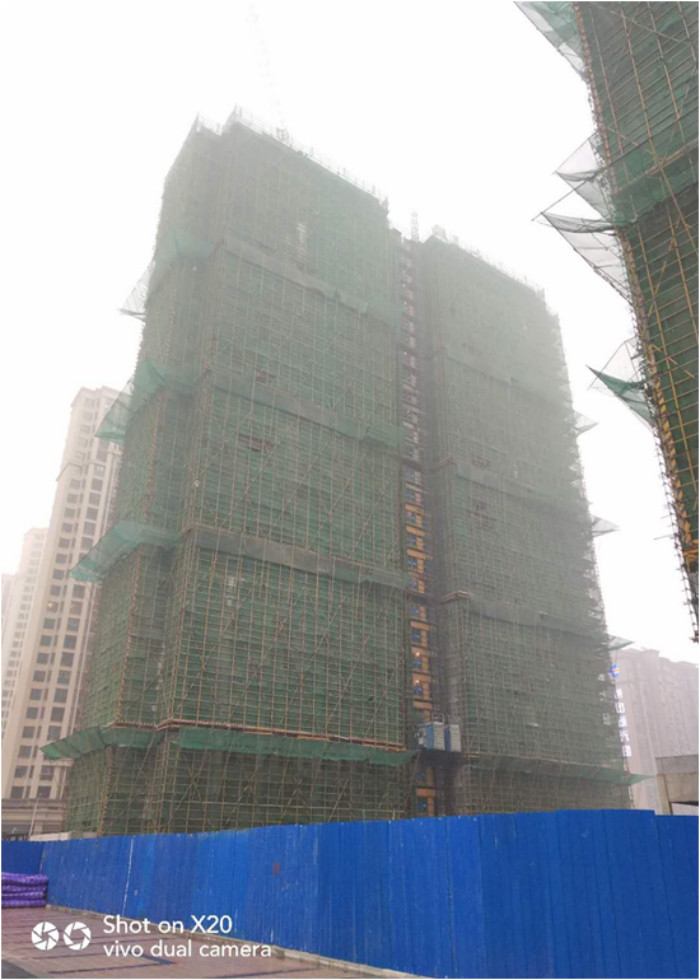

  6#楼:
  1、内粉累计完成30层;
  2、34-23层底漆完成,34-2层二遍抗裂施工完成;
  3、15层以下窗框安装完成,34-16层外围窗框全部完成;
  4、电梯井道清理完成,电梯正在安装;
  5、14-6层地坪施工完成;
  6、开始拆除安全网拆除。

  8#楼:
  1 、内粉完成;
  2、二遍抗裂施工完成;底漆34-9层施工完成;
  3、窗框安装完成;
  4、样板施工已完成;精装单位已进场;
  5、客梯具备调试条件;消防梯正在安装;
  6、15-3层施工完成,34-20层施工完成;
  7、外架开始拆除。

  三组团:
  10#楼:内粉累计完成30层;保温板施工完成;30、32层EPS线条完成;屋面施工完成;
  四组团:
  2#楼:具备主体结构验收条件;外墙粉刷15层以下完成;保温板10-13层施工完成;
  11#楼:内粉累计完成30层;外墙粉刷已完成;保温板施工完成。

A2-10#楼

A2-2#楼

A2-11#楼

  幼儿园形象进度

  外墙工程:面漆大面施工完成;
  精装施工:精装单位正在施工;
  外架拆除:外架拆除完成。
