蚌埠新地城市广场1月上半月工程进度播报

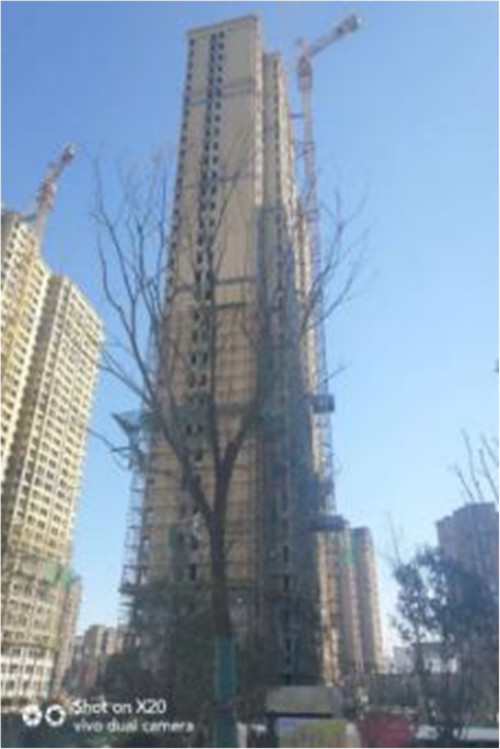

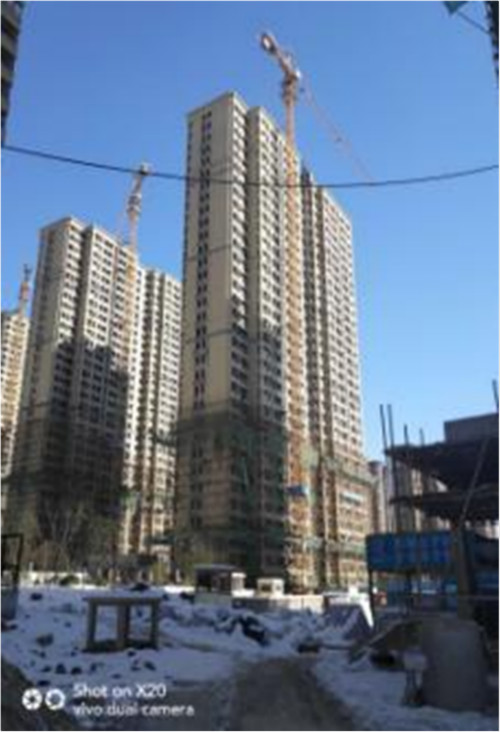

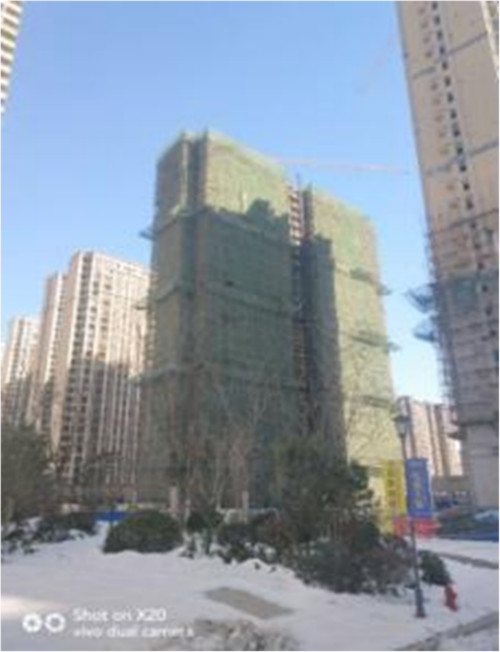

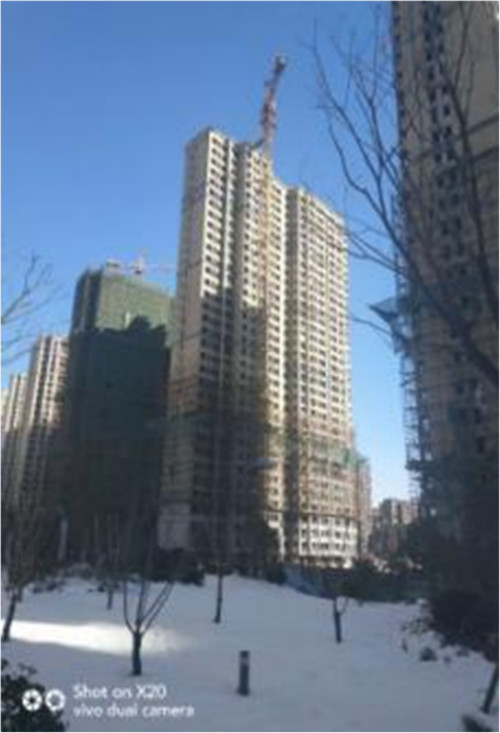

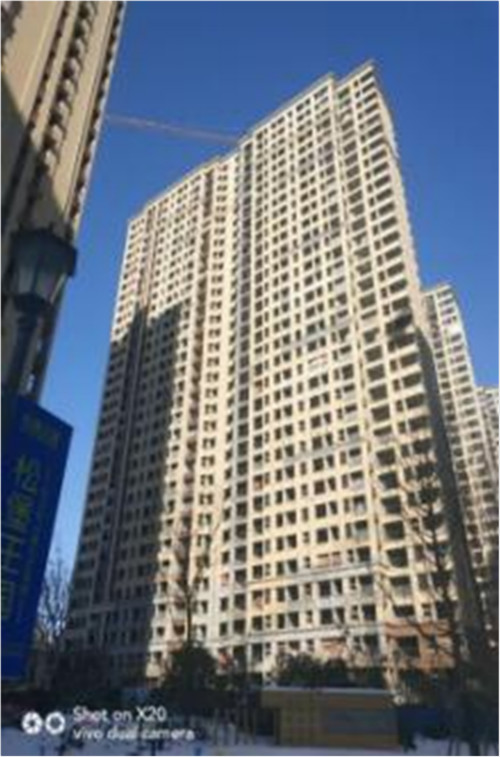

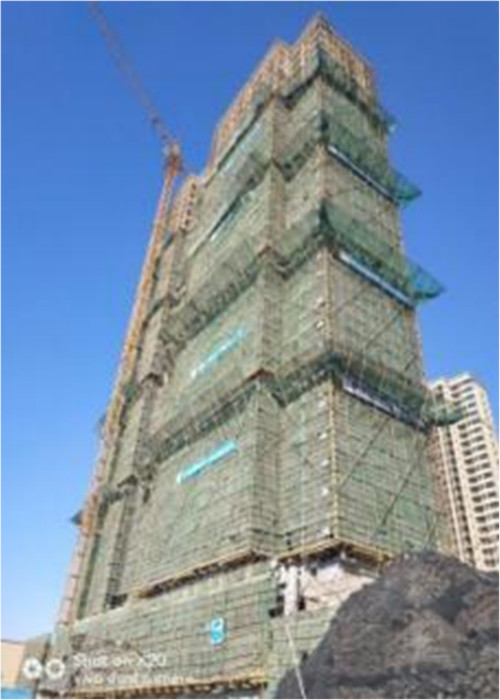

各楼栋形象进度:
1#楼:
1、栏杆及空调板护栏、楼梯扶手安装全部完成;
2、客梯、消防电梯安装完成,具备调试条件;
3、外墙涂料施工完成35%;

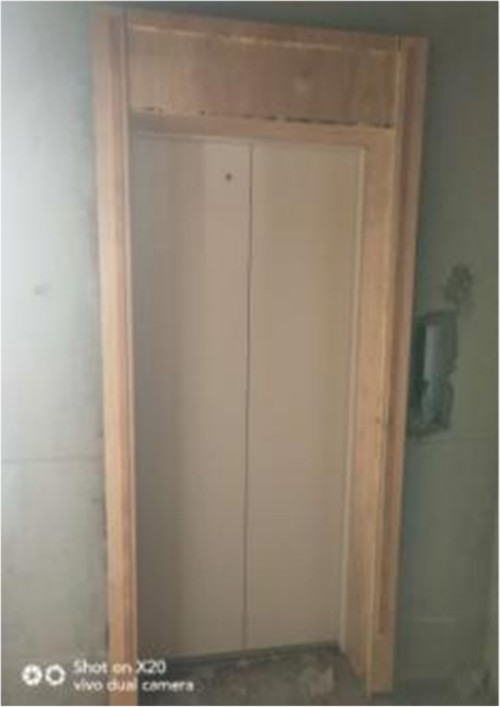

4、公区精装客梯门套施工完成,地砖开始施工;
5、固玻安装基本完成,窗扇排产完成。

4#楼:
1、室内精装34-29层界面移交中;
2、客梯具备验收条件,消防电梯安装基本完成;
3、外墙腻子施工、阳台及采光井腻子施工完成;底漆34-10层完成;
4、地坪施工13层以下施工完成;34-22层施工完成;
5、窗框安装完成,固定玻璃随外架拆除进度施工。


6#楼:
1、内粉基本完成;
2、阳台及空调板护栏、楼梯扶手34-16层完成;
3、窗框安装完成;过道防火门门框安装基本完成;
4、客梯安装完成、消防梯安装基本完成;
5、14-3层地坪施工完成;34-24层施工完成;
6、34-12层外架拆除完成;
7、精装施工34-29层界面移交中。


8#楼:
1、公区精装地砖34-30层铺贴完成;
2、外墙底漆施工完成、阳台及采光井腻子施工完成;
3、窗框安装完成;固定玻璃随外架顺序安装;阳台推拉门框34-22层安装完成;
4、栏杆及空调板护栏安装完成;
5、客梯具备运行条件、消防梯安装基本完成;
6、地坪施工15-3层施工完成,34-20层施工完成。


10#楼
内粉累计完成30层;34-22层二遍抗裂施工完成;
34-29层底漆施工完成;地坪清理累计完成8层左右;
管道井防火门框安装完成15层左右。

2#楼
外墙粉刷15层以下完成,29-20层完成;
保温板13-2层施工完成。

11#楼
内粉累计完成32层;外墙34-16层一遍抗裂施工完成;
15层以下腻子施工完成;窗框34-22层安装基本完成。

A2-幼儿园
外墙面漆大面施工完成;
精装三层地砖开始施工;水电改造基本完成;
二层、三层窗扇及固玻安装完成。
