亳州时代公馆1月上半月工程进度播报

2018.01.16文章来源:   阅读次数:

亳州时代公馆1月上半月工程进度播报



  各楼栋形象进度:

    1#楼:

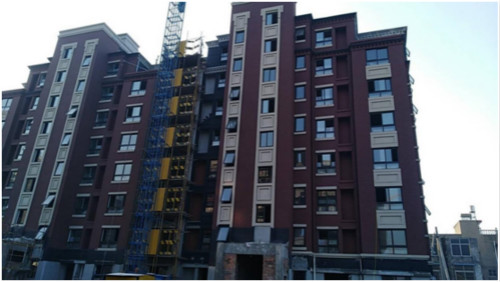

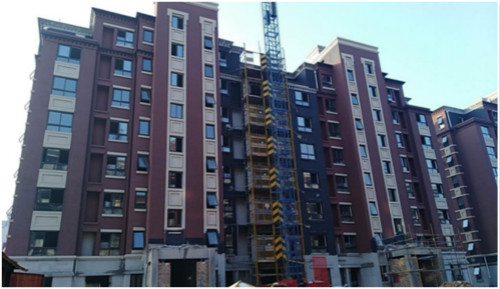

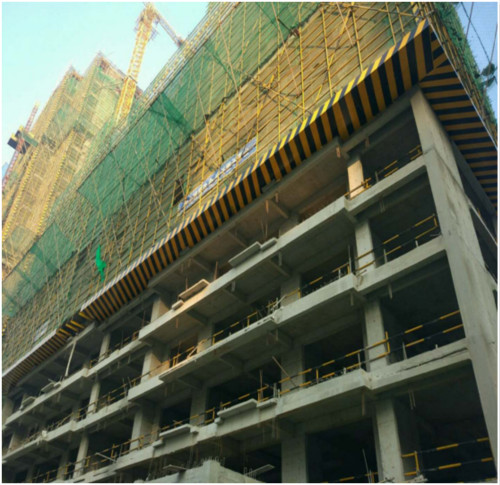

  主体结构完成,外墙底漆完成,外墙真石漆施工完成;

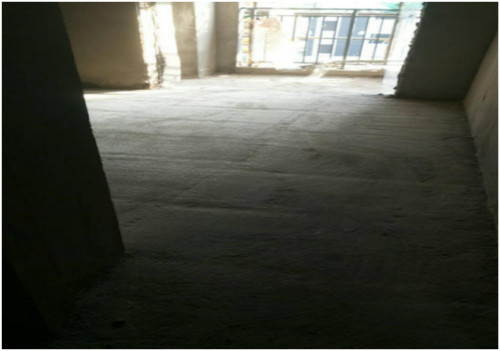

  室内抹灰完成,地坪施工4层完成。







  2#楼:

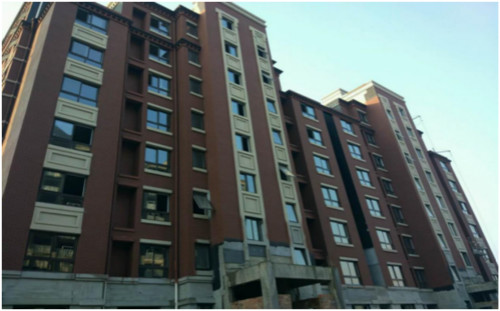

  主体结构完成,底漆施工完成,外墙真石漆施工完成;
  室内抹灰完成,地坪完成4层。







  3#楼:
  主体结构完成,底漆施工完成;
  外墙真石漆施工,内墙抹灰完成。





地坪施工前清理





  4#楼:

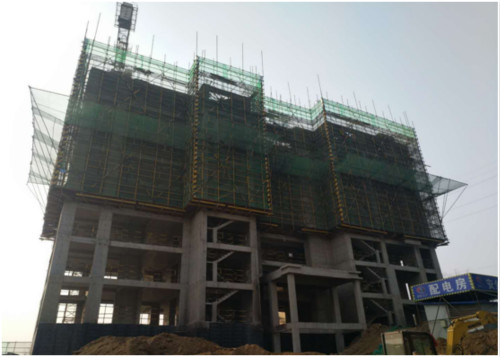

  现阶段4#楼主体结构完成,外墙真石漆施工。







  5#楼:
  现阶段5#楼主体结构完成,墙体砌筑完成;
  内墙抹灰施工,外墙保温施工完成。





  外墙线条修补







  6#楼:
  现阶段墙体砌筑已完成,外墙保温施工,外墙底漆施工。





  7#楼:

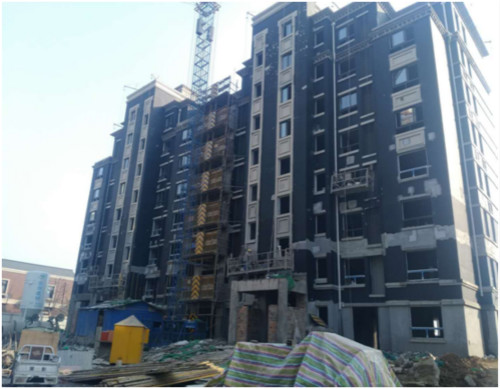

  墙体砌筑完成,外架拆除中,外墙涂料底层施工至5层。







  8#楼:

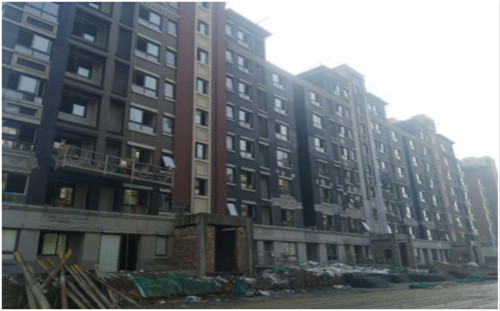

  外墙保温施工,内墙抹灰施工完成,地坪清理中。





  9#楼:
  现阶段9#楼主体架构完成。





  10#楼:
  现阶段10#楼主体架构完成。





  11#楼:

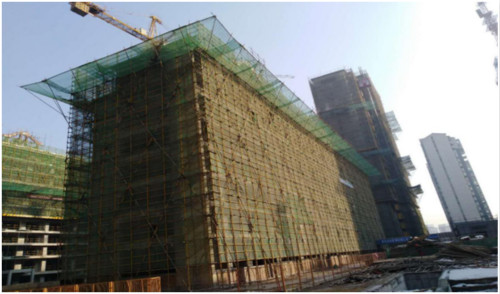

  现阶段11#楼主体结构已完成,墙体砌筑至22层。







  12#楼:
  现阶段12#楼主体结构已完成。





  13#楼:
  主体结构8层已完成,8层墙体砌筑施工。





  14#楼:

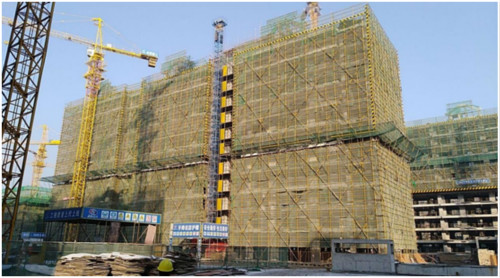

  主体结构已完成,墙体砌筑至22层。







  15#楼:
  主体结构施工至25层结构支模施工。



  16#楼:
  主体结构已完成,屋面构架施工完成。







  17#楼:
  主体结构已完成11层。







  18#楼:
  主体结构已完成,墙体砌筑完成。







  29#楼:

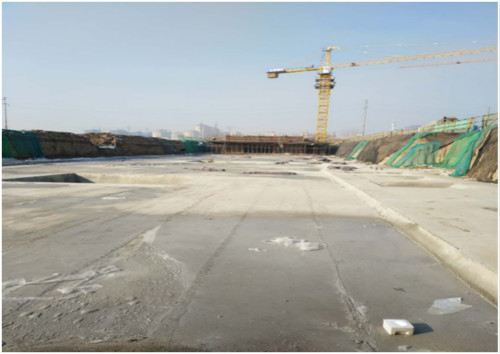

  时代公馆29#楼位于二期,共8层。
  目前在进行基础施工。







  30#楼:
  时代公馆30#楼位于二期,共11层。
  目前在进行基础施工。







  32#楼:
  时代公馆32#楼位于二期,共11层。
  目前结构施工到1层。







  34#楼:
  时代公馆34#楼位于二期,共11层。
  目前结构施工到4层。







  35#楼:
  时代公馆35#楼位于二期,共10层。
  目前结构施工到8层。





  36#楼:
  时代公馆36#楼位于二期,共23层。
  目前结构施工到9层。







  37#楼:
  时代公馆37#楼位于二期,共10层。
  目前结构施工到3层。





  38#楼:
  时代公馆38#楼位于二期,共9层。
  目前结构施工到9层。





  39#楼:
  时代公馆39#楼位于二期,共22层。
  目前结构施工到8层。







  40#楼:
  时代公馆40#楼位于二期,共11层。
  目前结构施工到8层。







  一区地库:
  时代公馆一区地库楼位于二期39#楼南侧。
  目前基础施工。
