  各楼栋形象进度:

    6#楼:

  木门、灯具安装结束;

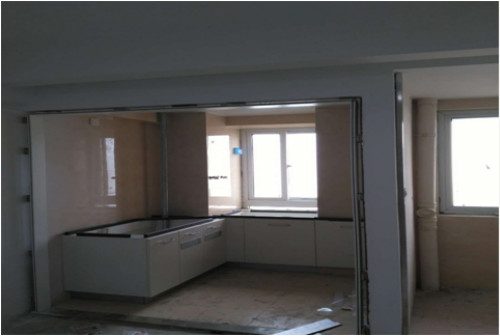

  卫生间门、集成吊顶安装基本完成;
  木地板完成7层。

  1#楼:

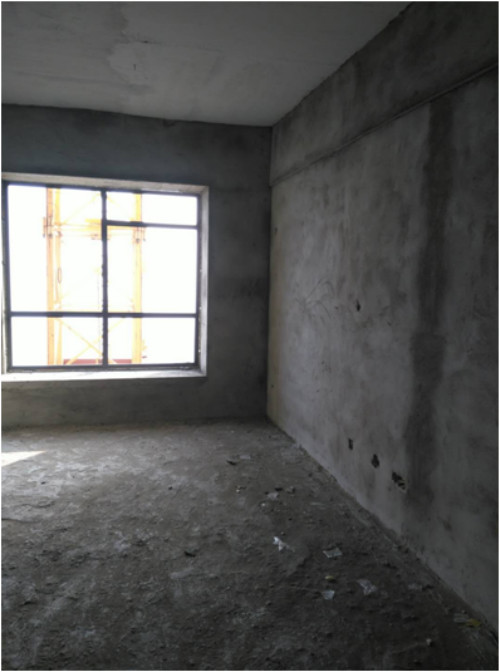

  1、屋面施工完成,
  2、外架拆除已完成;
  3、水电桥架18层样板已完成验收,正在进行大面积施工,3-19已完成;
  4、外窗已安装完成配合总包填缝收口、玻璃已开始安装;
  5、外装埋板完成,北面4-18、南面4-11主龙骨完成,吊篮已进场。

  非人防地下室:

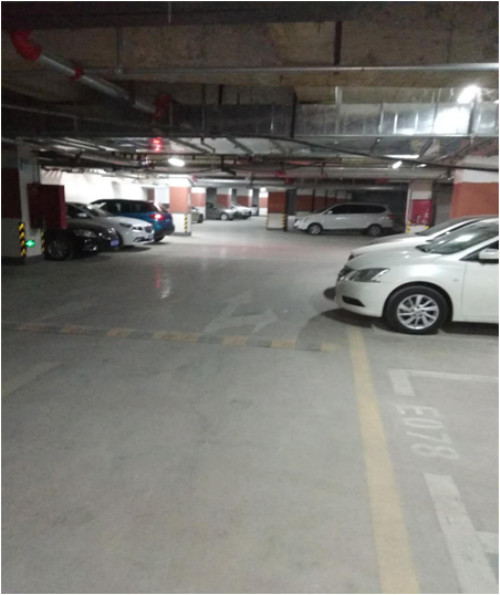

  1、负一层车位画线已完成,负二层车位画线基本完成;
  2、消防验收已完成;
  3、充电桩安装缓慢;
  4、柱面分区标识基层大面基本施工完成;
  5、现场已具备规划核实条件(已通知开发部预约验收)。
