铜陵紫金公馆1月下半月工程进度播报

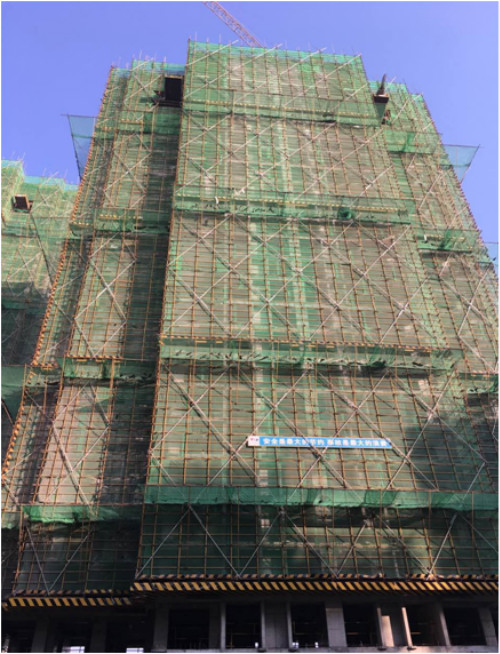

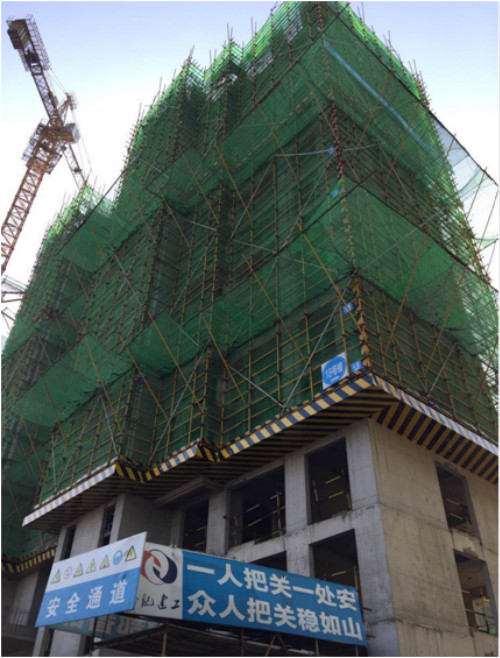

各楼栋形象进度:

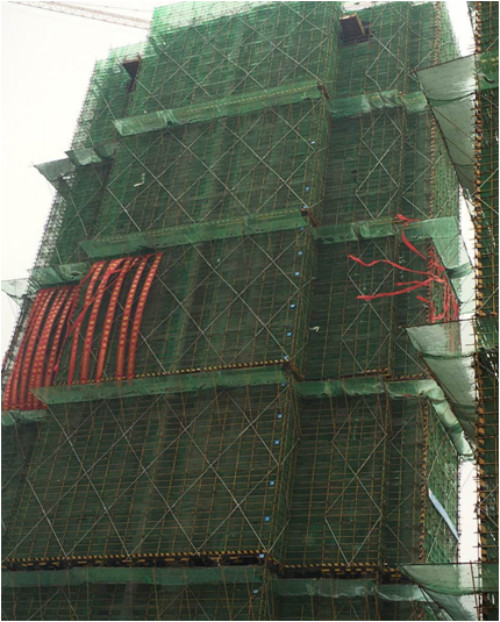

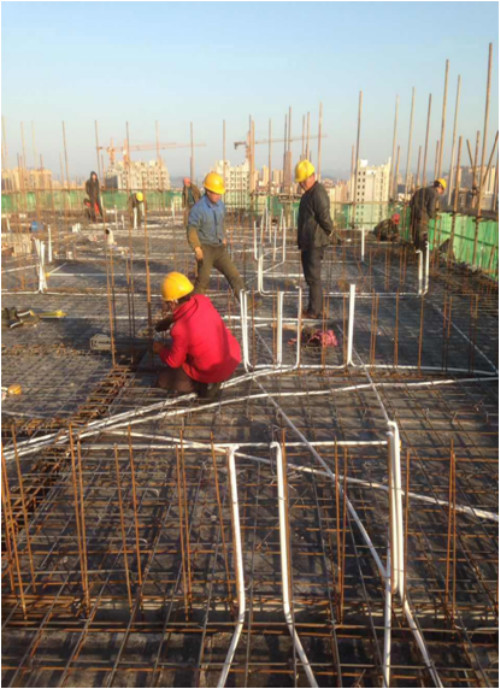

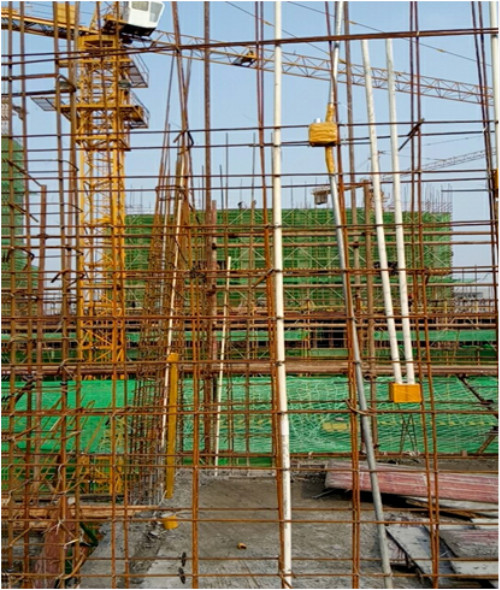

1#楼:8层墙柱钢筋施工。


2#楼:

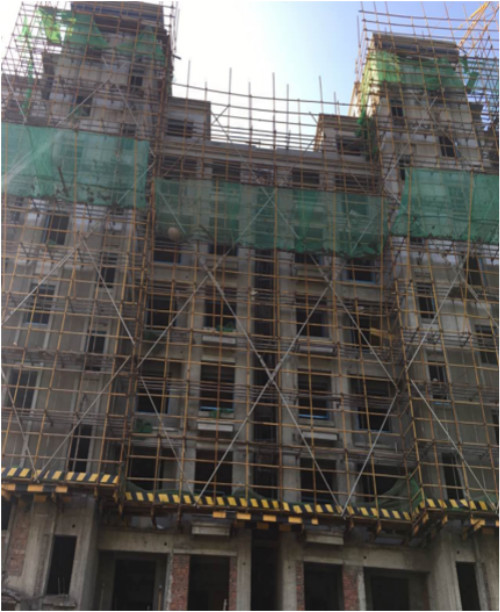

主体结构已封顶,内外粉剩余1层,保温板铺贴3-8层,
门窗安装完成,外墙EPS构件及线条施工。

4#、8#、9#、12#、13#楼
主体、砌体结构已验收通过

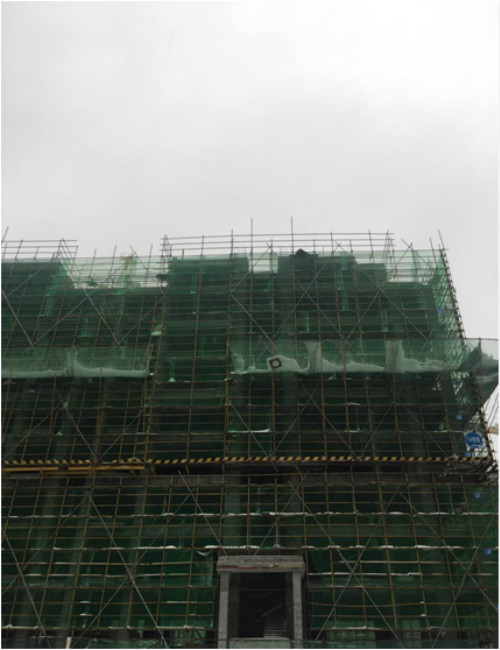

5#、6#、7#楼
外墙保温板铺贴,准备锚栓施工;门窗已安装完成;
内外粉剩余2层,外装4-8层保温板铺贴结束。

8#、9#、12#、13#楼:

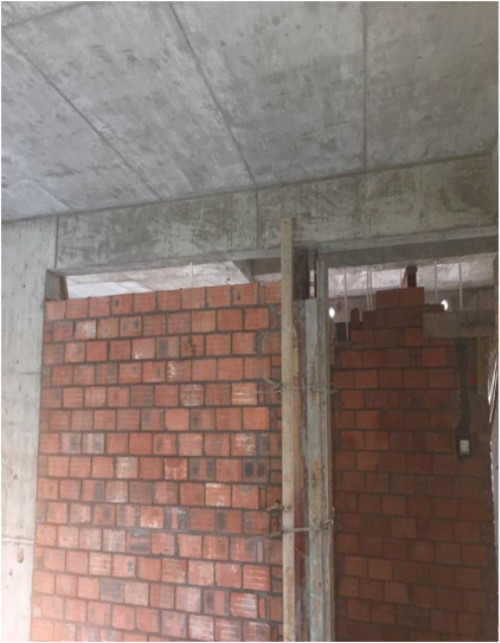

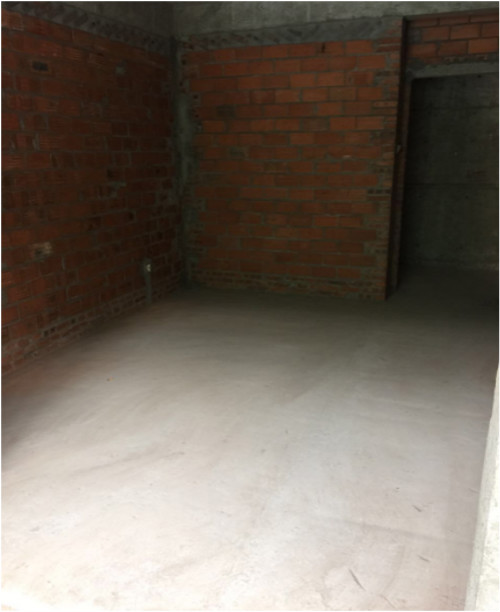

主体结构已封顶,二次结构基本结束。


16#楼:主体结构已封顶,墙体砌筑剩余3层。
17#楼:主体结构已封顶,实测实量到8层,墙体砌筑未开始。

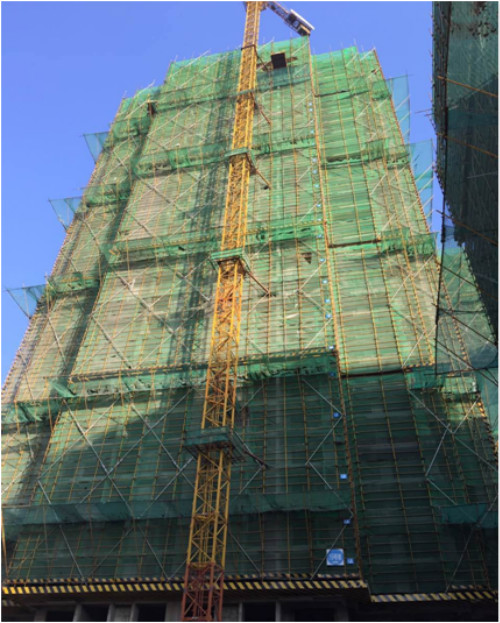

18#楼:16层钢筋绑扎完成。

19#楼、21#楼

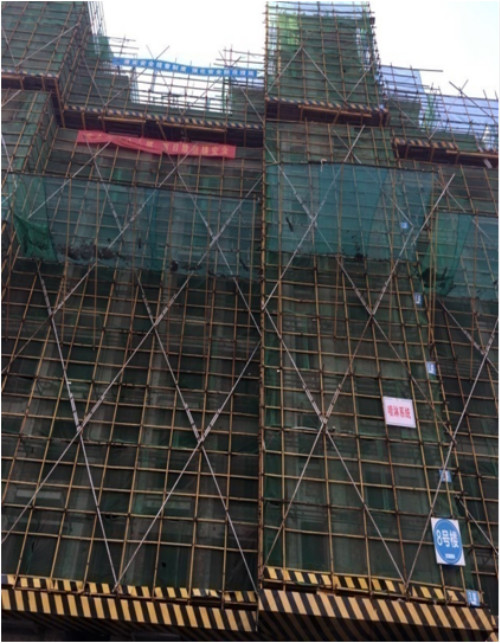

主体结构已封顶。


20#楼:

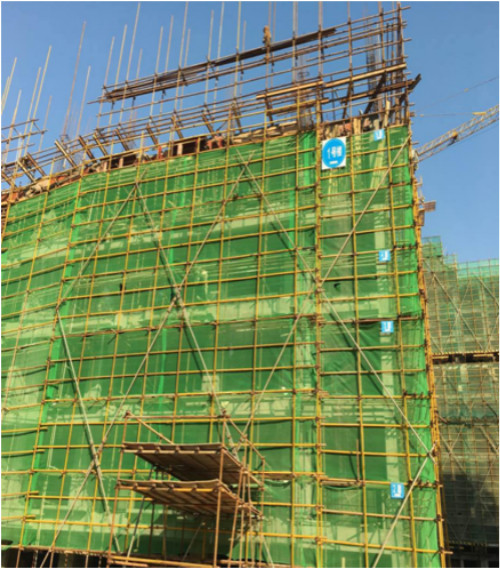

29层梁板钢筋绑扎。


10#楼、14#楼
主体结构已封顶。
