铜陵紫金公馆2月下半月工程进度播报

2018.02.28文章来源:   阅读次数:

铜陵紫金公馆2月下半月工程进度播报



    各楼栋形象进度:

    7#楼:

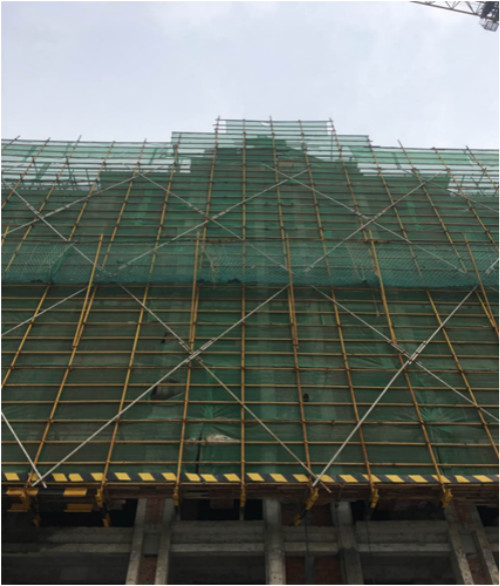

  1、内外粉剩余2层,外架拆除施工,7#楼外架拆除完成 ;
  2、保温板铺贴3-8层,外墙EPS构件及线条施工基本完成;
  3、窗框安装完成;
  4、悬挑层以上雨废水落水管安装完成。





  5#、6#楼:
  3层以上外立面保温已完成;
  外窗已安装完成;
  室内抹灰已完成3层。

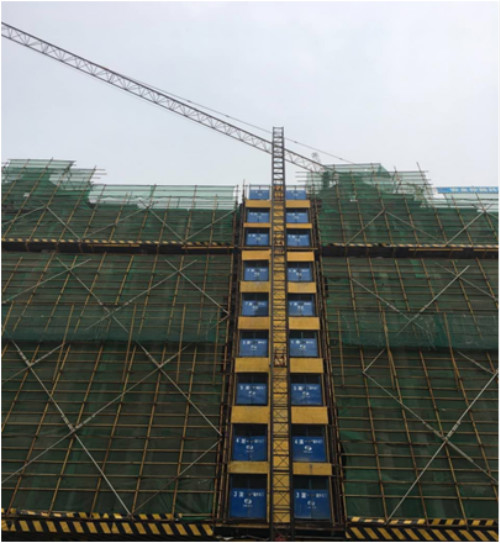

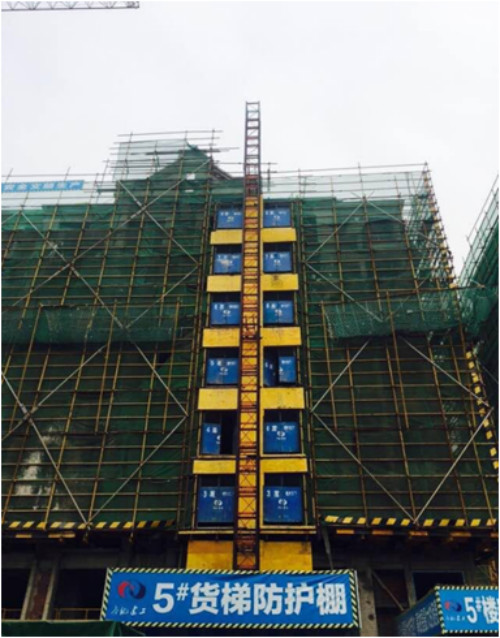

5#楼

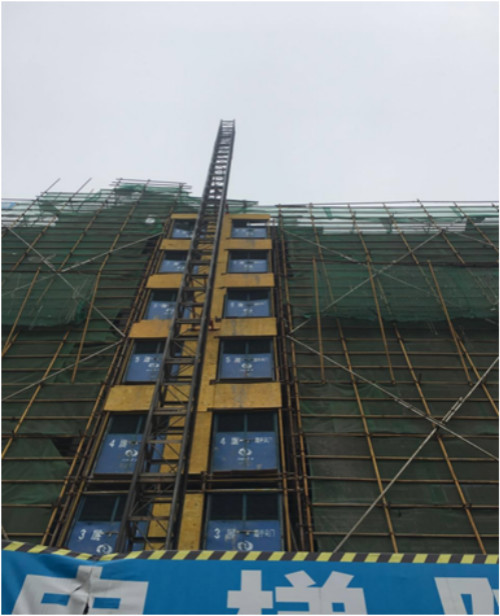

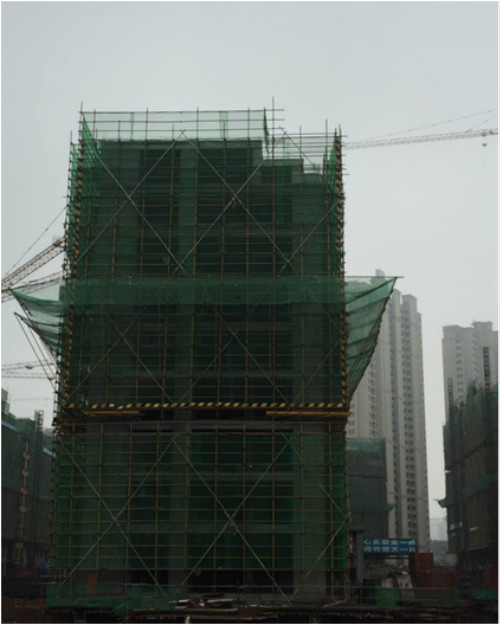

6#楼



  4#、8#、9#、12#楼:
  主体结构已验收,楼层内打点布网,准备内外墙体粉刷。

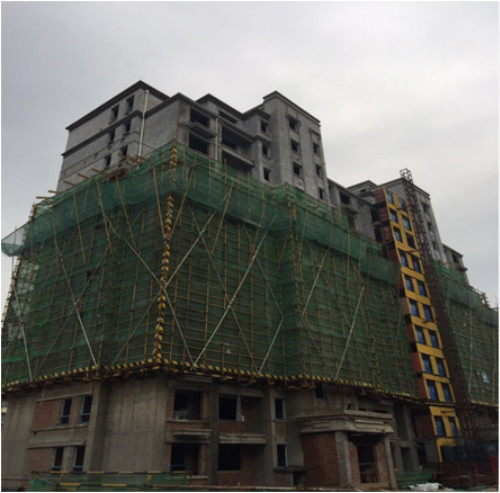

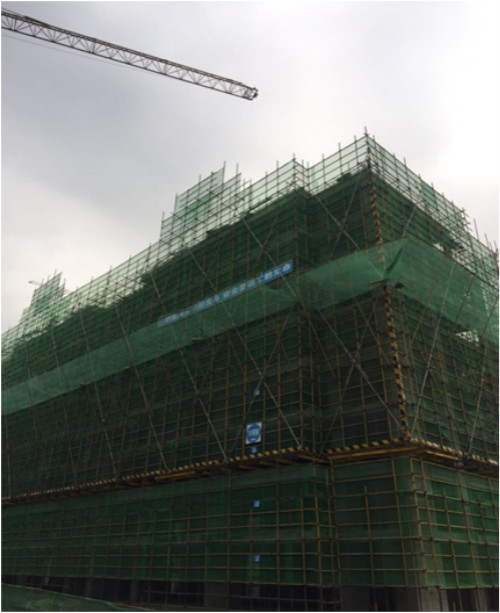

4#楼

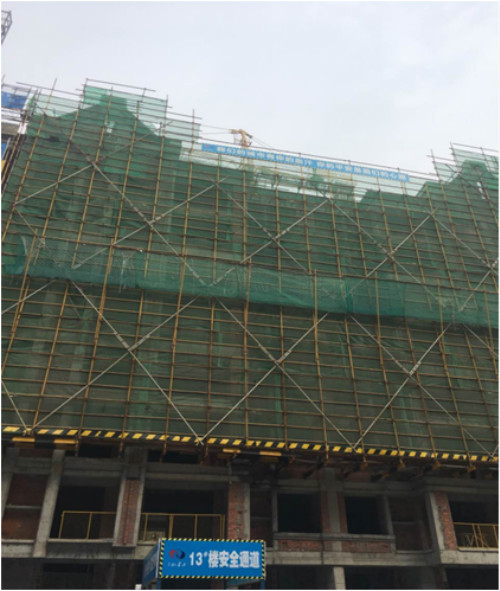

8#楼

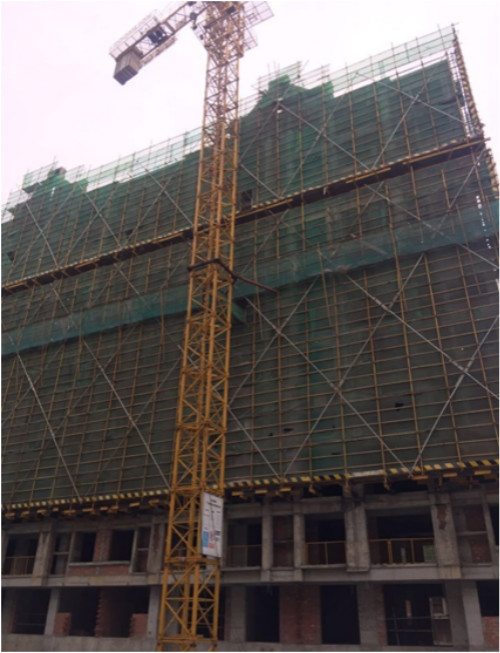

9#楼



  13#、16#楼:
  楼层内喷浆、泡点、挂网施工,准备墙体粉刷。

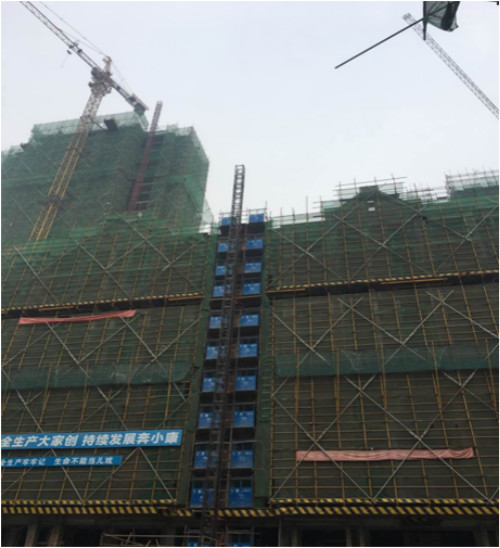

13#楼

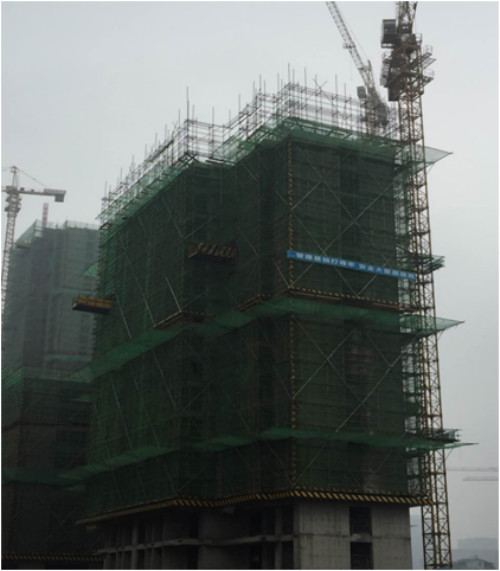

16#楼



  1#楼:
  主体结构施工至8层混凝土浇筑完成。





  10#、14#楼:
  主体结构已封顶,机房结构施工,
  准备墙体植筋、砌筑施工。



 10#楼



14#楼
