亳州时代公馆2月下半月工程进度播报
各楼栋形象进度:

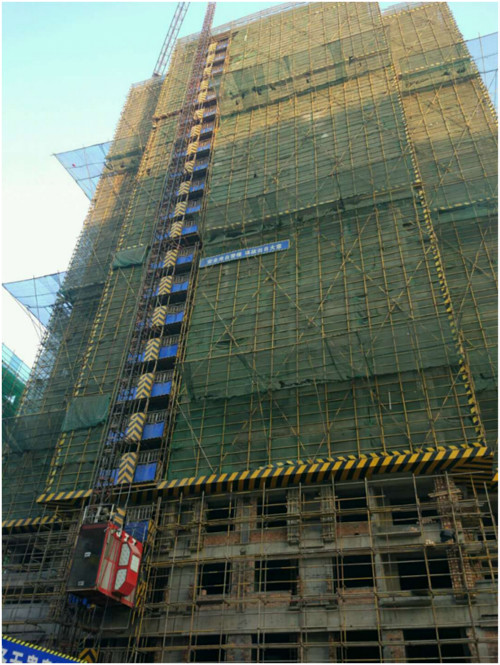

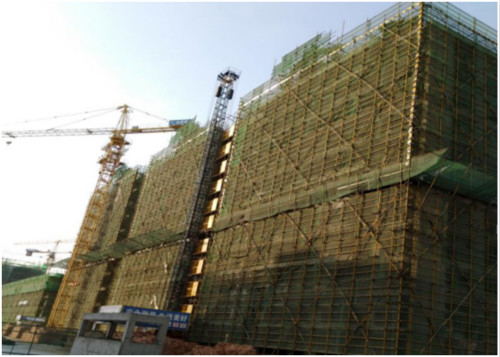

1#楼:

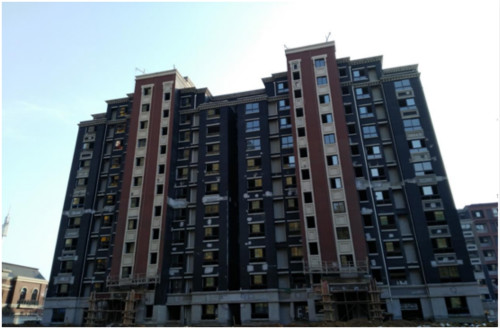

现阶段主体结构完成,外墙底漆完成,
外墙真石漆施工完成(剩一层),
室内抹灰完成,地坪完成。

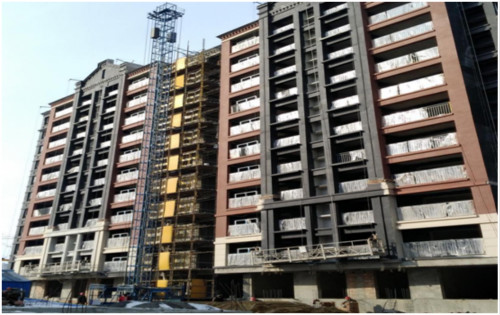

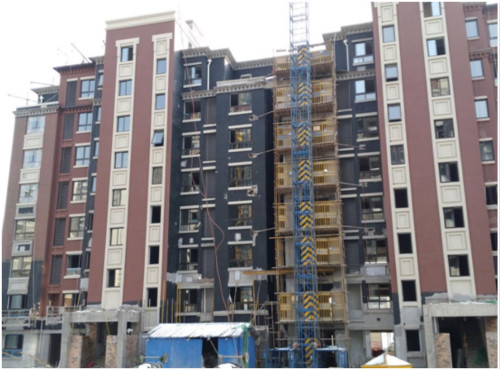

2#楼:
现阶段主体结构、底漆施工完成,

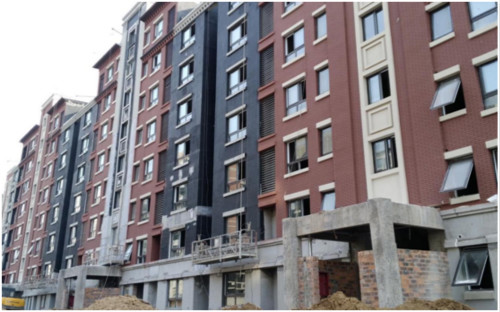

外墙真石漆施工(剩一层)、室内抹灰完成,
地坪、栏杆安装中,顶棚施工中。

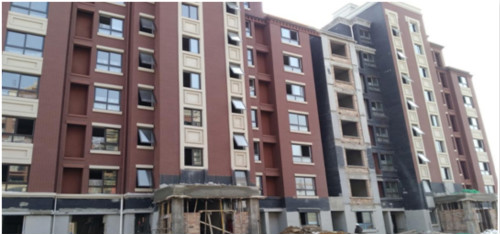

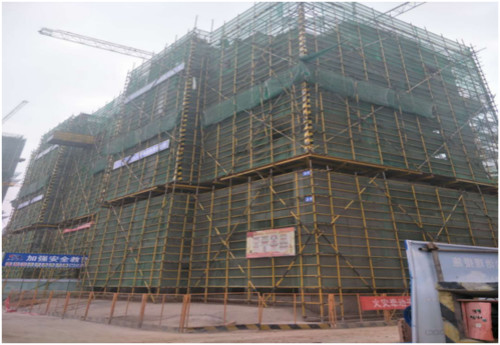

3#楼:
主体结构完成,底漆施工完成,

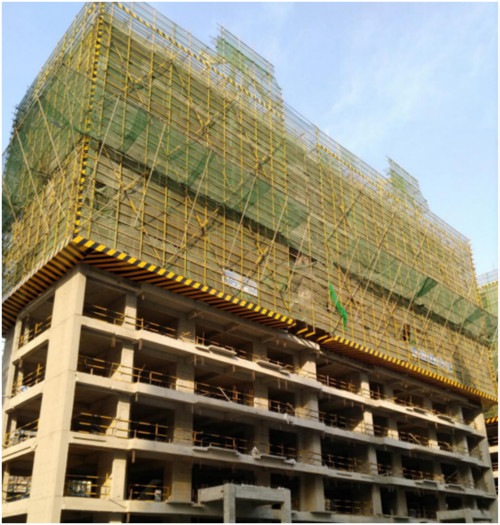

外墙真石漆施工大半,
内墙抹灰完成 ,地坪施工中。

4#楼:
主体结构完成。
外墙真石漆施工大半,地坪施工中。

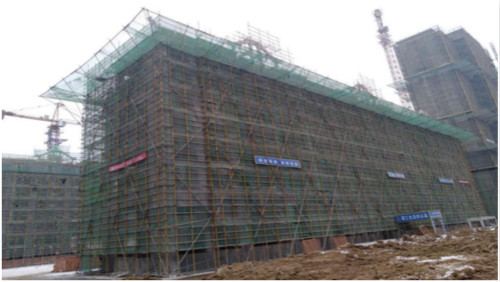

5#楼:

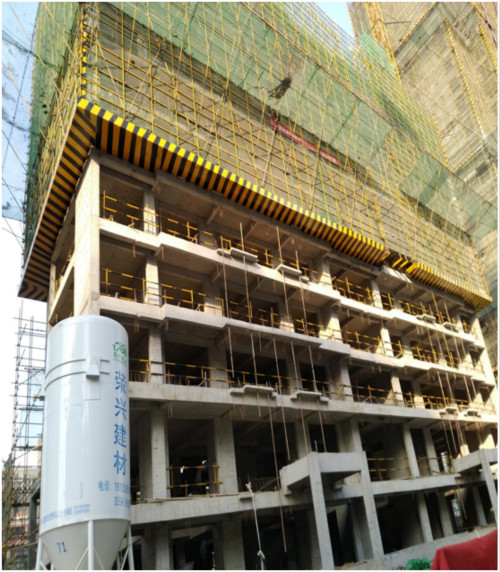

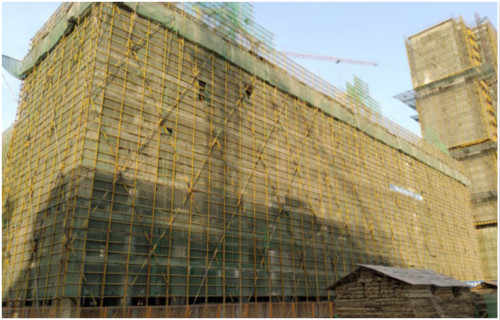

主体结构砌筑完成,抹灰完成,
外墙真石漆施工中,地坪施工中。

6#楼:
现阶段墙体砌筑已完成,抹灰施工完成,
外墙底漆施工中。地坪施工中。

7#楼:

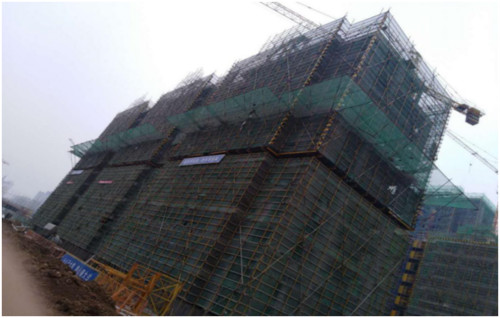

墙体砌筑完成,抹灰完成,
地坪施工中,外墙涂料施工中。

8#楼:
外墙保温施工完成,涂料施工中,
内墙抹灰施工完成,地坪施工中。

9#楼:

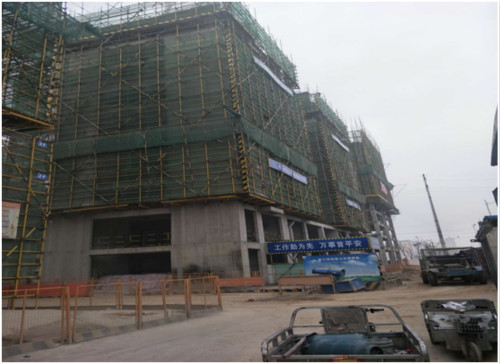

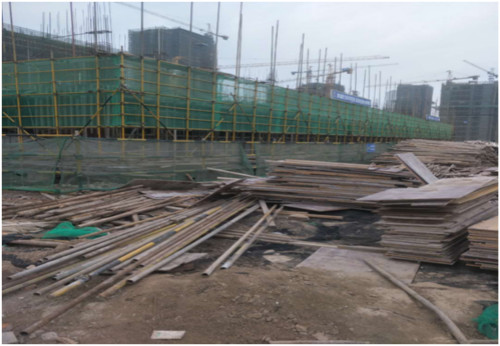

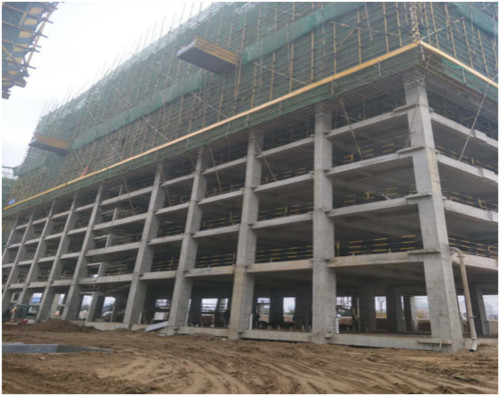

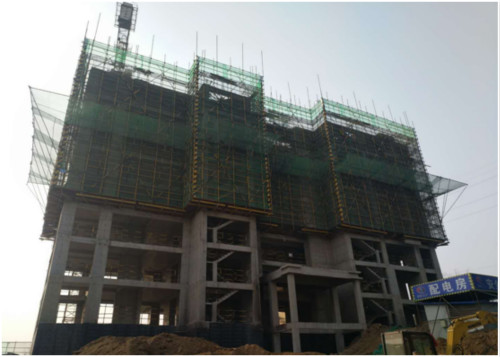

现阶段主体架构完成,二次结构钢筋绑扎中。

10#楼:
现阶段主体架构完成,2层墙体样板砌筑。

11#楼:

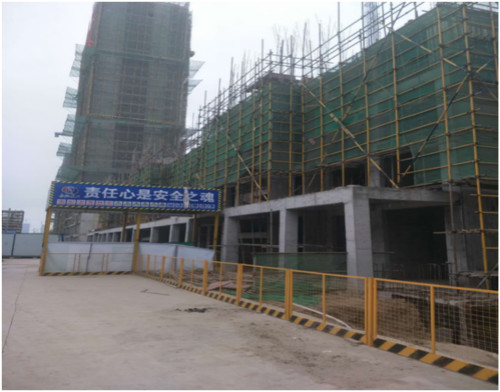

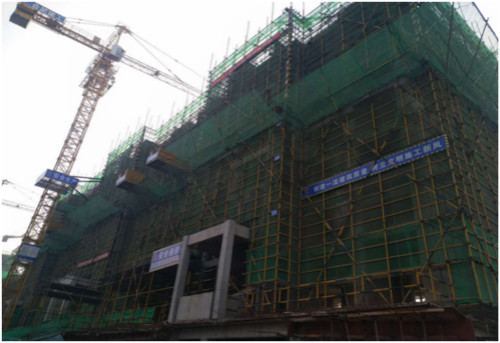

现阶段主体结构已完成,

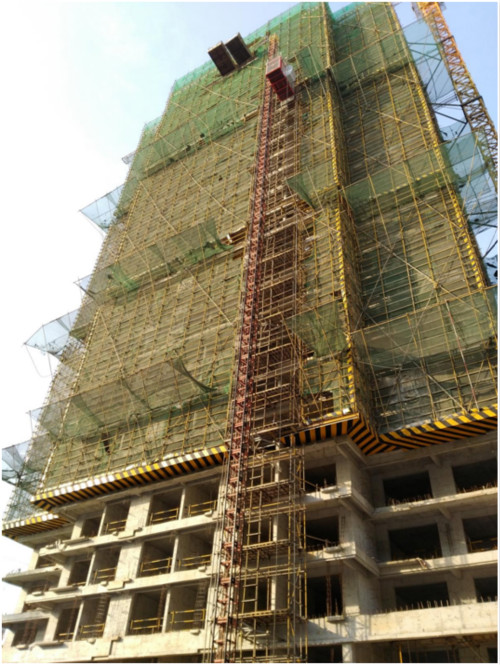

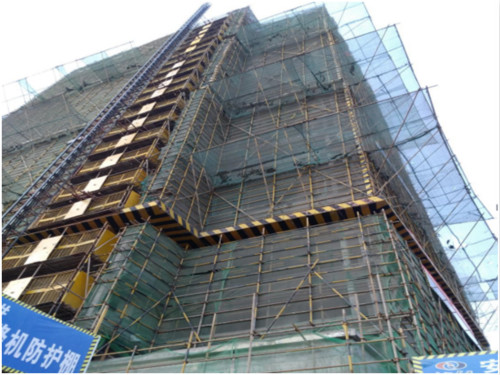

墙体砌筑至22层完成,
开始挂网做泡点。

12#楼:
现阶段楼主体结构已完成,
二次结构钢筋安装中。

13#楼:

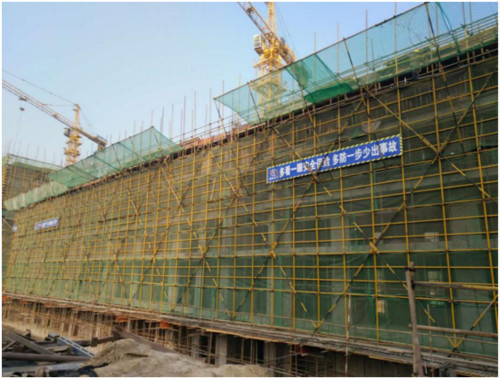

现阶段主体结构8层已完成,
4层墙体砌筑施工。

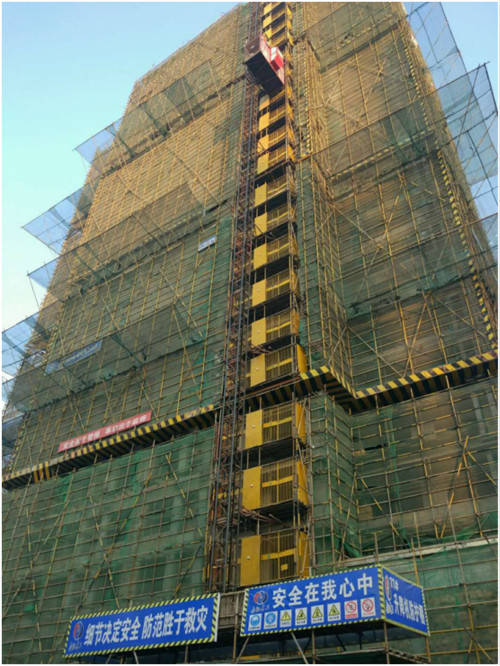

14#楼:
主体结构已完成,
墙体砌筑完成,
挂网完成至19层。

15#楼:
主体结构施工完成。

16#楼:
现阶段主体结构已完成,屋面构架施工完成。

17#楼:
现阶段主体结构已完成11层。

18#楼:
主体结构已完成,墙体砌筑完成,
开始挂网喷浆。

30#楼:

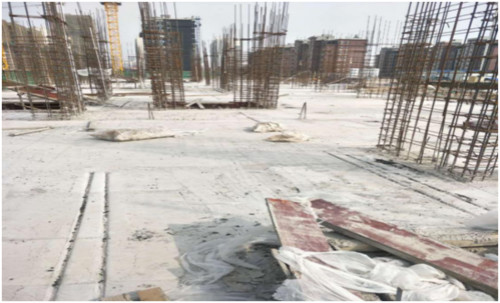

位于二期共11层,目前结构施工到2层。

32#楼:
32#楼位于二期,共11层。目前结构施工到2层。

34#楼:
目前结构5层浇筑完成。

35#楼:
共10层,目前结构施工到10层。

36#楼:
36#楼位于二期,共23层。
目前结构施工到13层。

37#楼:
37#楼共10层,目前结构施工到5层。

38#楼:
38#楼位于二期,共9层。目前结构施工到9层。

39#楼:
39#楼共22层。目前结构施工到11层。

40#楼:
40#楼共11层。目前结构施工到11层。
