蚌埠新地城市广场2月下半月工程进度播报

2018.03.05文章来源:   阅读次数:

蚌埠新地城市广场2月下半月工程进度播报

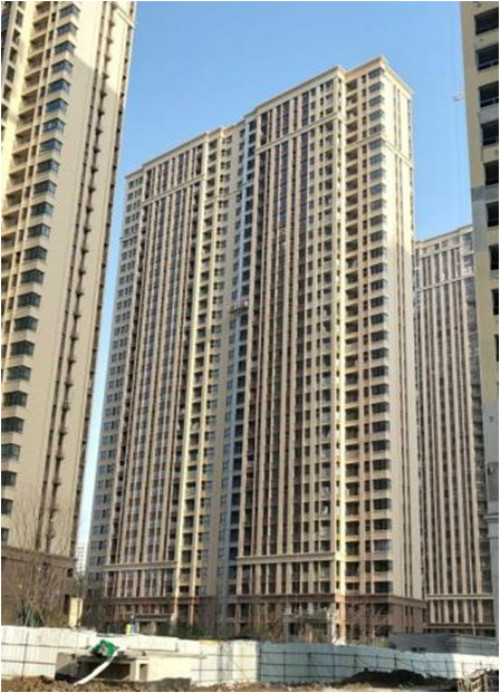

  A2地块二组团各楼栋形象进度:

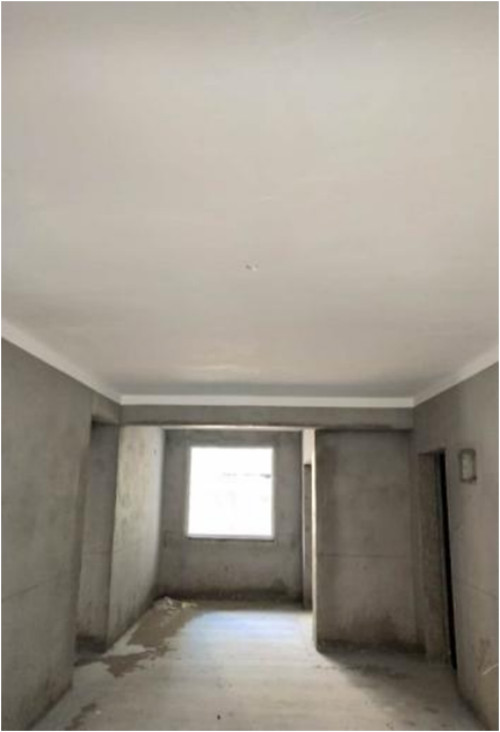

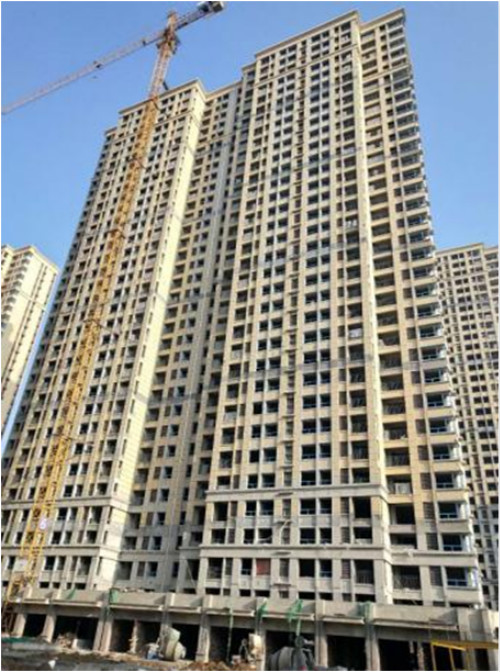

  1#楼:
  1、栏杆及空调板护栏、楼梯扶手安装完成;
  2、室内电梯验收完成;
  3、外墙涂料施工完成80%;
  4、公区精装:东单元批白34-2层二遍完成,
    西单元34-2层完成;西单元地砖33-15层完成;
  5、固玻安装基本完成;窗扇完成75%。

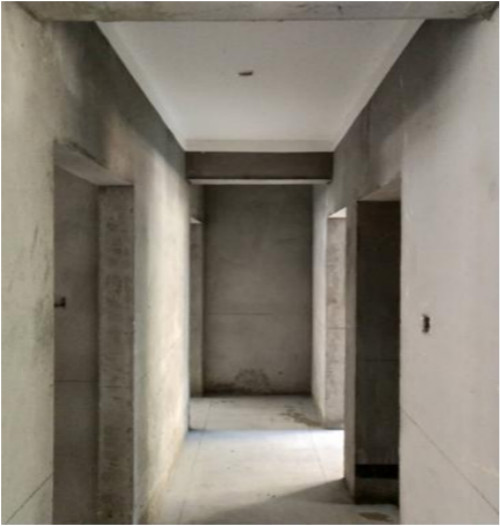

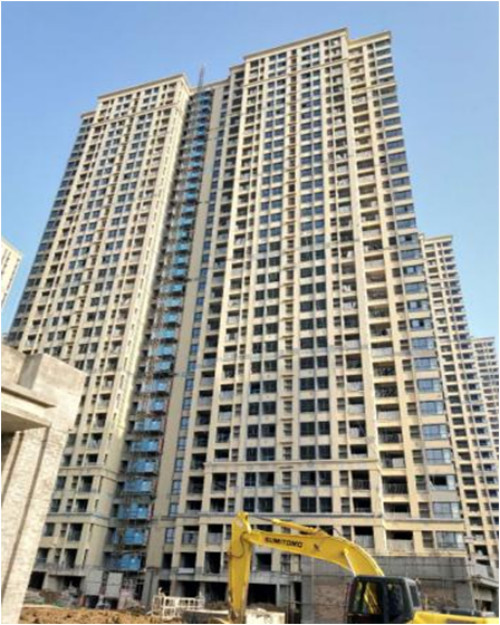

  4#楼:
  1、34-24层一遍批白完成;
  2、室内电梯验收完成;
  3、外墙腻子、阳台及采光井腻子施工完成;
  4、底漆34-10层完成;吊篮安装完成;
  5、地坪累计完成27层;一层土方回填完成;
  6、固玻安装完成70%;东单元阳台推拉门34-25层安装完成。

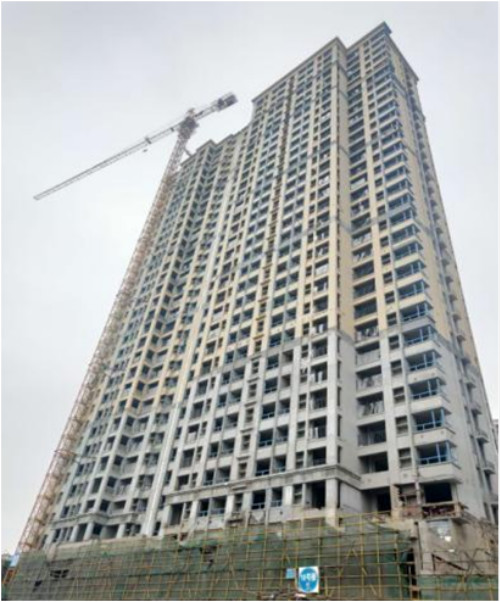

  6#楼:
  1、内粉基本完成;
  2、阳台及空调板护栏安装完成,楼梯扶手34-10层完成;
  3、窗框安装完成;过道防火门门框安装基本完成;
  4、电梯验收完成;
  5、地坪累计施工完成26层;一层土方回填完成;
  6、精装施工:精装一遍批白34-23层施工完成。

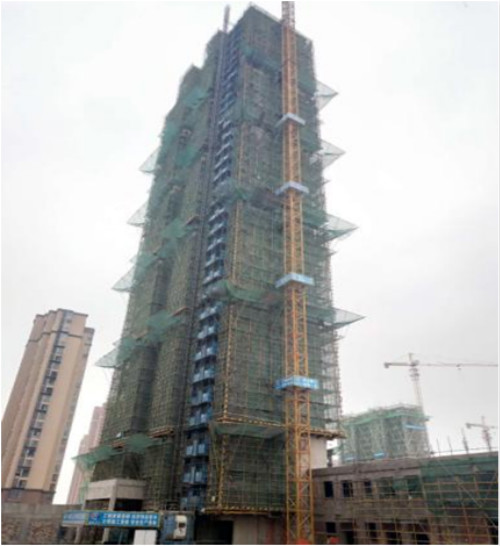

  8#楼:
  1、地砖34-24层铺贴完成;公区一遍批白34-24层施工完成;
  2、阳台及采光井腻子施工、吊篮安装完成;
  3、窗扇安装完成90%;阳台推拉门框安装完成(不含槽钢层);
  4、客梯具备运行条件;
  5、地坪施工:地坪累计施工完成29层;一层土方回填完成。

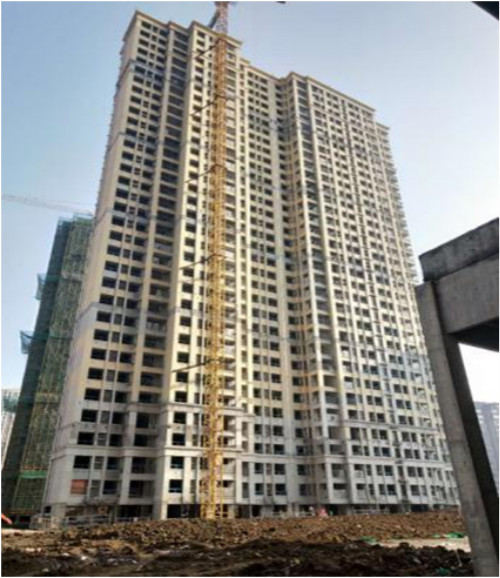

  10#楼:
  内粉累计完成30层;34-10层底漆施工完成;
  地坪清理累计完成15层;
  管道井防火门框安装完成25层;
  34-16层外架拆除完成;
  过道栏杆安装完成27层。





  四组团:

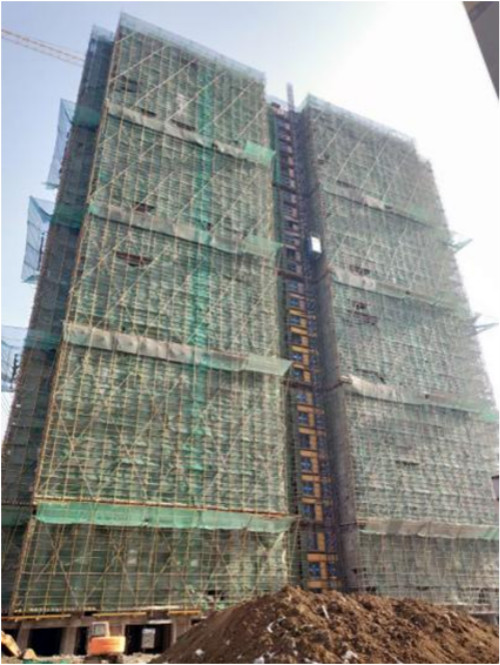

  2#楼:
  外墙粉刷29-3层完成;
  保温板18-22、14-2层施工完成;
  内粉累计完成8层。





  11#楼:
  内粉累计完成32层;保温施工完成;
  34-29底漆完成,15层以下腻子施工完成;
  窗框安装完成;地坪清理完成15层。
