铜陵紫金公馆3月上半月工程进度播报
各楼栋进度形象:

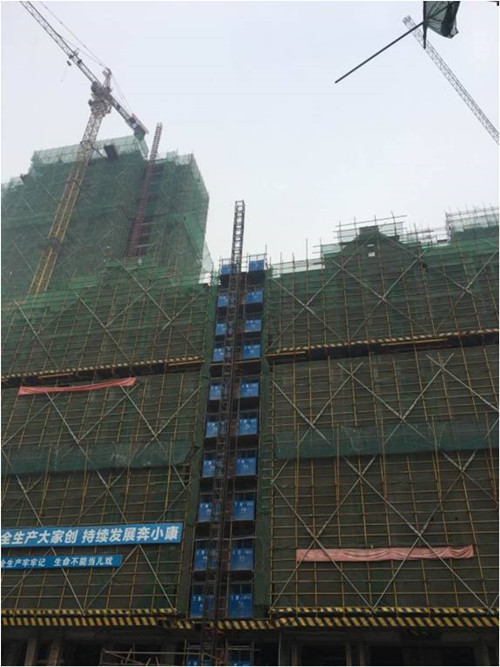

7#楼:

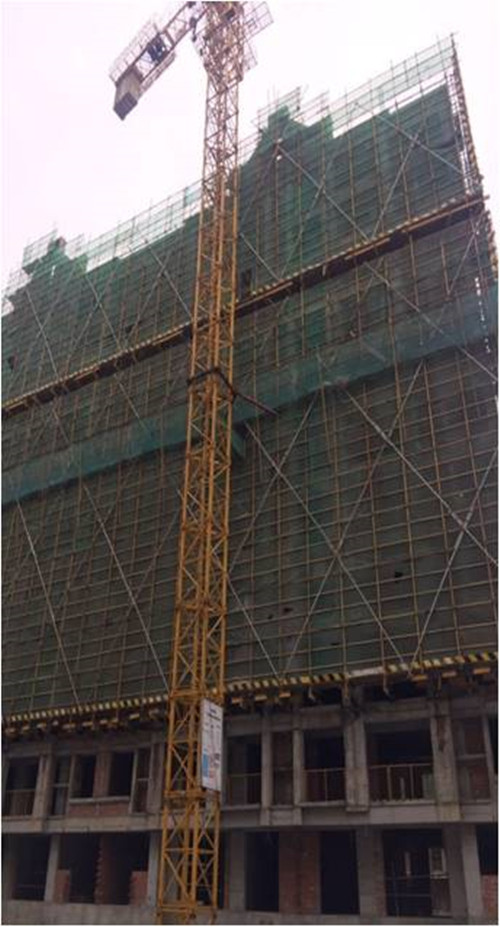

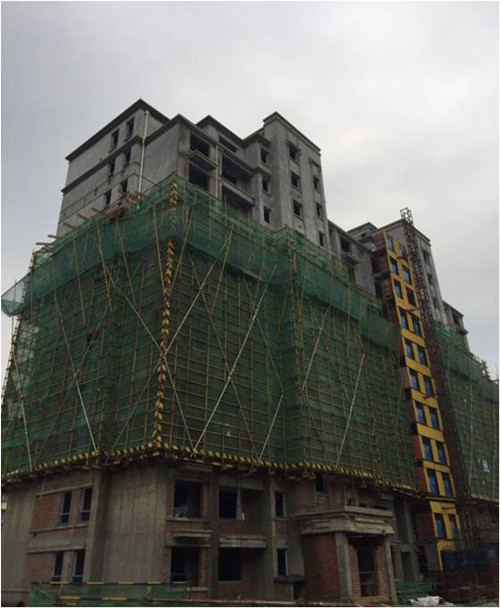

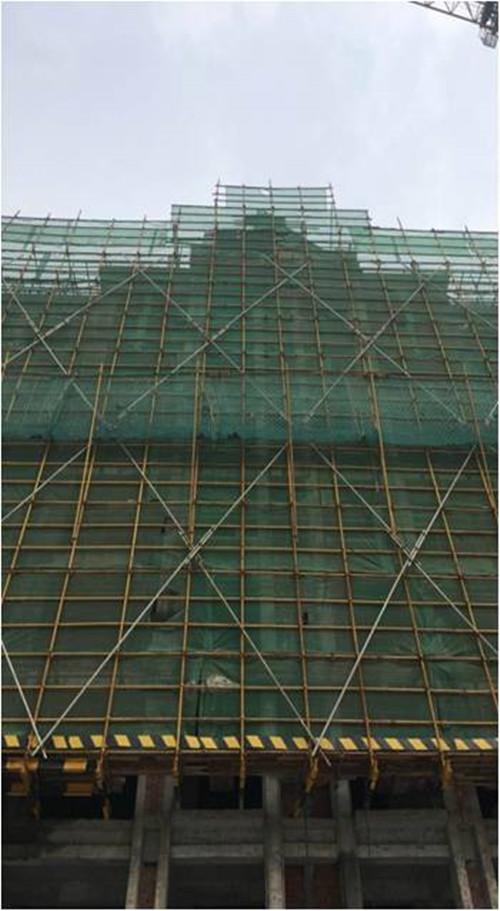

墙体粉刷:内外粉剩余2层,外架拆除施工,7#楼外架拆除完成 ;
外墙保温:保温板铺贴3-8层,外墙EPS构件及线条施工基本完成;
门窗安装:窗框安装完成;

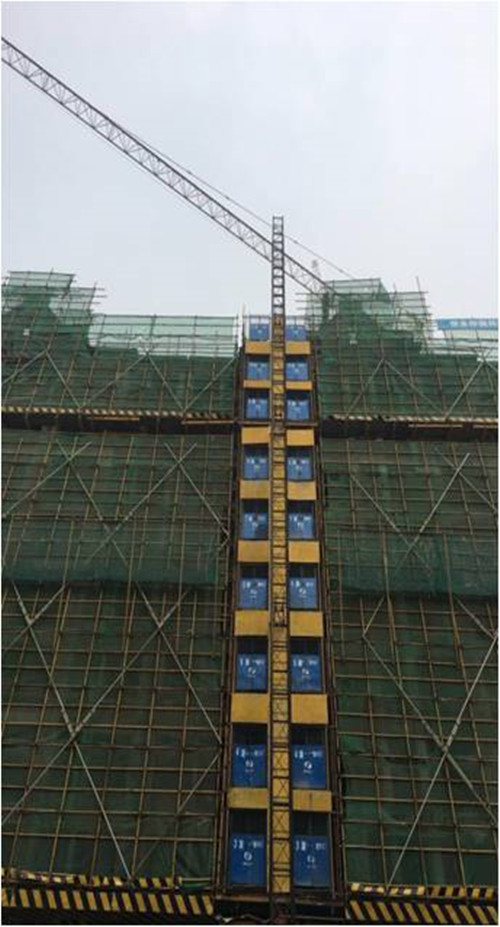

水电安装;悬挑层以上雨废水落水管安装完成。

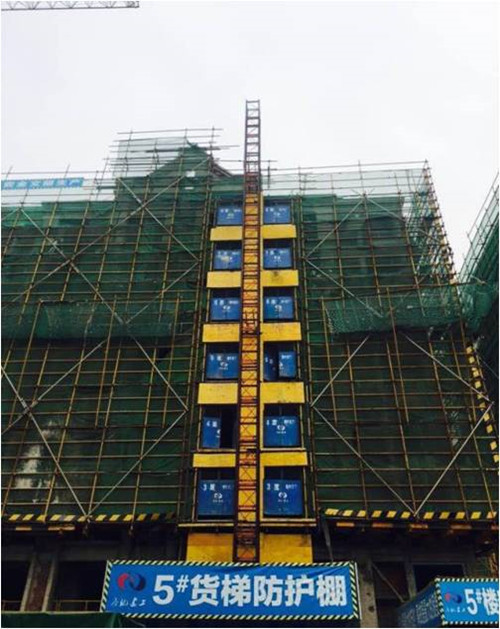

5#楼:
墙体粉刷:墙体粉刷3-8层完成;
外墙保温:保温板铺贴、锚栓施工完成,抗裂砂浆施工3-8层完成;
门窗安装:窗框安装已完成;
水电安装;悬挑层以上雨废水落水管安装完成。

4#楼:主体结构已验收,楼层内打点布网,准备内外墙体粉刷。

8#楼:主体结构已验收,楼层内打点布网,准备内外墙体粉刷。

9#楼:主体结构已验收,楼层内打点布网,准备内外墙体粉刷。

12#楼:主体结构已验收,楼层内打点布网,准备内外墙体粉刷。

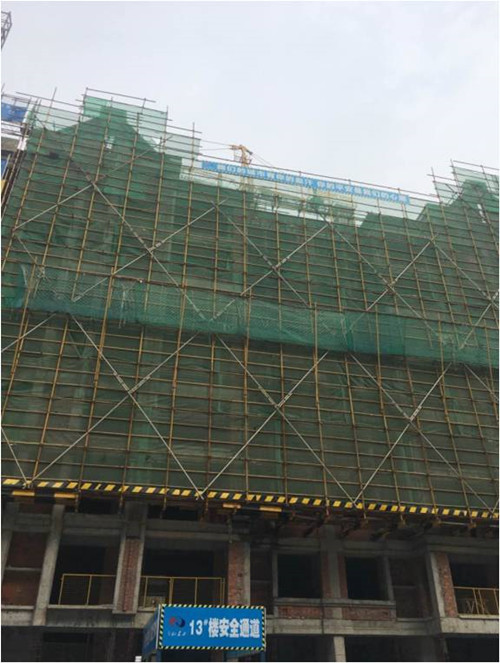

13#楼:楼层内喷浆、泡点、挂网施工,准备墙体粉刷。

16#楼:楼层内喷浆、泡点、挂网施工,准备墙体粉刷。

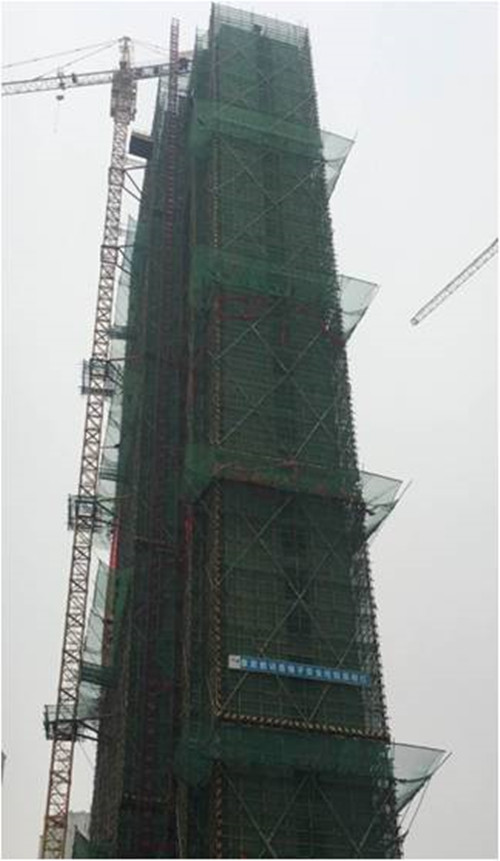

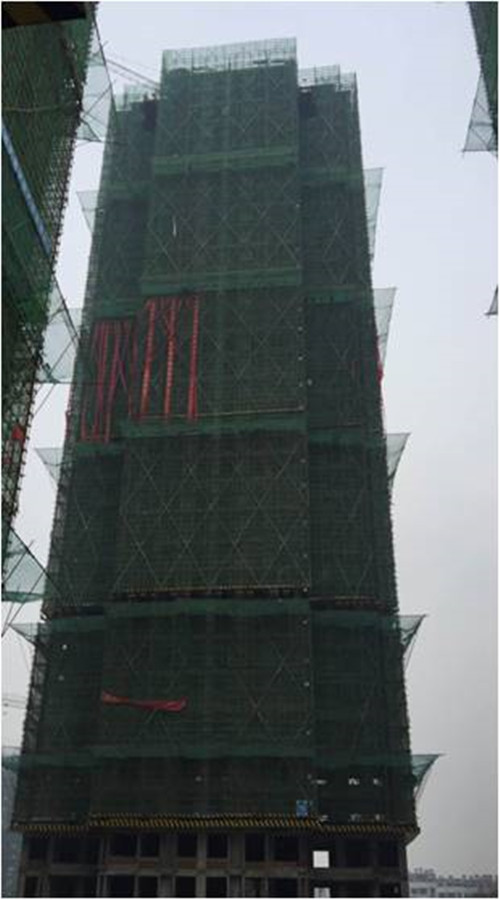

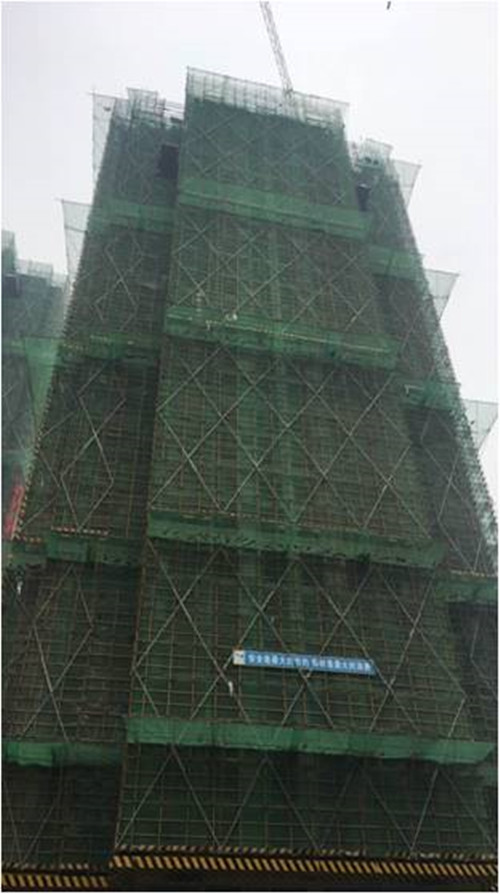

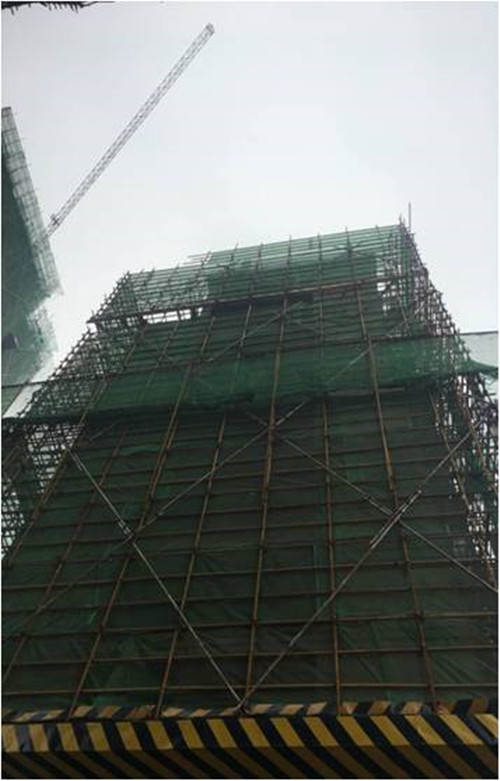

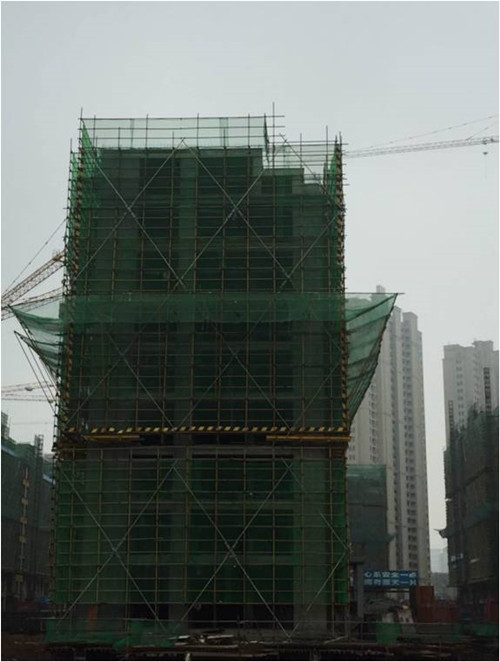

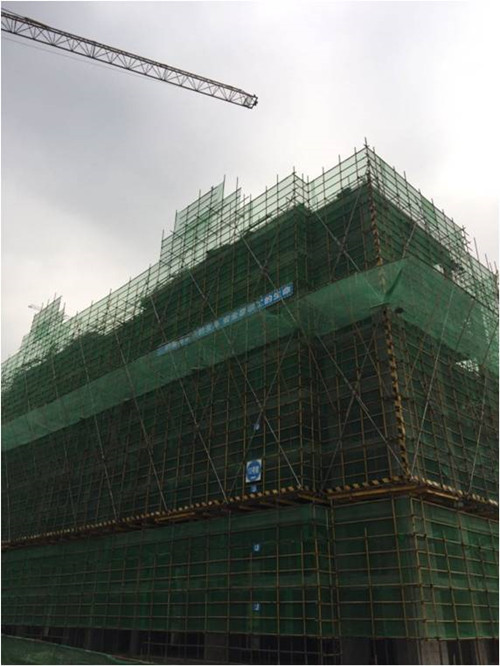

17#楼:主体结构已封顶,实测实量完成,墙体植筋完成。

19#楼:主体结构已封顶,人货电梯已安装。

21#楼:主体结构已封顶,人货电梯已安装,墙体开始砌筑2-3层。

20#楼:主体结构施工至29层墙柱钢筋绑扎。

10#楼:主体结构已封顶,机房结构施工,准备墙体植筋、砌筑施工。

14#楼:主体结构已封顶,机房结构施工,准备墙体植筋、砌筑施工。
