亳州时代公馆3月上半月工程进度播报

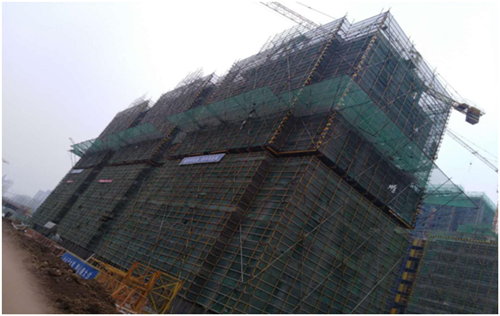

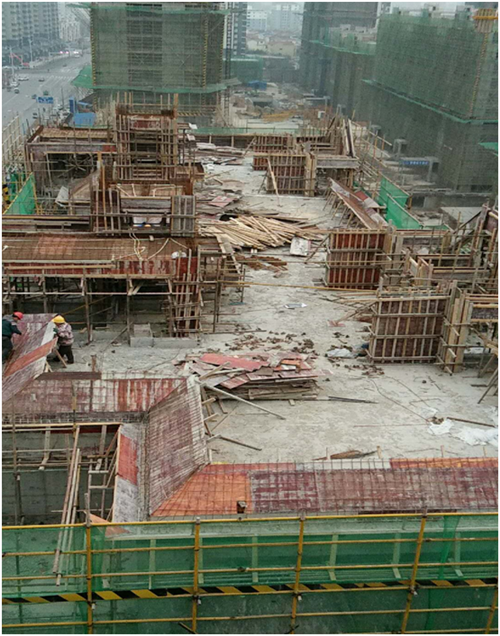

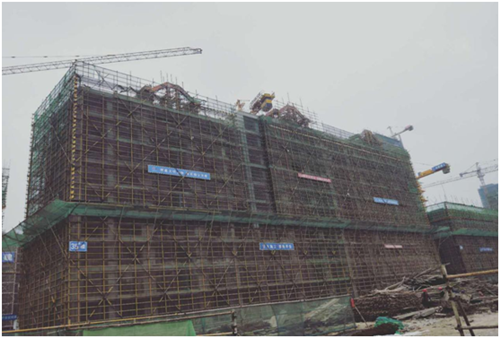

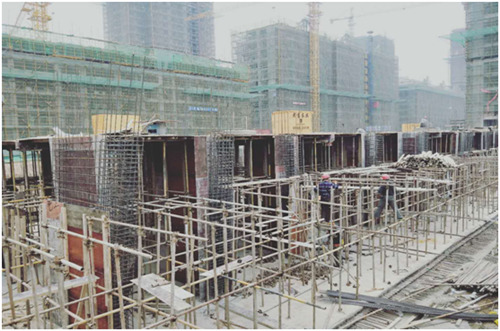

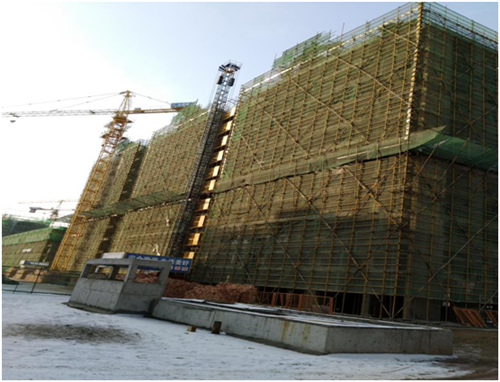

各楼栋形象进度:

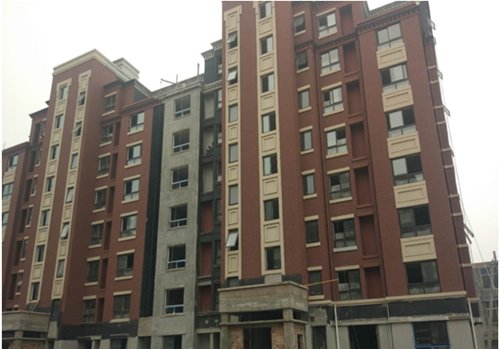

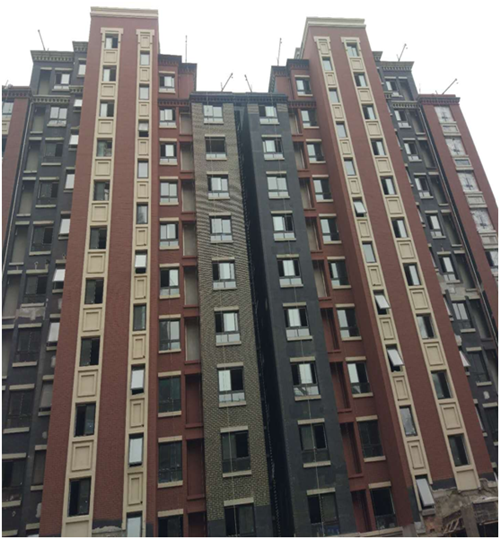

1#楼8层,框剪结构。外墙真石漆施工、室内抹灰、地坪完成;
公装墙面腻子施工,楼梯栏杆施工。

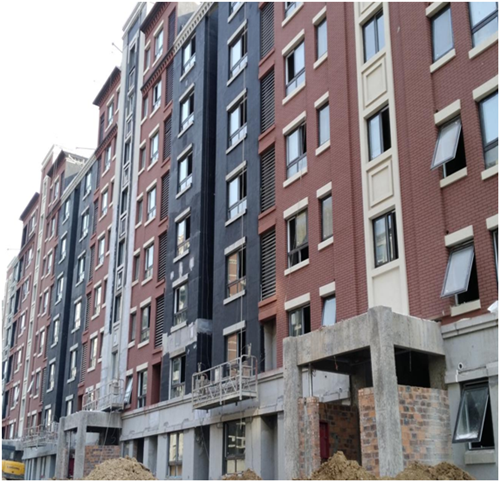

2#楼8层,框剪结构。外墙真石漆施工、室内抹灰、地坪完成;
公装墙面腻子施工,顶棚腻子施工,楼梯栏杆施工。

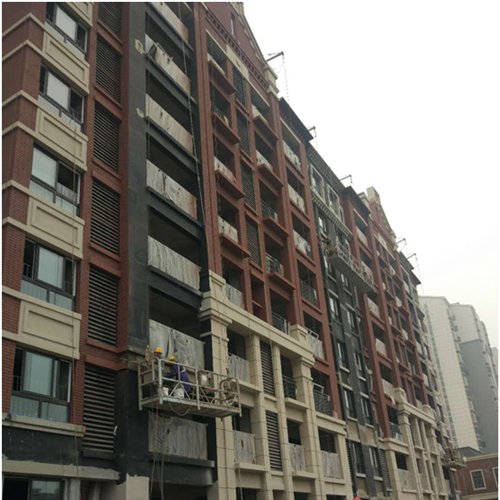

3#楼8层,框剪结构。外墙真石漆施工、室内抹灰、地坪完成;
公装墙面腻子施工,顶棚腻子施工。

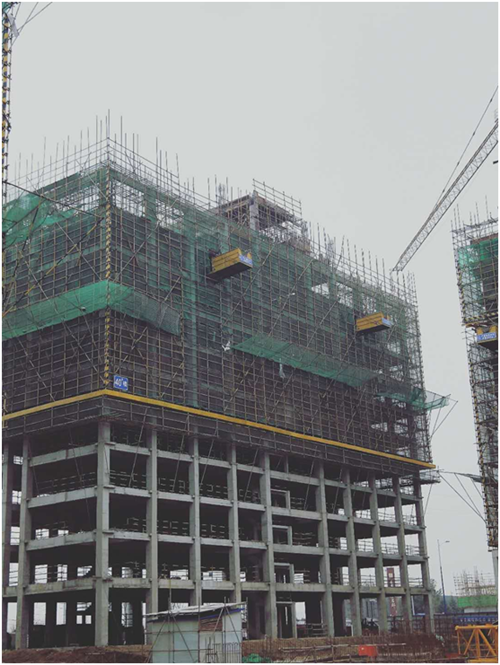

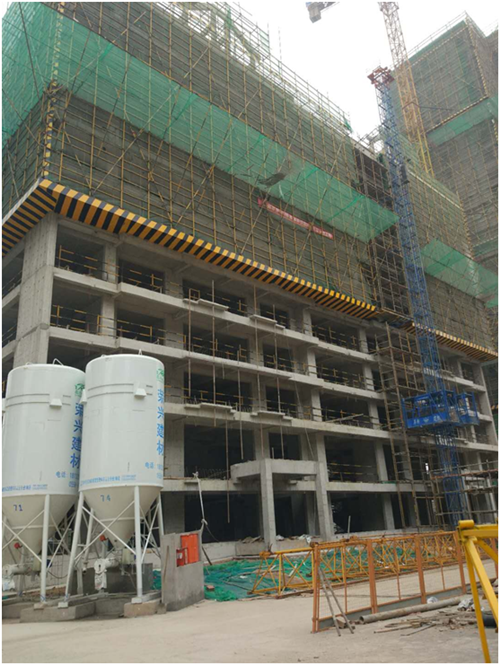

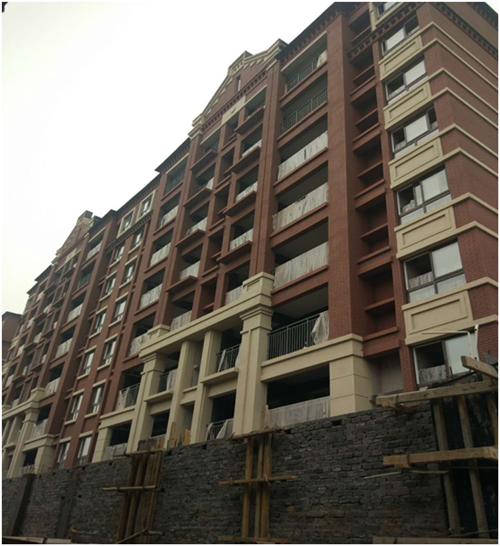

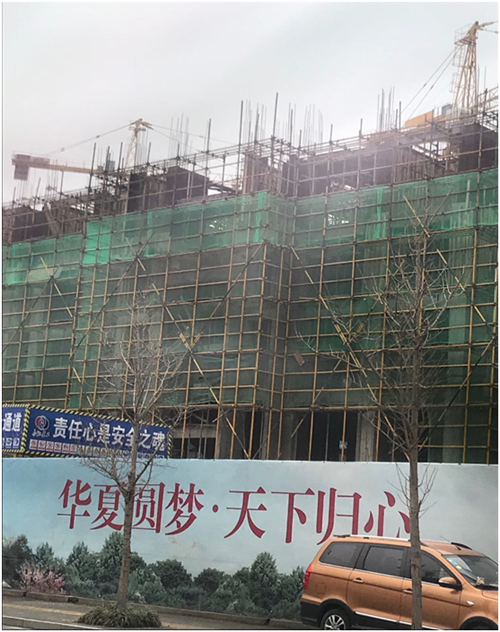

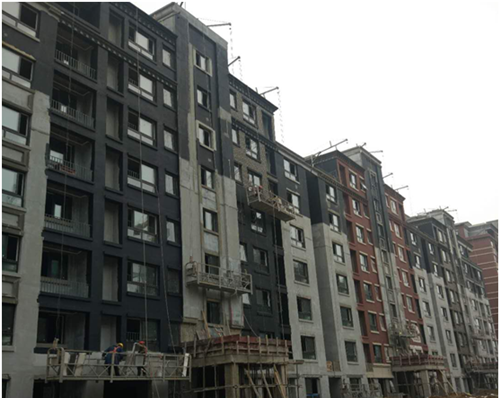

4#楼8层,框剪结构。楼主体结构完成。外墙真石漆施工完成约85%,
顶棚腻子施工,地坪施工完成2层,门窗外窗完成90%。

5#楼8层,框剪结构;外墙真石漆完成80%,地坪、内墙抹灰施工完成;
顶棚腻子施工,公装腻子施工,外窗完成90%。

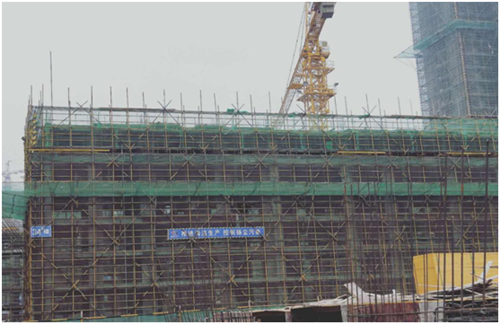

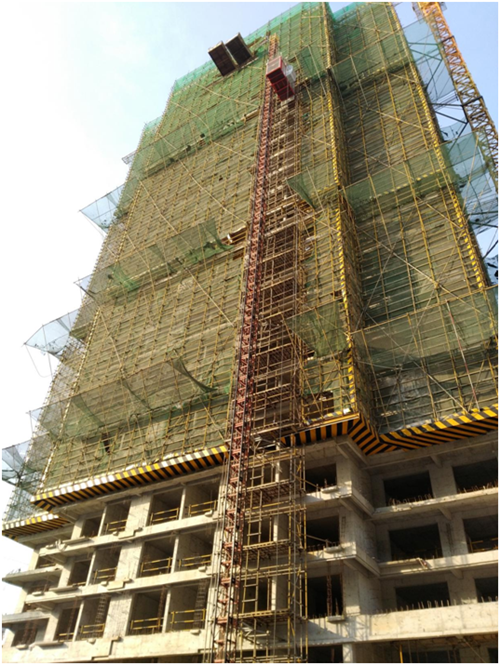

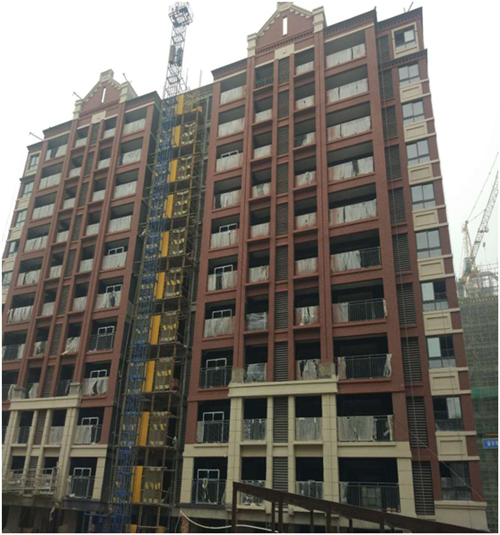

6#楼11层,框剪结构;现阶段内墙抹灰完成,外墙真石漆完成90%;
地坪施工完成,顶棚腻子施工,外窗完成90%。

7#楼8层,框剪结构,墙体砌筑、内墙抹灰完成;
外墙真石漆完成20%,外窗完成80#,公装批腻子。

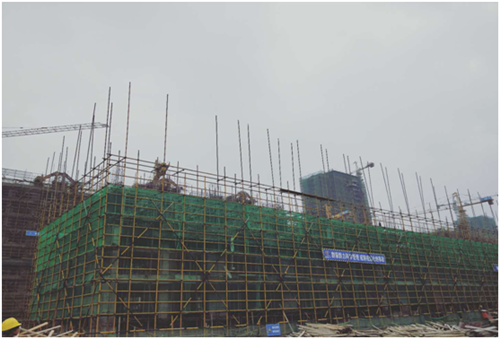

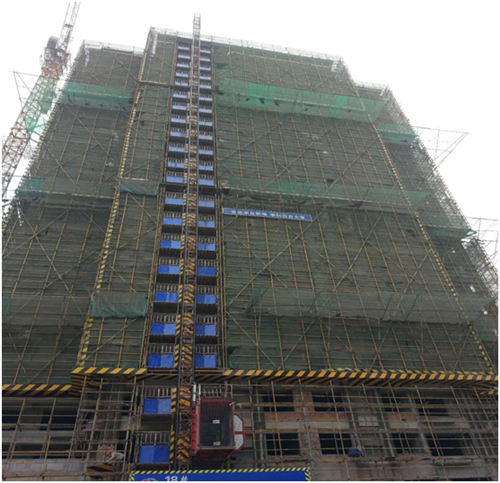

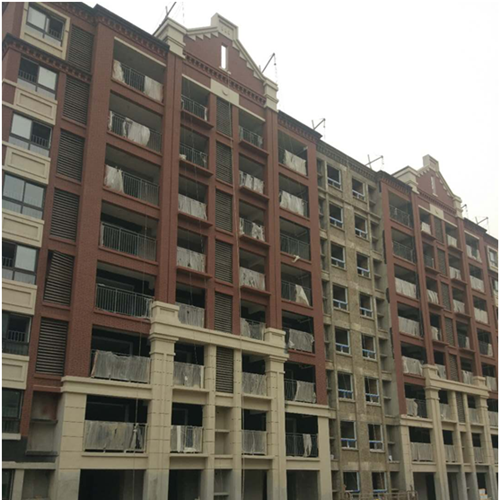

8#楼11层,框剪结构,外墙真石漆完成70%,内墙抹灰施工、地坪
完成,阳台栏杆及外窗完成90%,顶棚腻子施工,室内穿线。

9#楼11层,框剪结构。楼主体架构完成,内墙样板开始砌筑。

10#楼8层,框剪结构。楼主体架构完成,4层墙体砌筑。

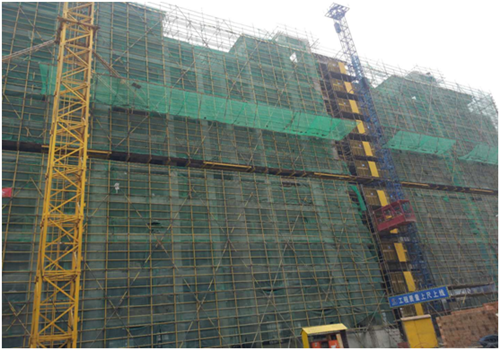

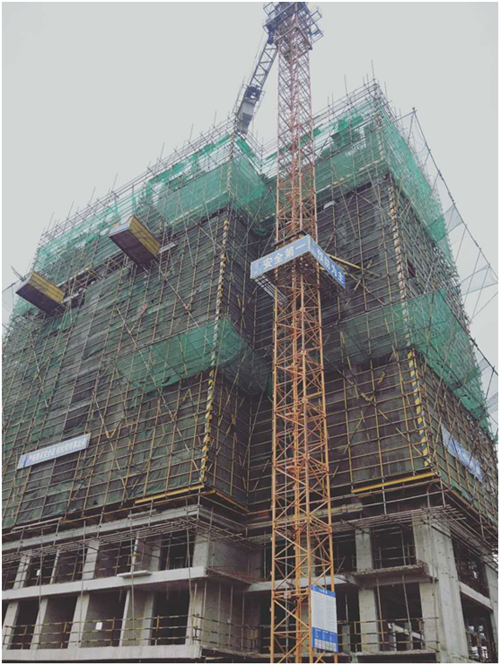

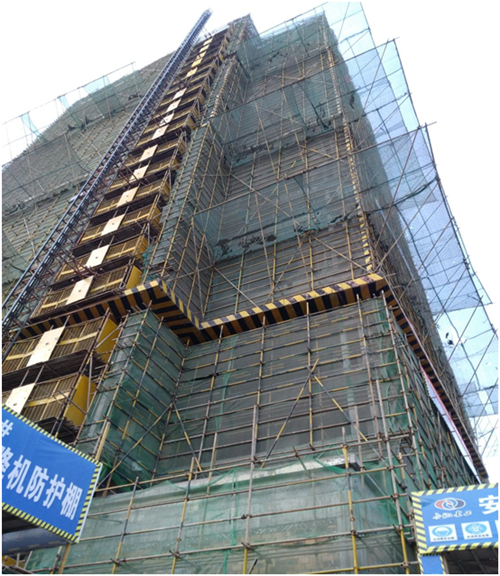

11#楼22层,框剪结构。楼主体结构已完成,墙体砌筑完成;
内外墙灰饼、护角施工。

12#楼11层,框剪结构。楼主体结构已完成,3层填充墙砌筑。

13#楼8层,框剪结构。楼主体结构8层已完成,墙体砌筑完成7层。

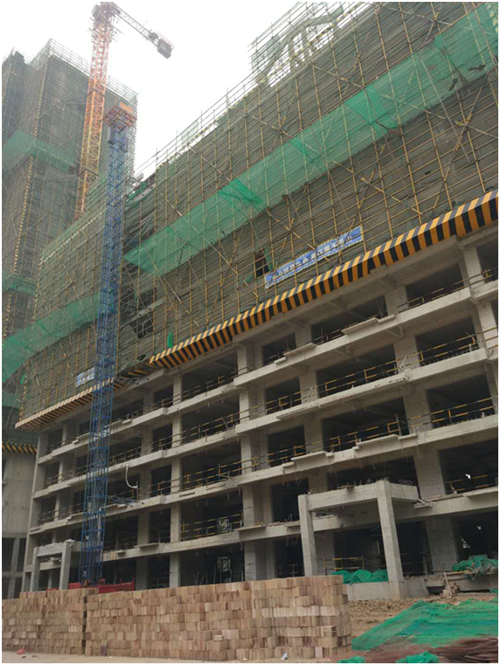

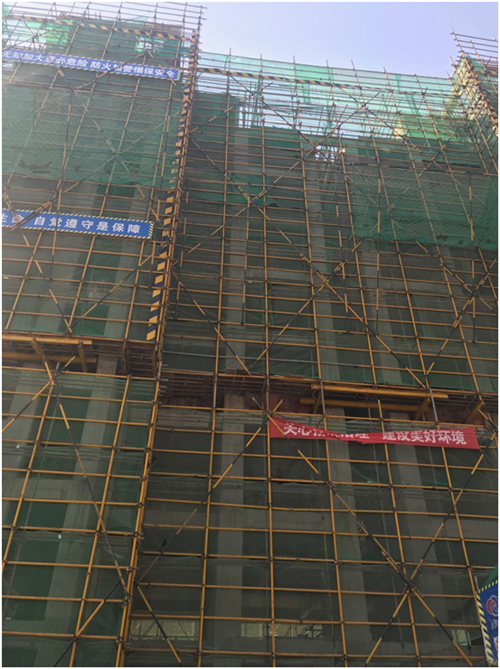

14#楼22层,框剪结构。楼主体结构已完成,墙体砌筑完成;
内墙灰饼、护角、喷浆、挂网施工。

15#楼26层,框剪结构。楼主体结构施工完成,楼层垃圾清理。

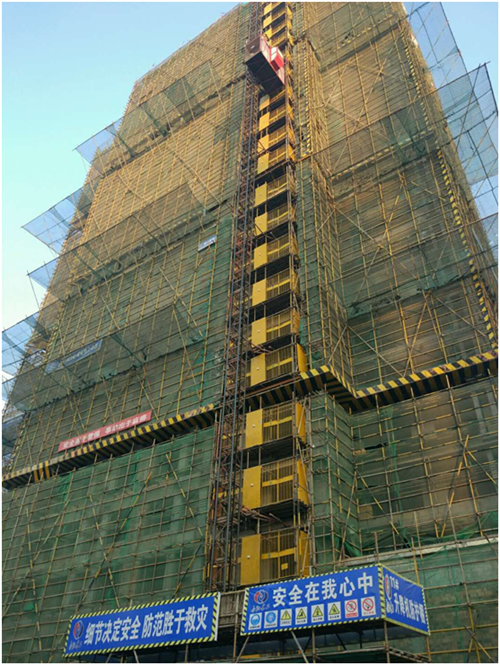

16#楼11层,框剪结构。楼主体结构已完成,屋面构架施工完成;
物料提升机安装。

17#楼11层,框剪结构。楼主体结构已完成,物料提升机安装完成。

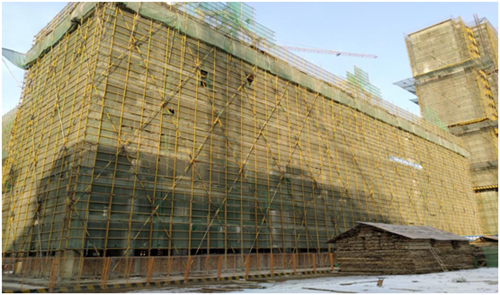

18#楼23层,框剪结构。楼主体结构已完成,墙体砌筑完成;
内外墙护角、灰饼施工,喷浆、挂网,屋面墙体抹灰。

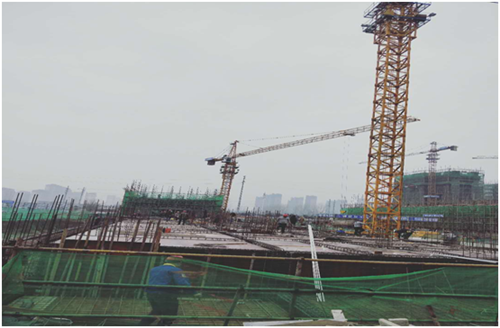

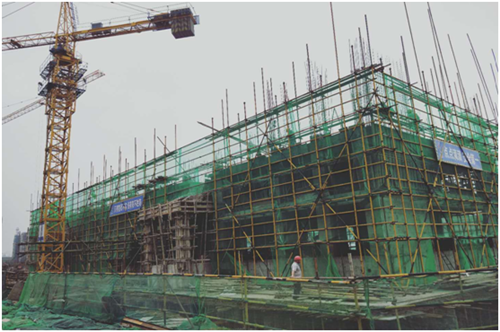

29#楼位于二期,共11层。目前结构施工到1层。

30#楼位于二期,共11层。目前结构施工到2层。

31#楼位于2期,共11层。目前在进行基础施工。

32#楼位于二期,共11层。目前结构施工到3层。

34#楼位于二期,共11层。目前结构施工到6层。

35#楼位于二期,共10层。目前结构施工到10层。

36#楼位于二期,共23层。目前结构施工到12层。

37#楼位于二期,共10层。目前结构施工到5层。

38#楼位于二期,共9层。目前结构施工到9层。

39#楼位于二期,共22层。目前结构施工到12层。

40#楼位于二期,共11层。目前结构施工到11层。
