蚌埠新地城市广场3月上半月工程进度播报

2018.03.19文章来源:   阅读次数:

蚌埠新地城市广场3月上半月工程进度播报

A2地块各楼栋形象进度:

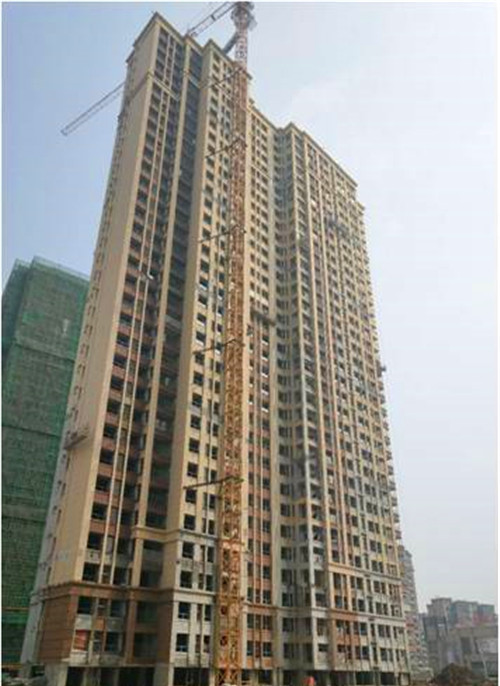

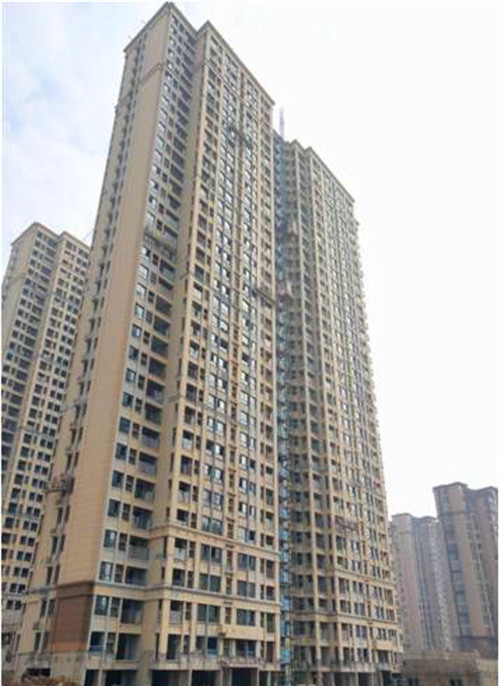

1#楼:
1、首层施工:户内粉刷及预埋完成,准备一层地坪施工;
2、室内收口:楼内门窗收边收口完成40%;
3、外装工程:外墙涂料施工完成90%;
4、公区精装:二遍腻子施工基本完成;西单元地砖33-12层完成;
5、门窗工程:固玻安装基本完成;窗扇安装基本完成。

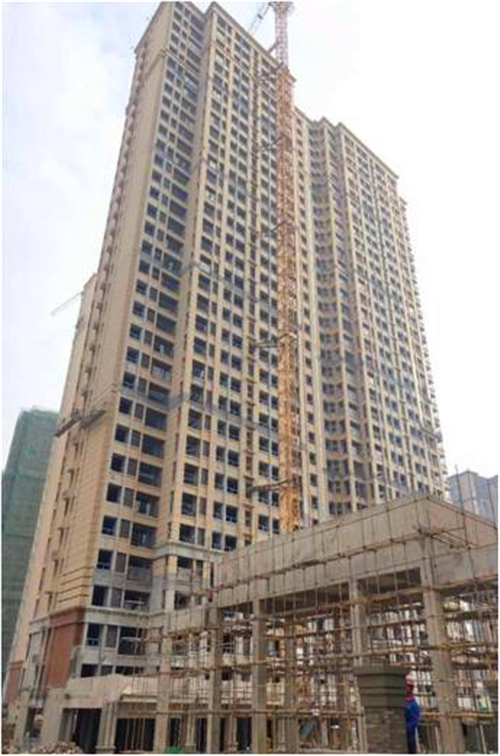

4#楼:
1、室内精装:一遍批白基本完成;地砖施工完成5层;
2、外装工程:外墙涂料施工完成30%;
3、栏杆百叶:栏杆施工完成;百叶安装完成70%;楼梯扶手完成26层;
4、地坪施工:完成29层;一层土方回填完成,地坪施工前水电预埋完成;
5、门窗工程:固玻安装基本完成;阳台推拉门框安装完成80%。

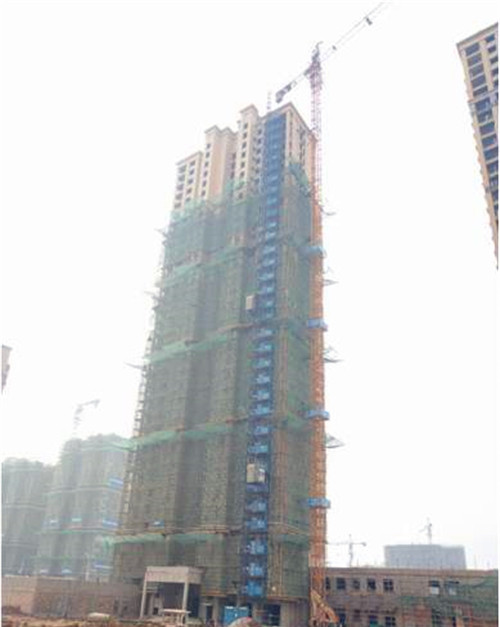

6#楼:
1、外装工程;外墙涂料完成20%;
2、栏杆百叶:栏杆完成95%;百叶完成70%;楼梯扶手完成70%;
3、门窗工程:阳台推拉门安装完成25层;
4、室内电梯:电梯验收完成;
5、地坪施工:地坪累计施工完成28层;一层土方回填完成;
6、精装施工:公区一遍批白完成;地砖铺贴完成7层。

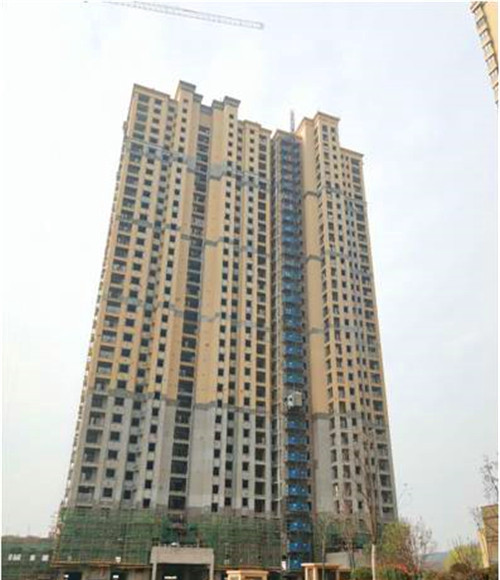

8#楼:
1、公区精装:地砖累计铺贴完成17层;公区一遍批白34-13层施工完成;
2、外墙工程:面涂施工完成20%;采光井底漆施工完成;
3、门窗工程:窗扇安装基本完成;阳台推拉门框安装完成(不含槽钢层);
4、室内电梯:验收完成;
5、地坪施工:累计完成30层;一层土方回填完成;一层墙体砌筑完成80%;
6、栏杆百叶:栏杆基本完成;百叶安装完成70%;楼梯扶手施工完成85%。

10#楼:
外架拆除完成;内粉累计完成31层;34-10层底漆完成;
地坪清理完成15层;管道井防火门框完成25层;一层土方回填完成。

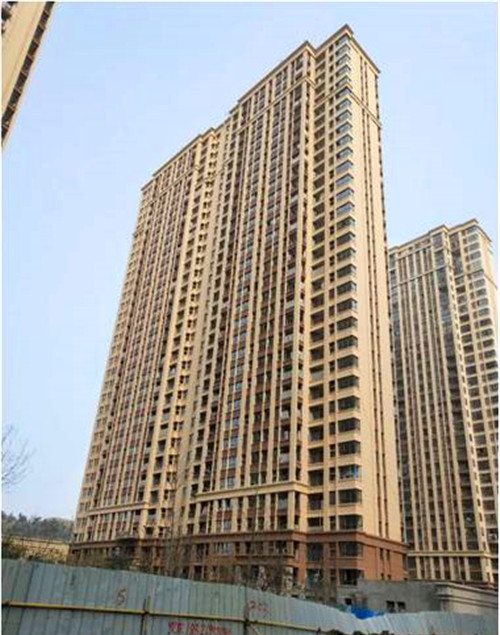

2#楼:
外墙粉刷完成;保温板施工3-25层施工完成;内粉累计完成9层。

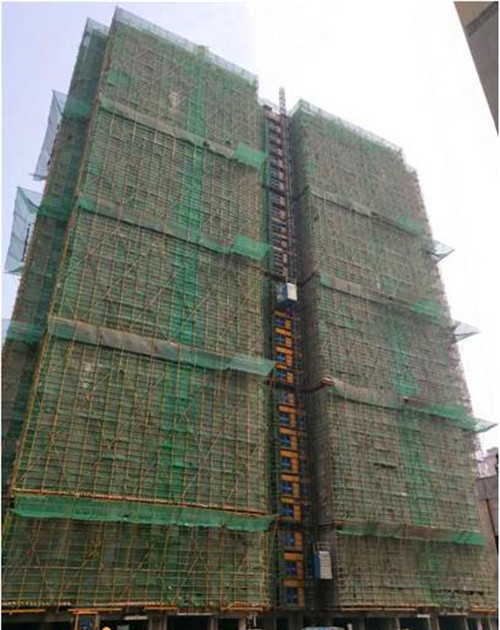

11#楼:
内墙粉刷完成32层;34-2底漆完成;窗框安装完成;
地坪清理完成18层;屋面施工完成;外架拆除34-26层完成。

A2地块幼儿园形象进度:
外墙工程:面漆大面施工完成;
门窗工程:安装完成;
消防系统:已完成;
土建施工:地面找平施工完成;二、三层墙砖施工完成;一层公共部位窗边收口基本完成;
公区吊顶龙骨施工完成;室内批白打磨完成50%。

B地块精装样板房施工形象进度:

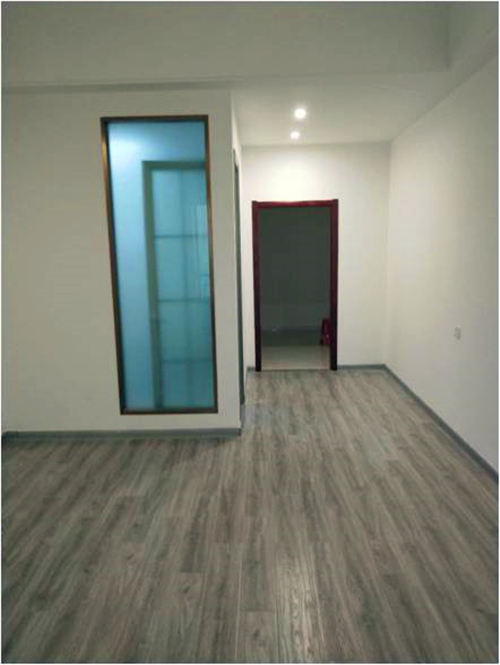

2#楼:

验收完成,准备软装施工。
