淮南英伦联邦3月下半月工程进度播报

2018.04.02文章来源:   阅读次数:

淮南英伦联邦3月下半月工程进度播报



    各楼栋形象进度:



    26、27、30、31#楼形象进度:
    1、保温施工完成、地坪施工完成;
    2、外墙面漆完成约77%,公区铺装完成约75%,电梯调试完成。

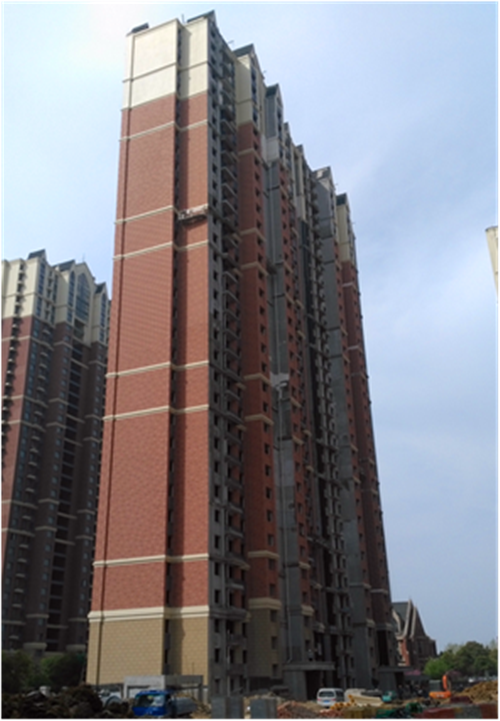

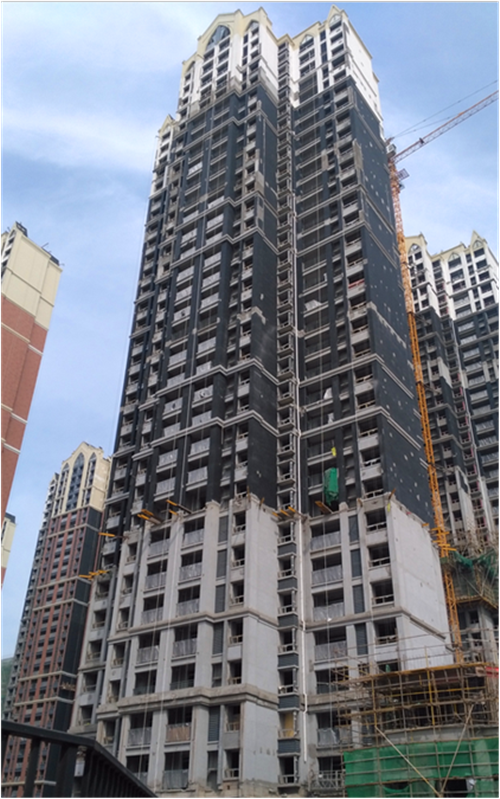

26#

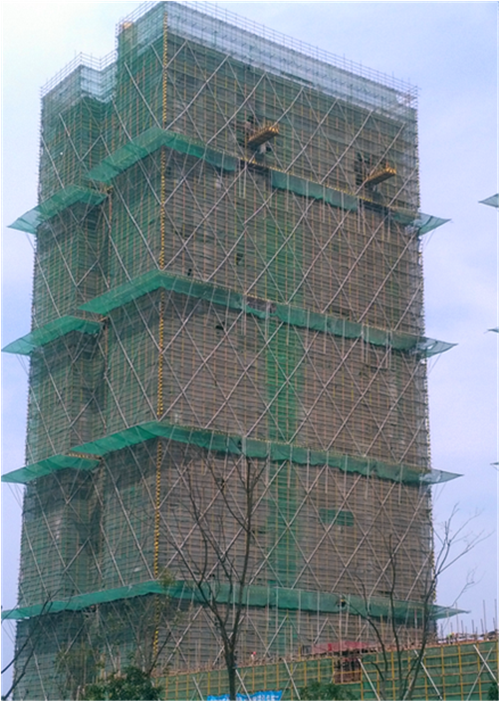

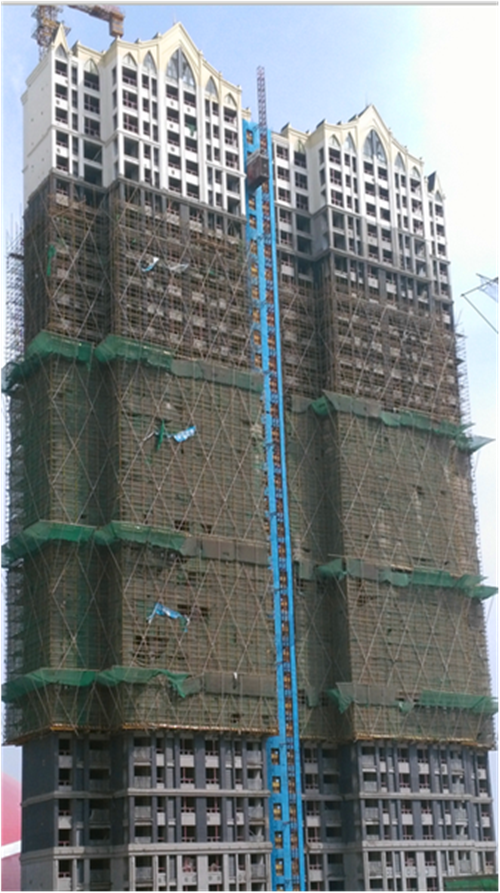

27#

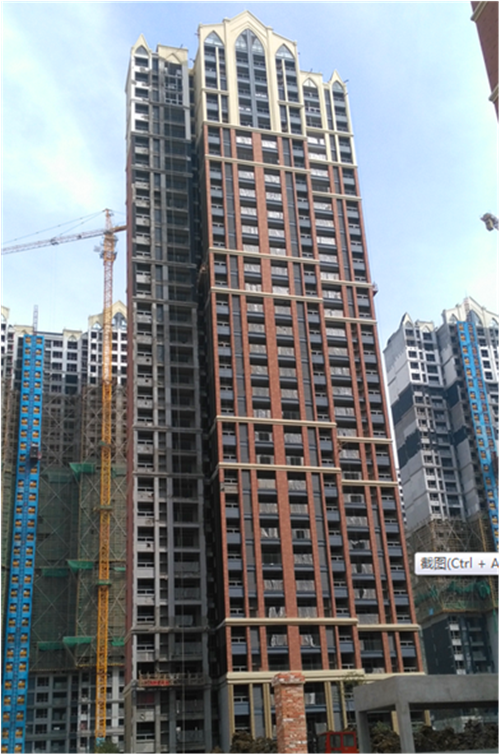

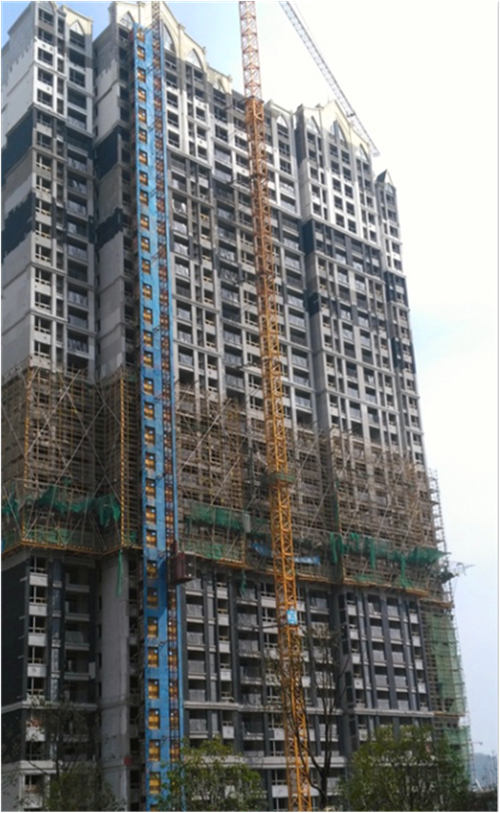

30#

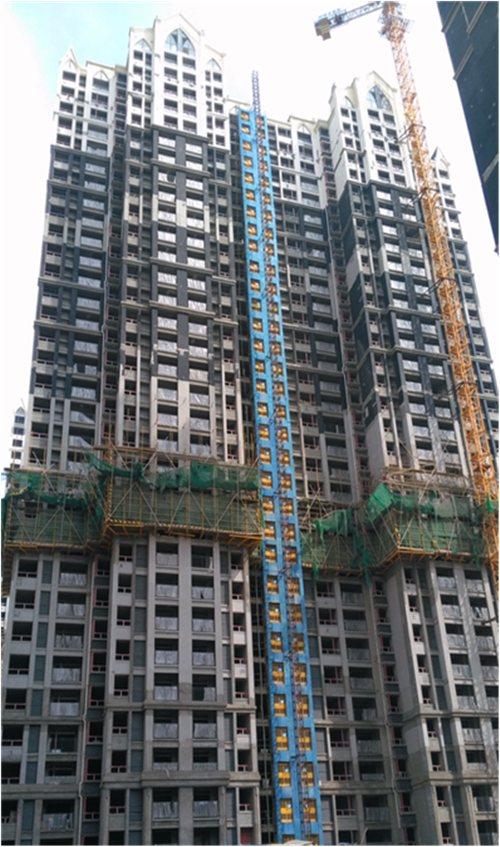

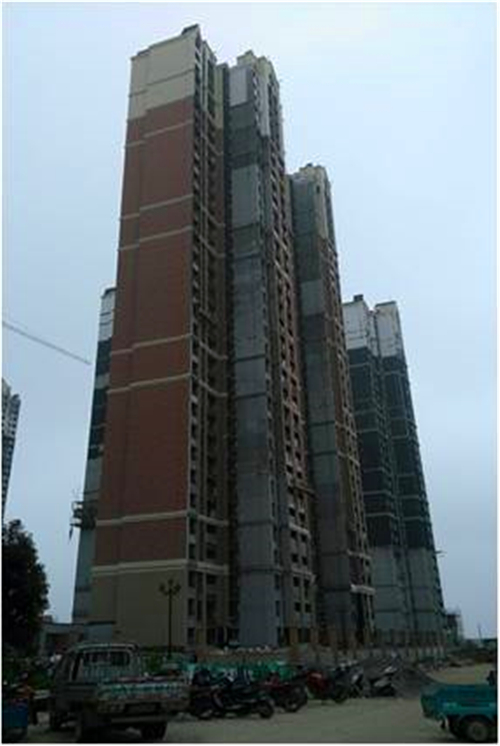

31#



    28、29、35#楼形象进度:
    1、地坪完成约70%;栏杆安装完成约70%;
    2、楼外墙腻子施工约90%、电梯安装开始。

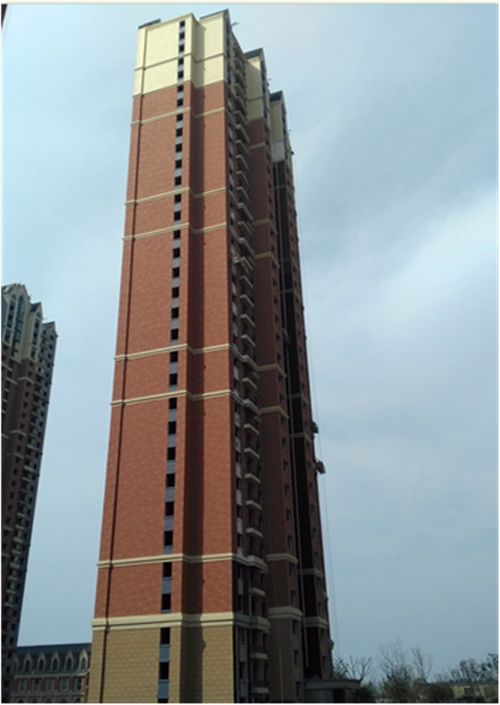

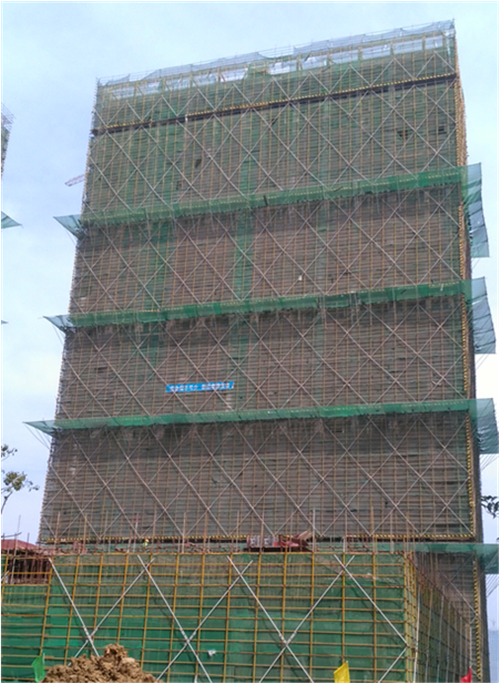

28#

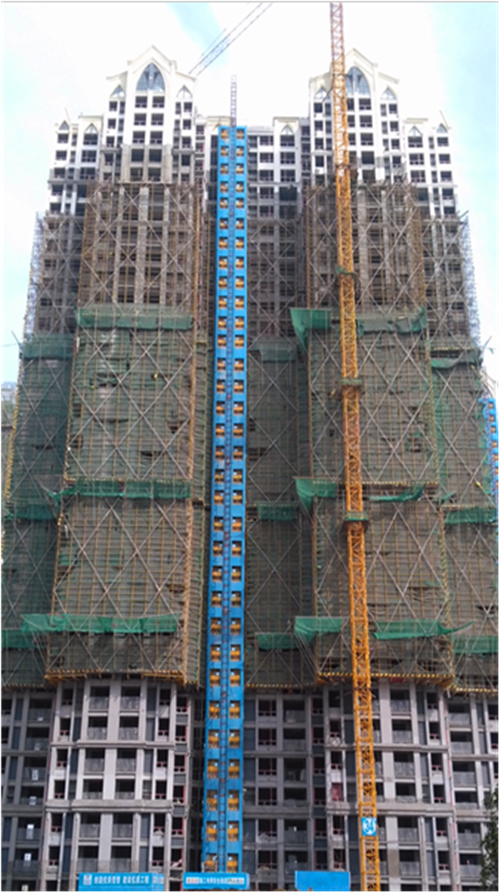

29#

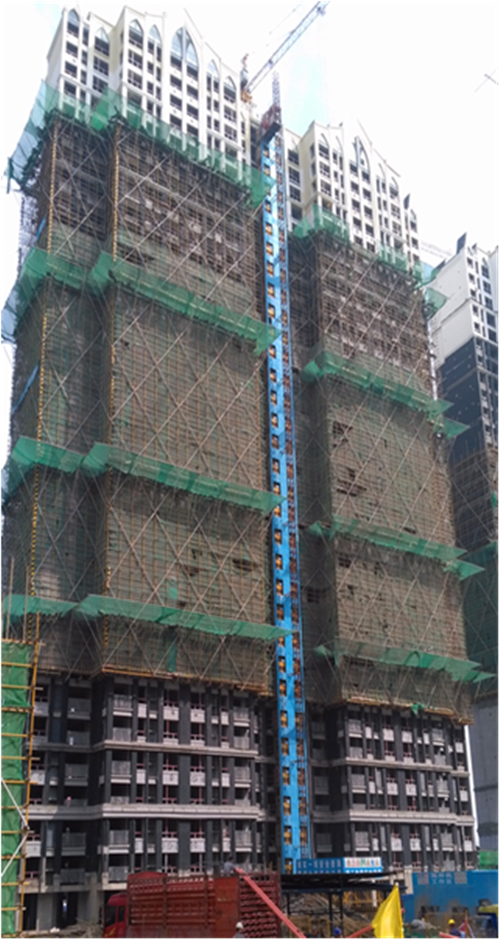

35#



    34、36、37、38#楼形象进度:
    1、楼室内抹灰完成,栏杆安装完成35%;34#楼外墙腻子完成60%;

    36#楼外墙腻子完成80%,38#、37#楼外墙腻子完成92%。
    2、34#楼保温完成75%,38楼保温完成95%,37#、36#楼保温完成97%。

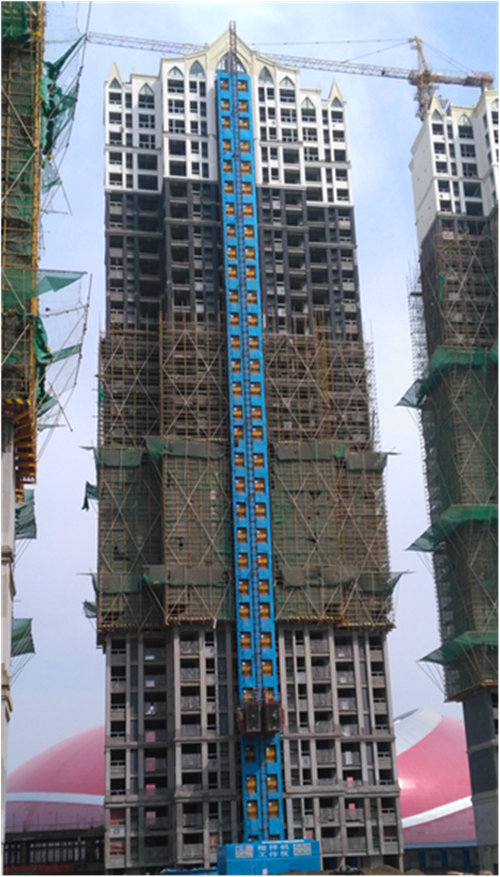

34#



36#



37#



38#



    39、40#楼形象进度:
    1、39#墙体砌筑及二次结构完成95%,内粉护角施工,外墙底糙开始施工,窗框安装样板施工。
    2、40#墙体砌筑及二次结构完成85%。



39#



40#
