滨湖新地城市广场3月下半月工程进度播报

2018.04.04文章来源:   阅读次数:

滨湖新地城市广场3月下半月工程进度播报



    各楼栋形象进度:


    1#楼:

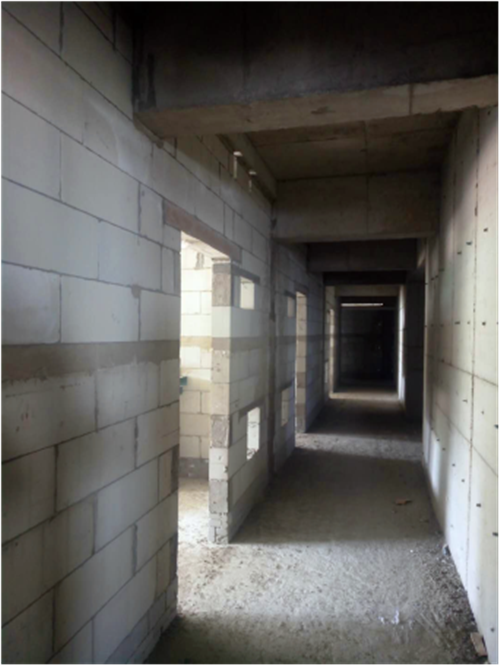

    1、3至38层墙体及二次结构完成,28-38层结构验收完成,屋面保温正在施工。
    2、4至19层22至28层抹灰施工完成,裙楼外粉基本完成,21、20层正在施工。
    3、4至19层地坪施工完成,28、26、25、24层正在施工。

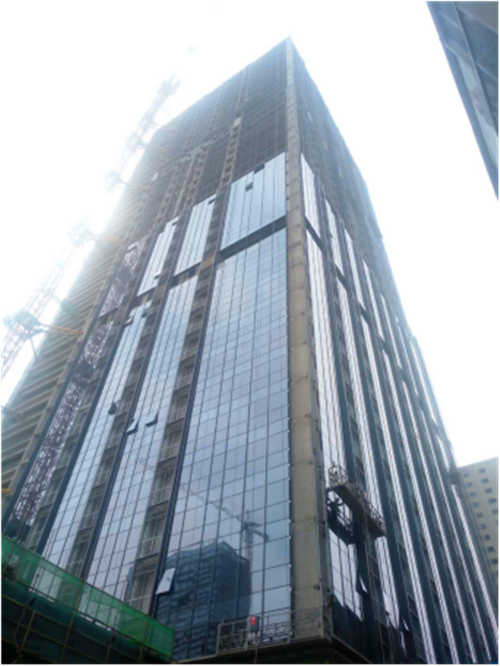

    1#楼外幕墙及公区装饰施工进度:
    1、20至38层四个面主横龙骨完成(人货电梯、塔吊位置除外),正在安装防火铁皮。

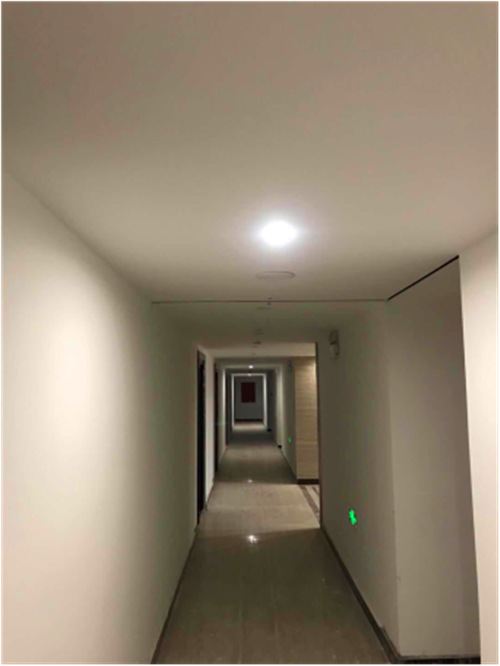

    2、公区精装3至28层正在施工,其中3至18层电梯厅地砖已经完成;
    28层龙骨完成,20-27层吊顶龙骨正在施工;
    17层以下公卫蹲位砌筑完成;
    18层以下吊顶封板完成,批白正在施工。





    2#楼:

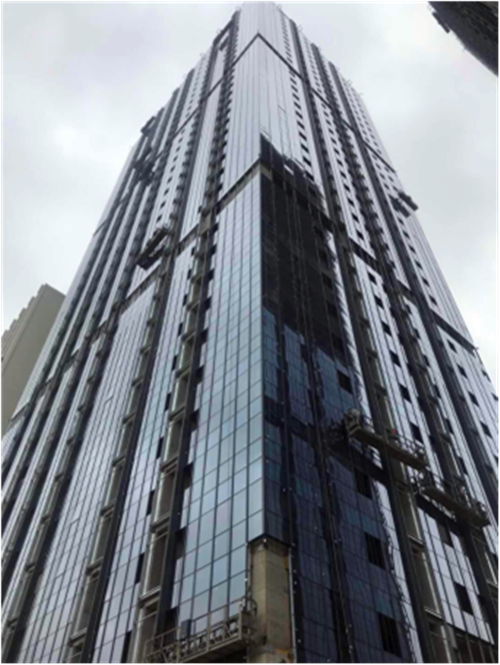

    1、固定玻璃4至38层基本安装完成(避难层位置除外);
    首层立柱安装完成,现东南立面开启扇正在安装。
    2、3至38层公区精装基本完成,楼层灯具正在安装至13层。
