2018.05.03文章来源:   阅读次数:

合肥时代天街4月下半月工程进度播报


    各楼栋形象进度:

    1#:
    1、水电桥架正在进行大面积施工,2-29已完成,一层埋管施 工全部完成,砼垫层施工完成;
    2、飘窗台找平、楼层垃圾清理等工作已正常开展,楼梯间面层已完成,楼梯栏杆已施工50%;

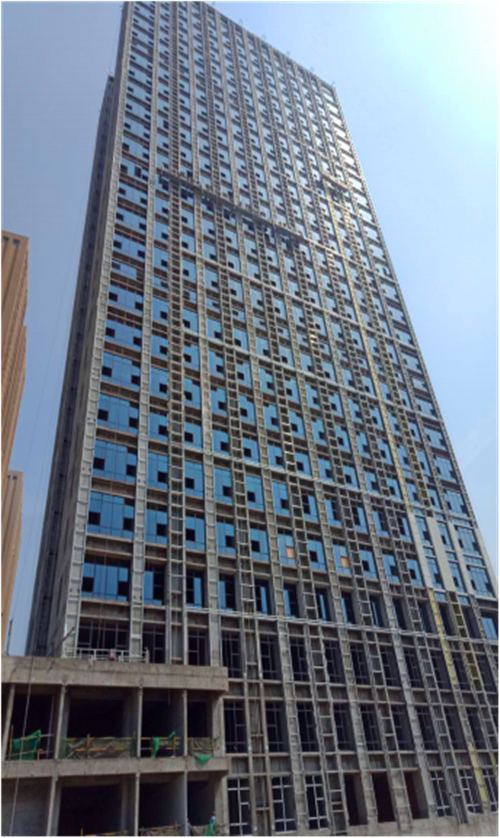

    3、外窗已安装完成配合总包填缝收口、30-5层玻璃已基本安装完成,4-1层玻璃陆续进场;
    4、1#楼吊篮已通过联合验收,正常施工。





    1#楼精装进度:

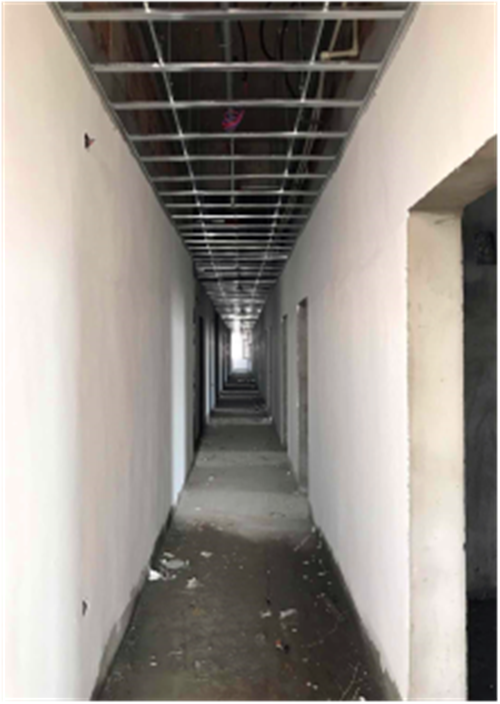

    公区墙面油漆完成10%,公区龙骨吊顶持续施工中;
    錾地坪施工完成70%,公卫防水施工完成40%。





    1#楼消防进度:

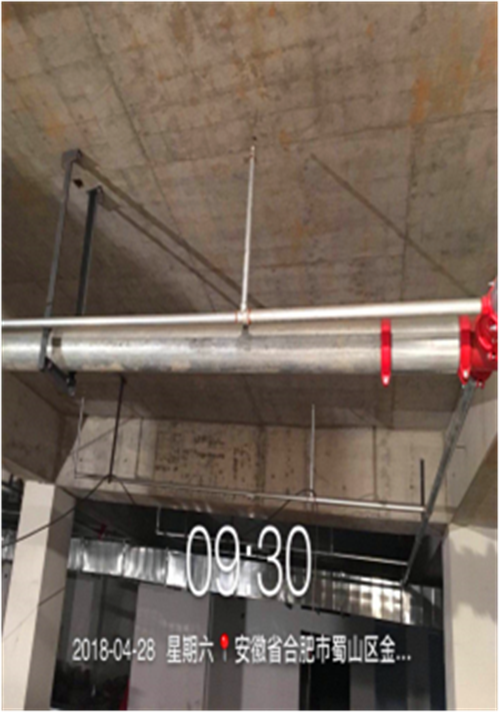

    地下室一层喷淋头安装半数,25-30层水试压结束;
    25、28、29、30层消火栓箱安装完成,25-30层消防报警线路即将完成。





    1#楼地下室进度:

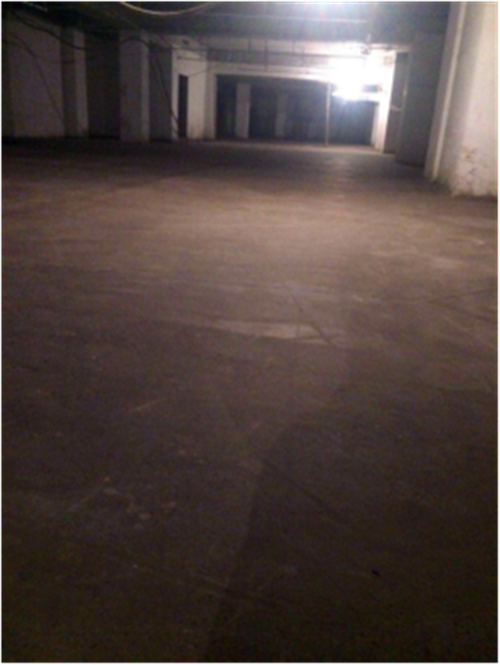

    1、负一、二层非人防砼地面已完成,固化剂地面已完成;
    2、负一、二层标识标牌、交通标识已完成;
    3、负一、二层人防地坪施工已完成;
    4、负一层排水明沟正在找坡,现正在施工固化剂面层;
    5、S1#楼东侧止滑坡道施工。
