合肥翡翠公馆4月下半月工程进度播报

2018.05.03文章来源:   阅读次数:

合肥翡翠公馆4月下半月工程进度播报


    各楼栋形象进度:

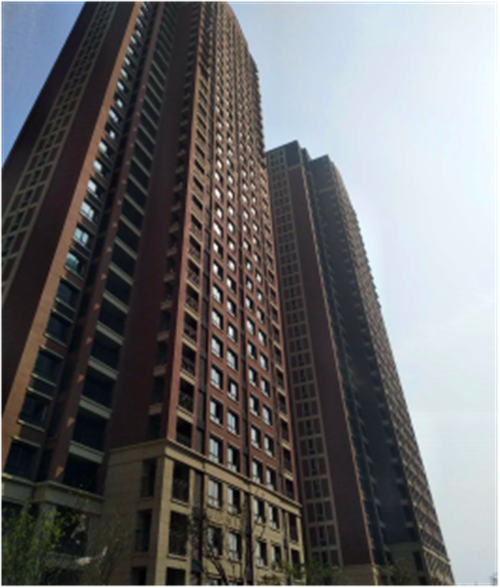

    1#、2#、3#、5#、6#楼:
    1、保温施工、外架拆除、地坪施工电梯安装已完成;
    2、公区装饰:公区地砖完成,吊顶龙骨完成,吊顶完成95%,墙面腻子完成80%,进户门安装完成;
    3、外墙工程:已完成,一层收尾,剩少量修补工作。

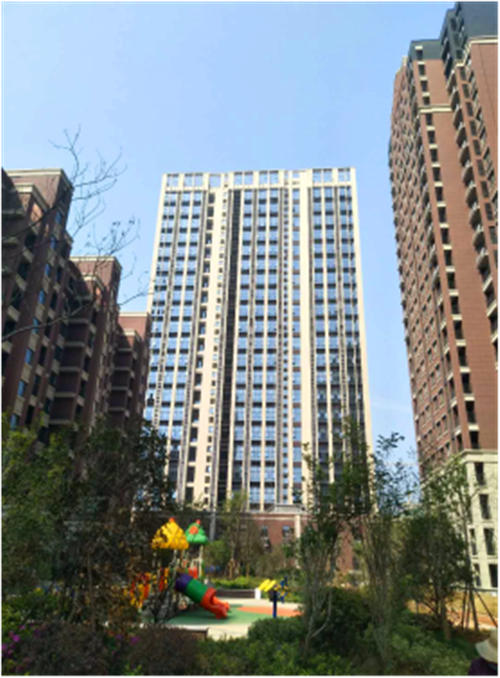

    19#、20#楼:
    1、保温施工:已完成95%;
    2、外架拆除:已完成;
    3、公区装饰:样板施工;
    4、外墙工程:外墙底漆已完成90%,面漆施工完成60%;
    5、电梯安装完成;
    6、grc施工完成70%。

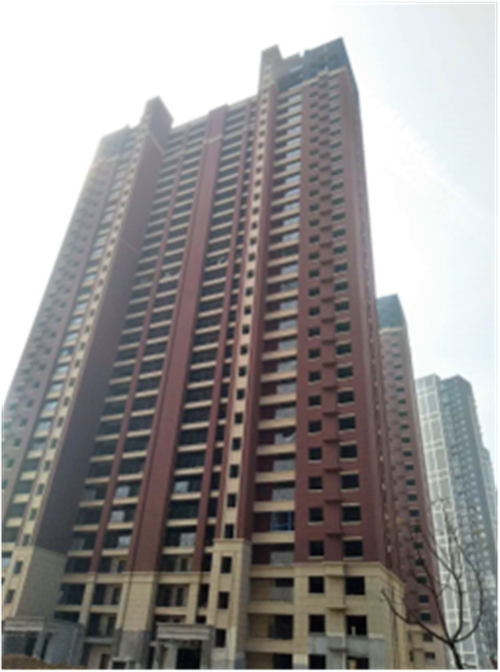

    7#、8#楼:
    1、保温施工、外架拆除、地坪施工、电梯施工已完成;
    2、公区装饰:样板施工完成;
    3、外墙工程:外墙涂料已完成90%;
    4、户内精装修:样板施工,吊顶完成,水电预埋完。

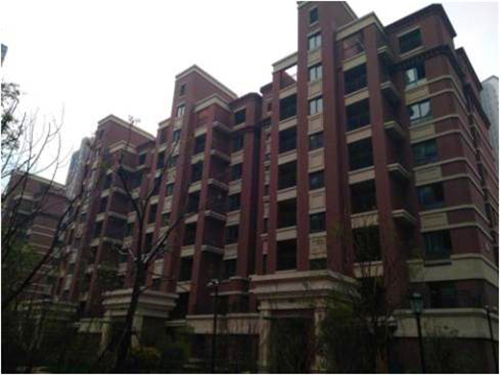

    15#、16#楼:
    保温施工、外架拆除、地坪施工、公区装饰、外墙工程、电梯安装已完成。





    景观工程:
    1、1-6号楼消防登高面硬化完成,铺贴完成80%;
    2、1-5号楼北侧停车位硬化完成40%;

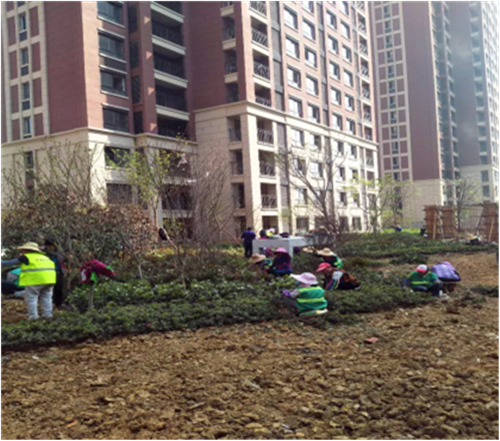

    3、1-6号楼乔木栽植完成80%;
    4、商业内街硬化完成。
