蚌埠新地城市广场5月上半月工程进度播报

2018.05.17文章来源:   阅读次数:

蚌埠新地城市广场5月上半月工程进度播报

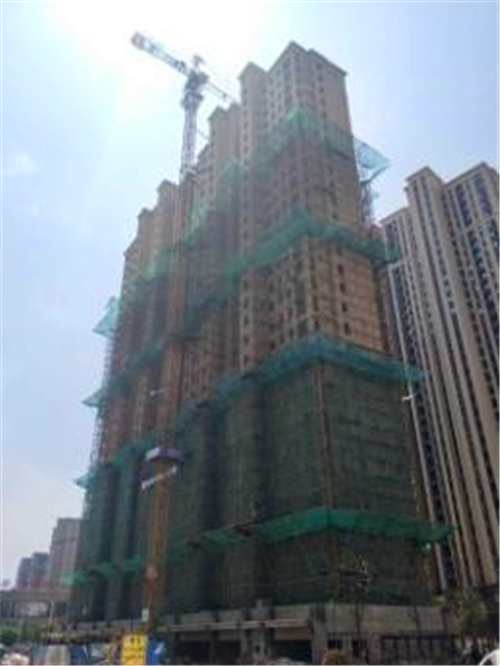

    各楼栋形象进度:

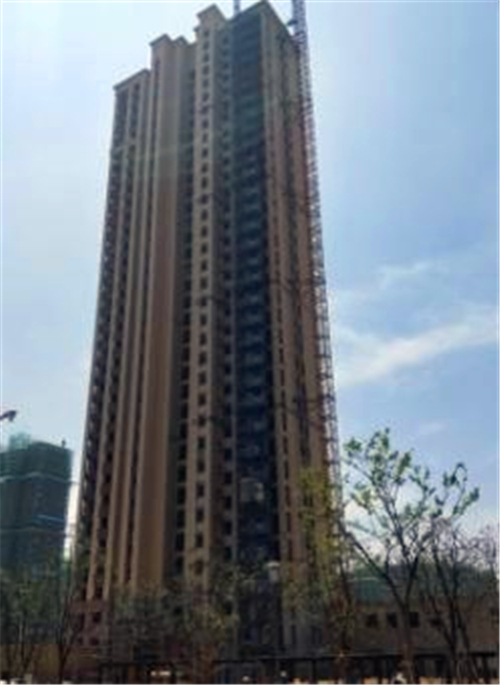

    B地块2#楼:

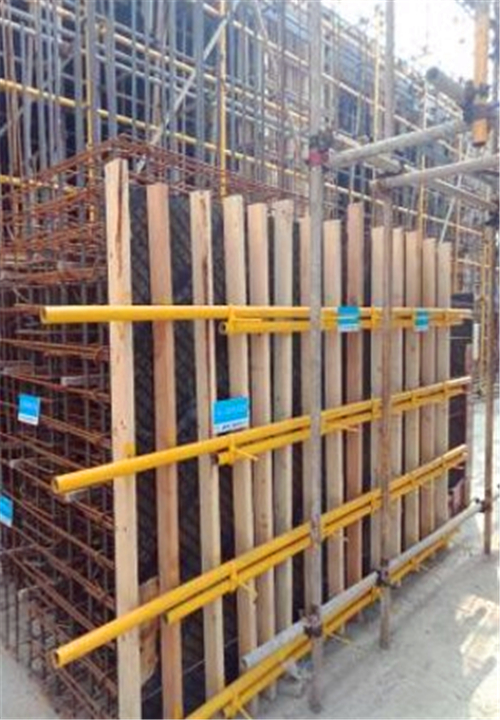

    二层梁板模板施工完,钢筋绑扎完成85%;结构样板施工完成。

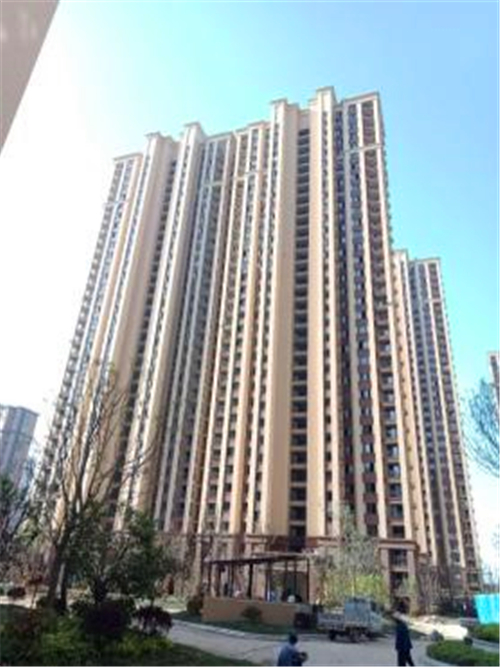

    A2地块1#楼:
    1、单元门安装:安装完成,灌浆完成;
    2、室内公区:腻子找补完成;公区精修34-12层完成;
    3、外装工程:外立面施工完成,小天井精修完成70%;
    4、室内防水:阳台及卫生间二遍防水施工完成。

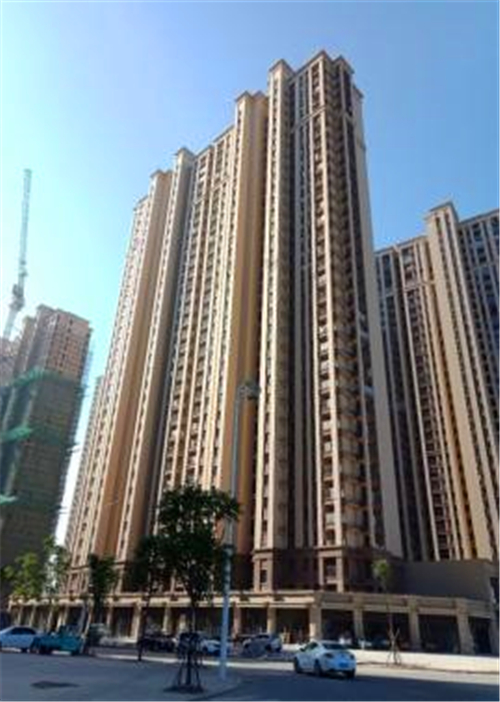

    A2地块4#楼:
    1、单元门安装:安装完成,灌浆完成;
    2、室内公区:腻子找补完成;公区精修完成34-21层;
    3、外装工程:外立面已完成;小天井精修完成50%;
    4、室内防水:阳台及卫生间二遍防水施工完成;
    5、分户验收:项目分部户验收完成34-20层。

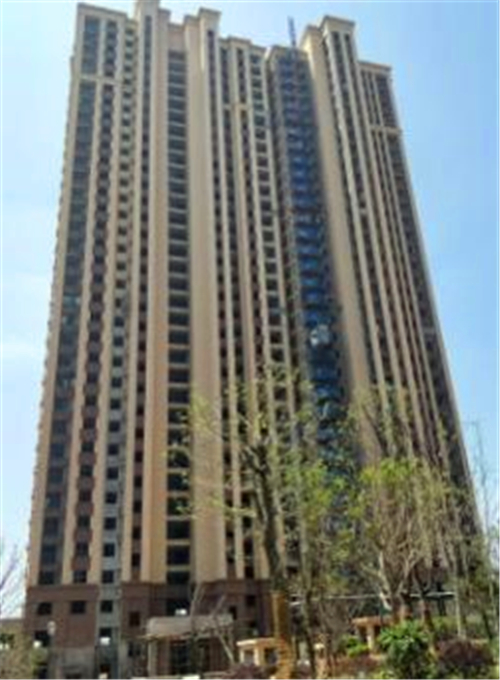

    A2地块6#楼:
    1、单元门安装:安装完成,灌浆完成;
    2、室内公区:腻子找补完成;公区精修完成34-17层;
    3、外装工程:外立面涂料已完成;小天井精修完成60%;
    4、室内防水:阳台及卫生间二遍防水施工完成;
    5、分户验收:项目内部分户验收完成34-22层。

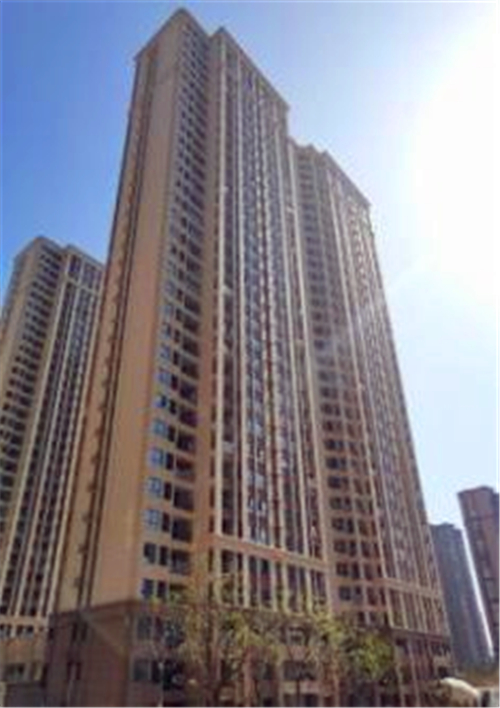

    A2地块8#楼:
    1、单元门安装:安装完成,灌浆完成;
    2、室内公区:腻子找补完成;公区精修已开始34-17层;
    3、外装工程:外立面涂料已完成;小天井精修完成70%;
    4、室内防水:阳台及卫生间二遍防水施工完成;
    5、分户验收:项目内部分户验收完成34-26层。





    A2地块10#楼:
    1、涂料完成85%;地坪施工完成29层;
    2、管道井防火门框及过道安装完成;
    3、公区精装样板施工完成;内墙粉刷34-2层完成;
    4、首层墙体砌筑完成;电梯验收完成。





    A2地块2#楼:
    1、保温施工完成;一遍抗裂完成,二遍抗裂29-5层;
    2、底漆施工至12层;内墙粉刷累计完成23层;
    3、外架29-21层拆除完成;电梯层门安装完成。





    A2地块11#楼:
    1、外墙涂料施工完成50%;地坪施工完成;
    2、商铺屋面找坡完成;过道及管井防火门框安装完成;
    3、地砖施工完成34-20层;电梯验收完成。

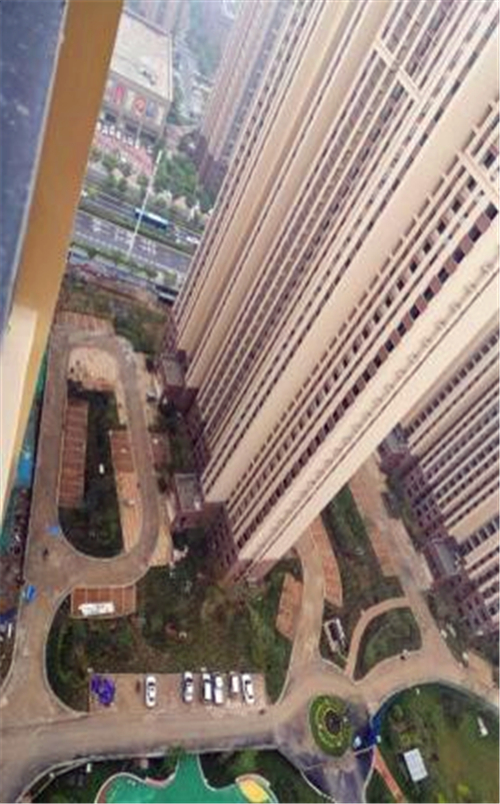

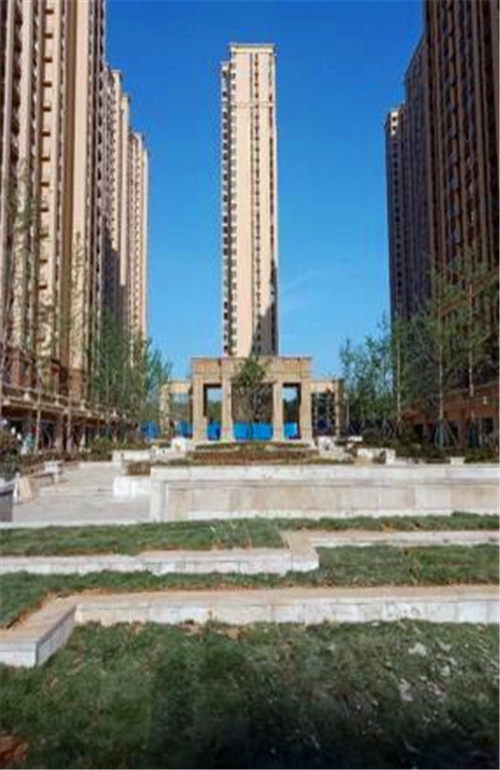

    A2地块景观形象:
    1、找补、更换苗木中;
    2、停车位草籽播撒完成70%;
    3、铺砖面整改开始。
