铜陵紫金公馆5月下半月工程进度播报
各楼栋形象进度:
5#、6#楼:

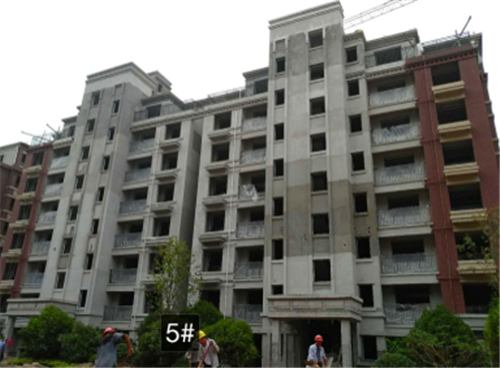

1、外墙:5#楼外墙涂料完成30%,室内零星修补;6#楼室内零星修补;
2.电梯设备进场,准备安装。

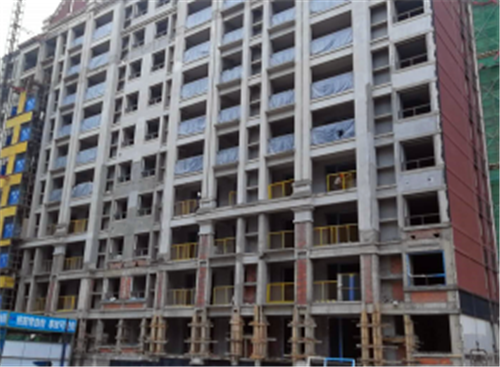

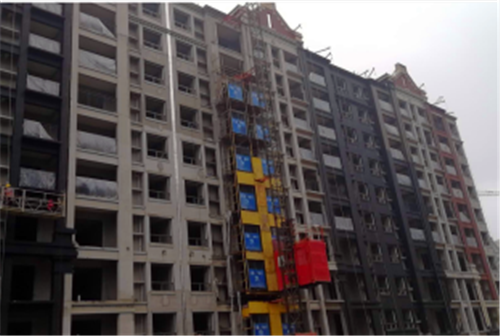

5#

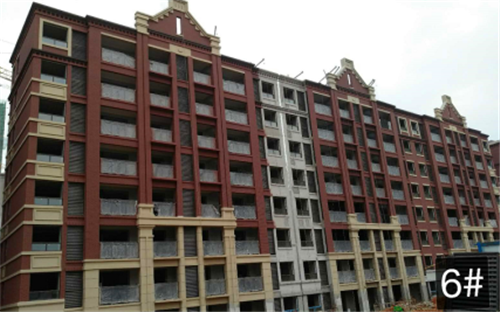

6#

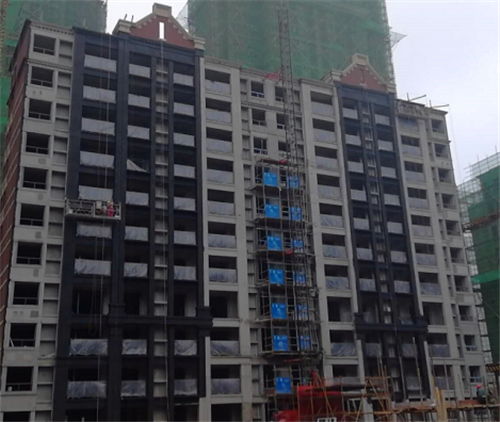

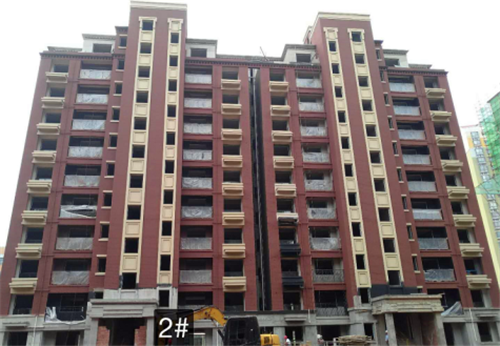

2#楼:电梯安装完成90%,室内零星修补。

7#楼:梯栏杆扶手进场,本周安排施工公装样板施工。

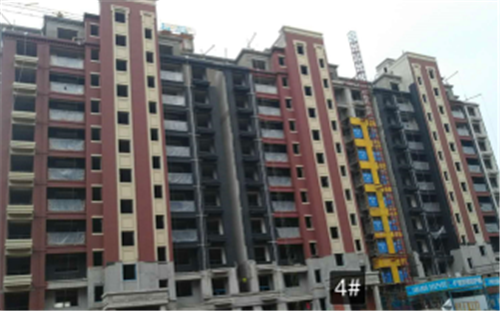

4#楼:地坪剩下1层未施工,一层阳台墙体抹灰完成。

8#楼:地坪剩下1层未施工,栏杆剩余三层未安装。

12#楼:地坪施工完成,栏杆剩余三层未安装。

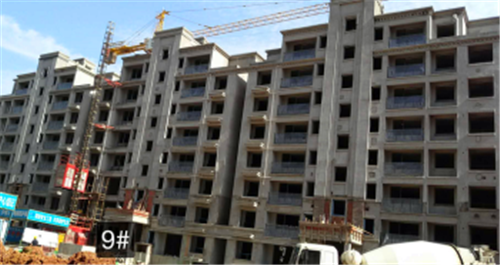

9#楼:地坪浇筑完成,人货电梯拆除完成。

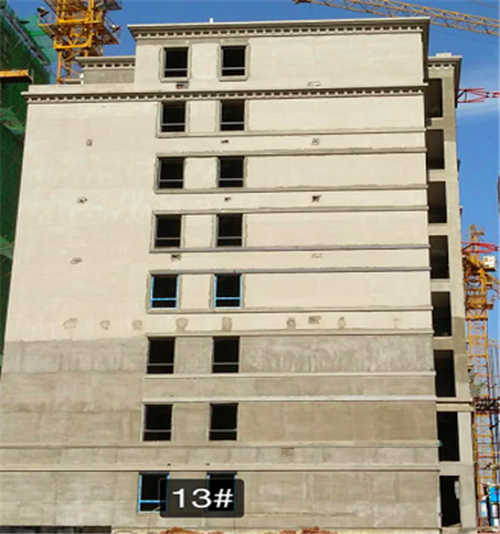

13#楼:地坪浇筑完成,人货电梯拆除完成。

16#楼:地坪剩余1层,只有四层未安装阳台护栏。

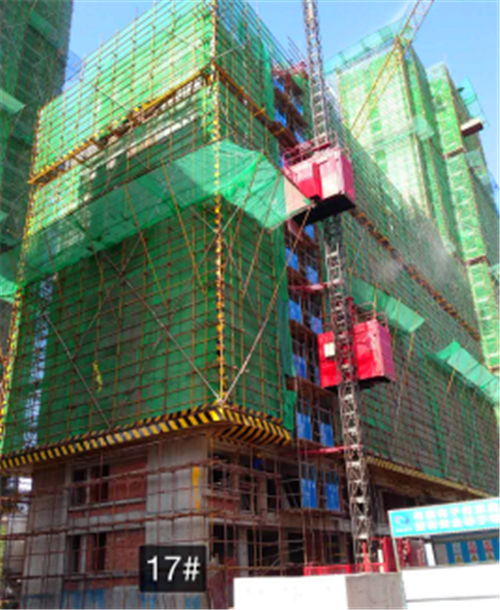

17#楼:室内卫生清理完成。

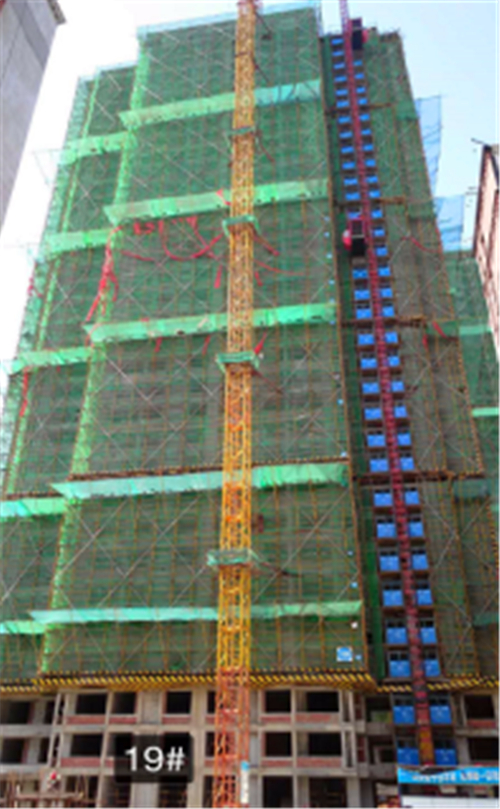

19#楼:墙体砌筑至32层,二次结构20层。

20#楼:主体封顶,墙体砌筑到19层,二次结构16层。

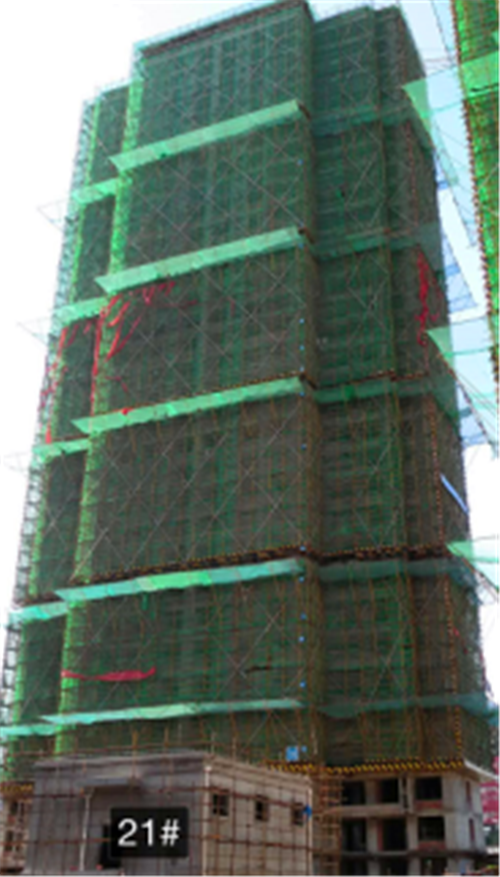

21#楼:墙体砌筑施工24层,二次立模到18层。

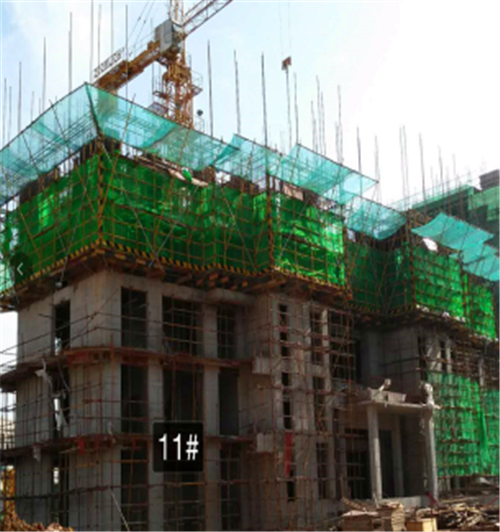

11#楼:5层木工立模。

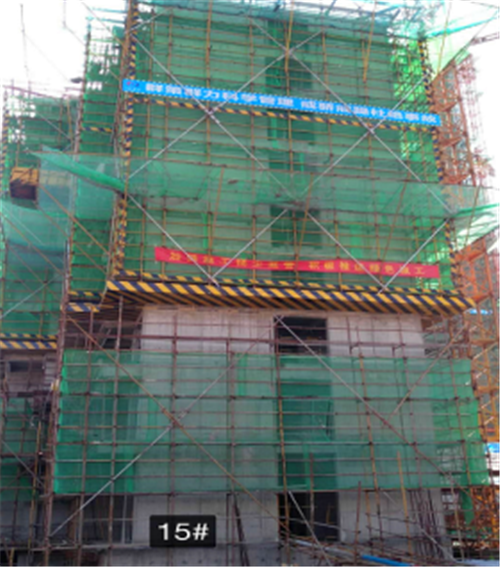

15#楼:9层顶板砼外架跳钢层。

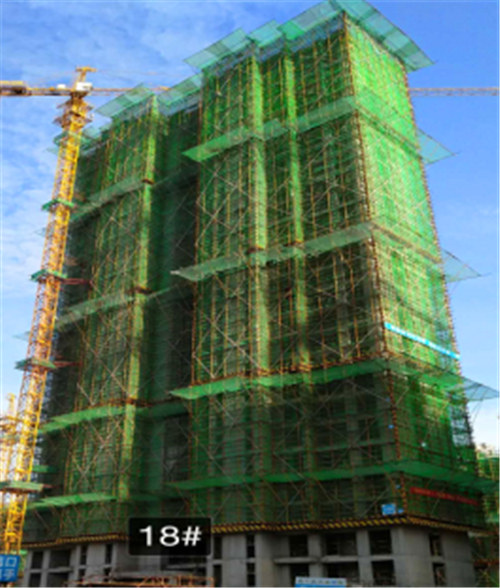

18#楼:28层顶板浇筑完成。

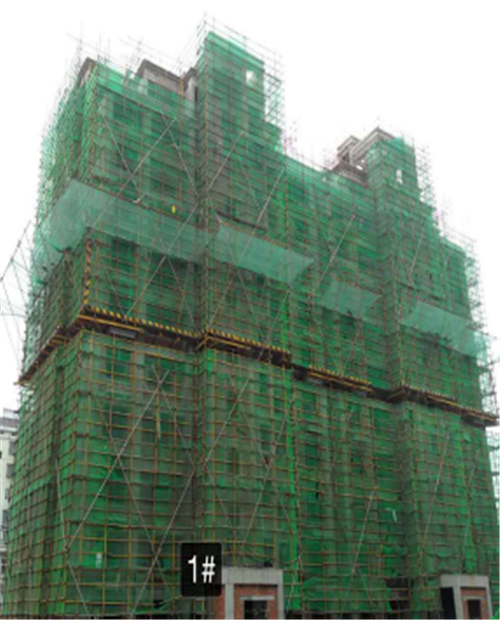

1#楼:墙体砌筑至11层,二次结构9层。

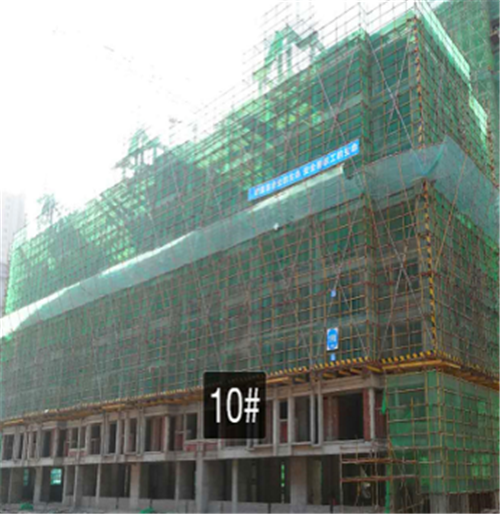

10#楼:墙体砌筑4层;二次结构2层。

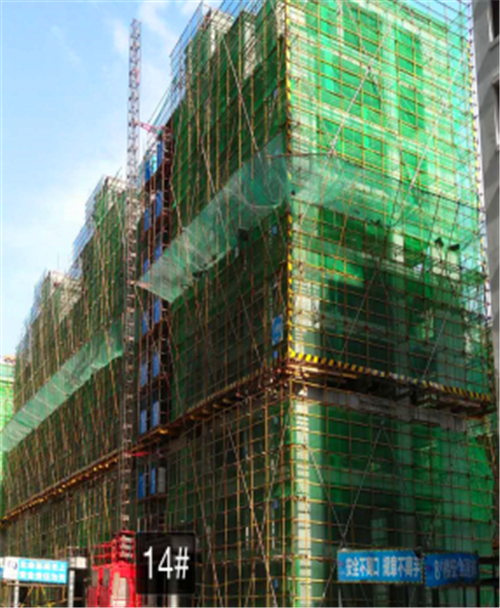

14#楼:3层墙体砌筑;二次结构2层。

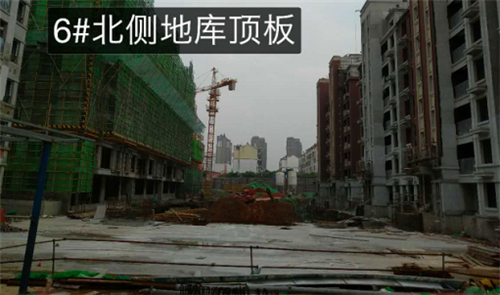

6#楼北侧地库:达到±0.0,砼施工完成。

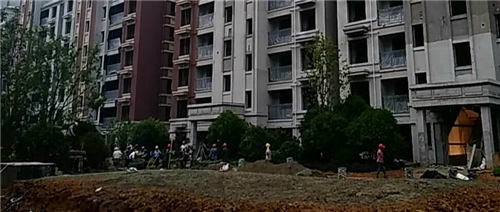

景观工程:绿化乔灌木完成,铺装开始。
