铜陵滟澜公馆6月上半月工程进度播报
各楼栋形象进度:

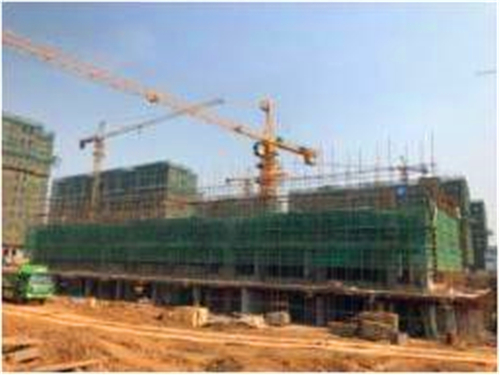

1#楼:屋面粉刷完成,内墙粉刷剩4个楼层。

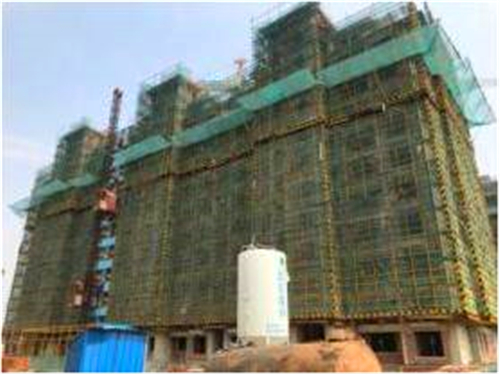

3#楼: 电梯安装,外墙涂料完成70%,阳台栏杆安装完成,空调板栏杆安装。

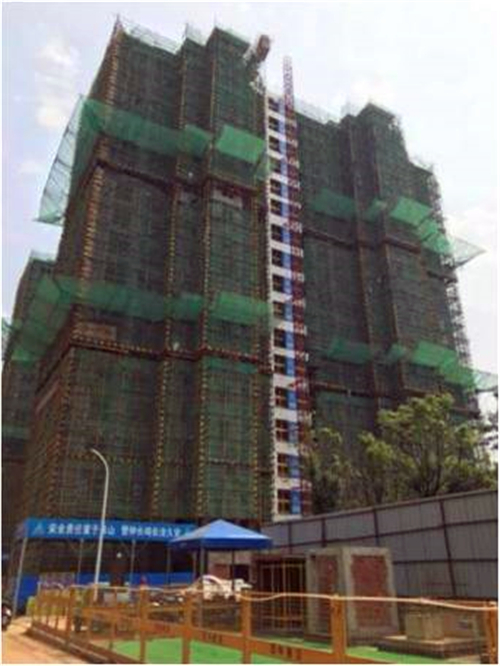

4#楼:内粉完成75%,外墙粉刷完成55%,外墙保温完成25%,窗框安装完成,门框准备安装。

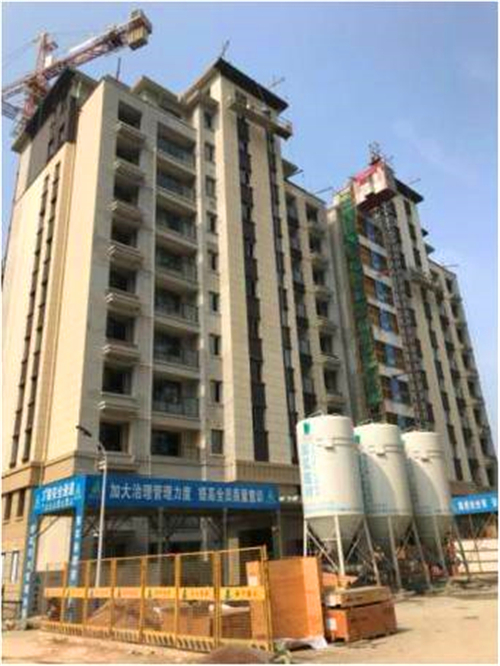

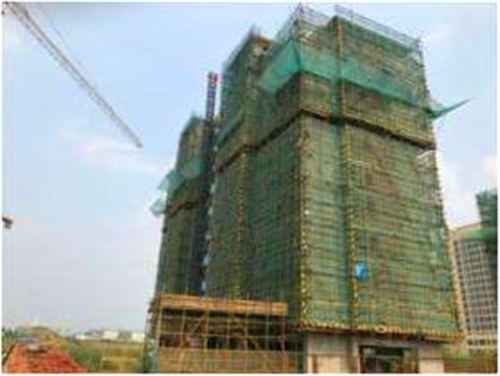

7#楼:内粉完成95%,外墙粉刷完成88%,外墙保温完成44%,窗框安装完成95%。

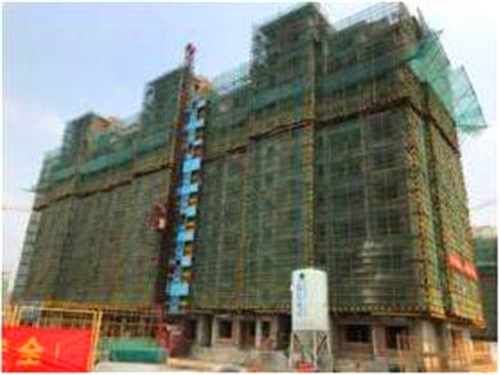

5#楼: 砌体剩余两个楼层,二次结构施工完成20%。

8#楼:墙面喷浆、灰饼施工。

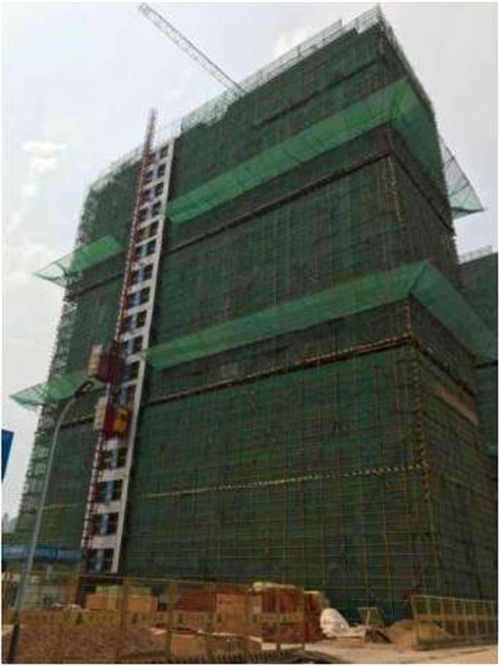

13#楼:墙面喷浆、灰饼施工。

17#楼:墙面喷浆、灰饼施工。

22#楼:屋面构架施工.

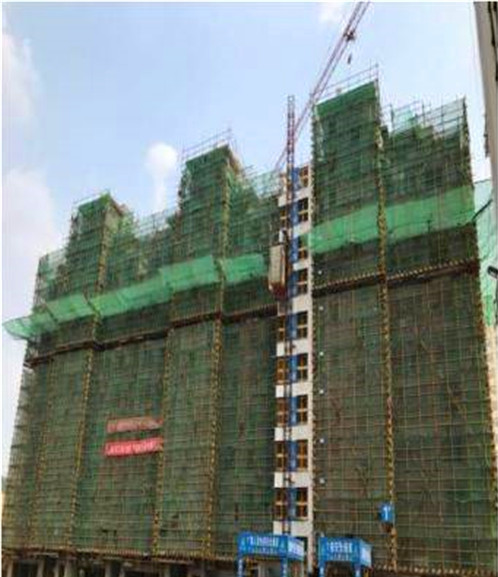

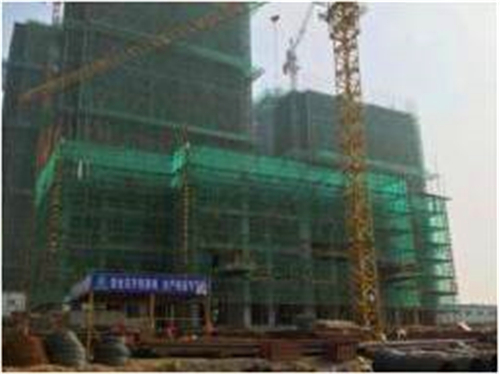

23#楼:屋面构架施工,人货电梯安装完成。

26#楼:屋面构架施工,人货电梯安装完成。

25#楼:一层顶梁板钢筋绑扎完成。

28#楼:负一层顶梁板钢筋绑扎完成。

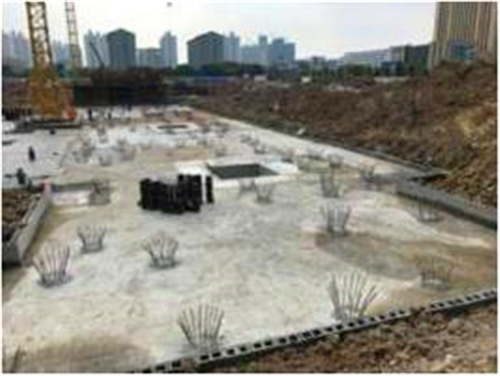

29#楼:底板防水施工完成。

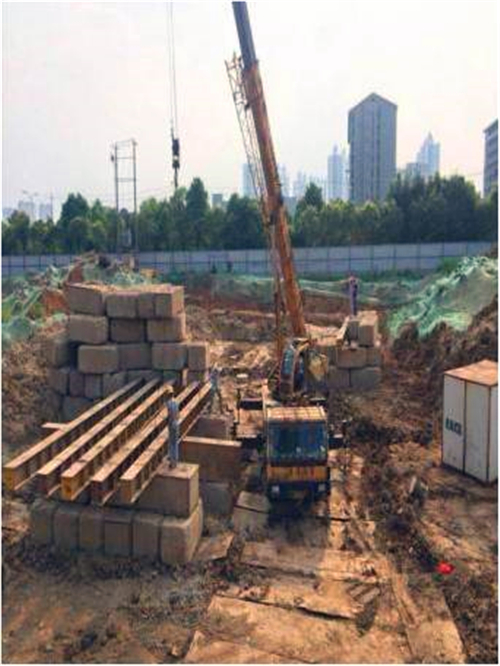

2#楼:支护桩设备安装完成,准备施工。

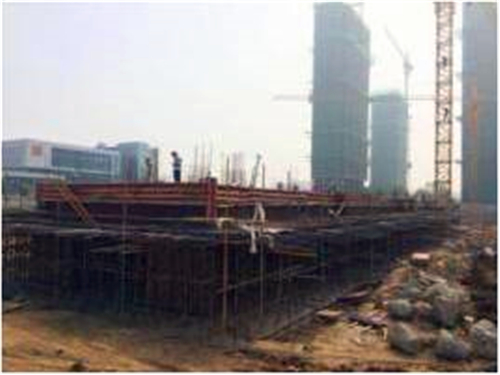

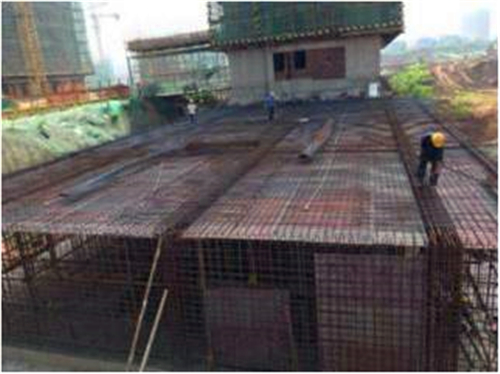

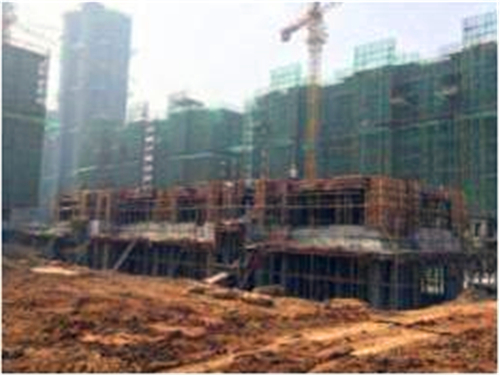

9#楼: 四层顶梁板钢筋绑扎。

14#楼:二层顶混凝土结构完成。

18#楼:四层顶混凝土结构完成。

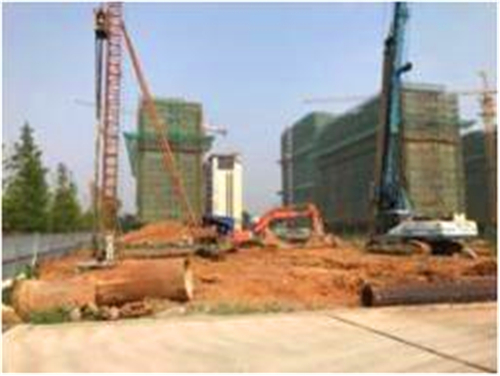

27#楼:桩基检测完成。

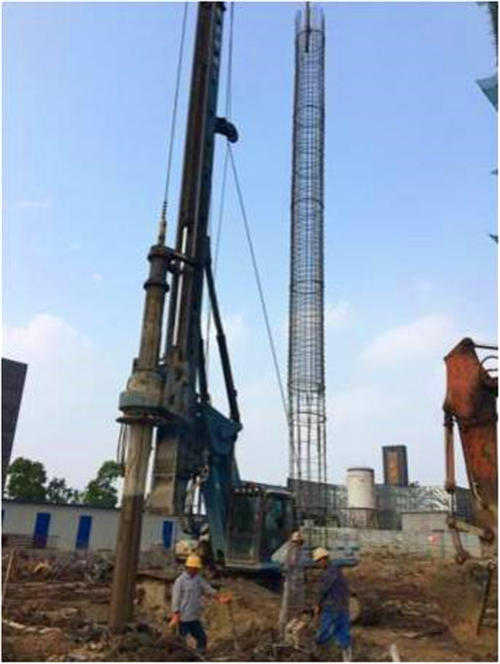

33#楼:桩基施工完成31根。

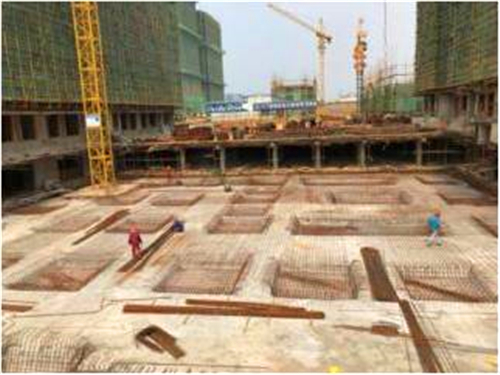

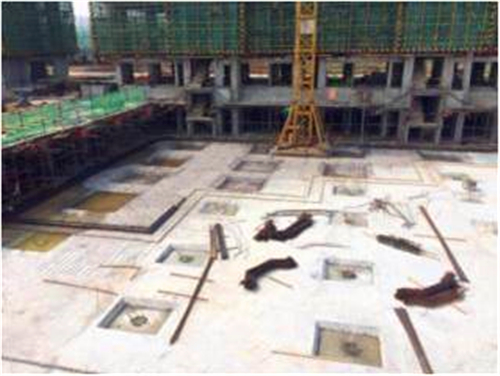

5#楼西侧地库:顶板钢筋绑扎。

13#-17#楼间地库:底板钢筋绑扎。

22#楼北侧地库: 天然地基部分底板钢筋绑扎。
