蚌埠新地城市广场7月上半月工程进度播报

2018.07.17文章来源:   阅读次数:

蚌埠新地城市广场7月上半月工程进度播报



    各楼栋形象进度:

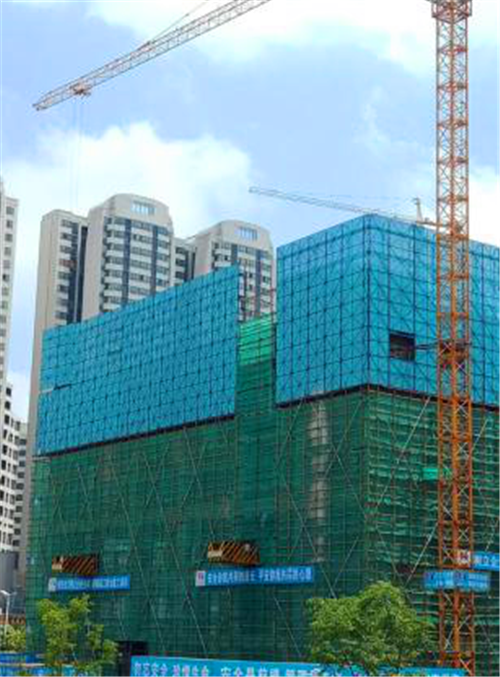

    B地块2#楼:
    1、六层结构已完成;爬架拼装完成;

    2、三层模板拆除完成。

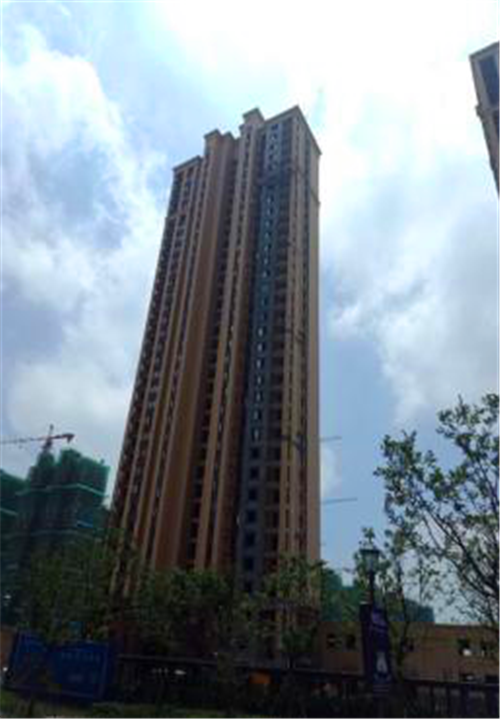

    A2地块10#楼:

    1、外装工作:外立面涂料已完成;外立面精修已完成10%;

    2、公区精装:地砖铺贴完成34-4层;公区一遍腻子完成;

    3、门窗工程:防火门扇安装完成;窗扇安装完成85%;

    4、户内精修:卫生开始清理。

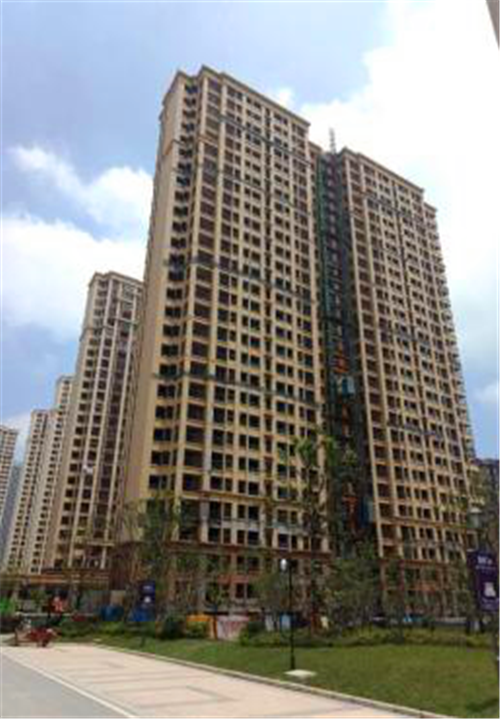

    A2地块2#楼:

    1、地坪施工:地坪施工29-2层完成;

    2、粉刷施工:内墙粉刷完成;

    3、外墙施工:保温已完成29-2层完成;外墙涂料完成25%;

    4、门窗工程:窗框安装完成;防火门框安装完成;

    5、电梯工程:验收完成;人货电梯准备拆除。

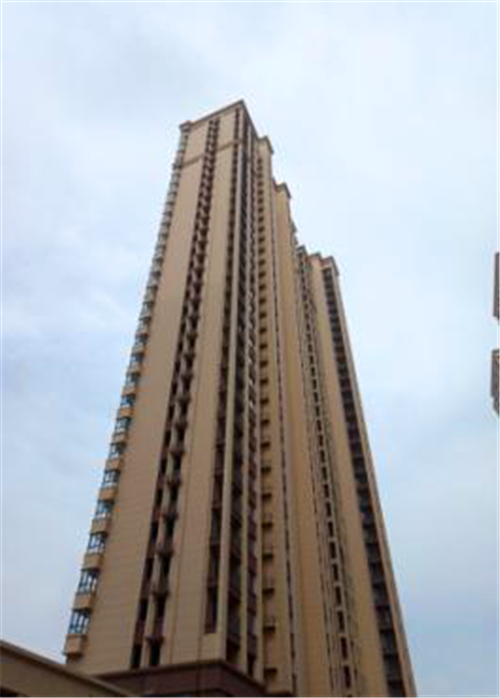

    A2地块11#楼:

    1、地坪施工:地坪完成;

    2、粉刷施工:内墙粉刷完成;

    3、外墙施工:保温已完成;外墙涂料完成95%;

    4、门窗工程:窗框、防火门扇安装完成;窗扇安装完成70%;

    5、公区精装:地砖34-2层完成;墙面批白一遍腻子完成;

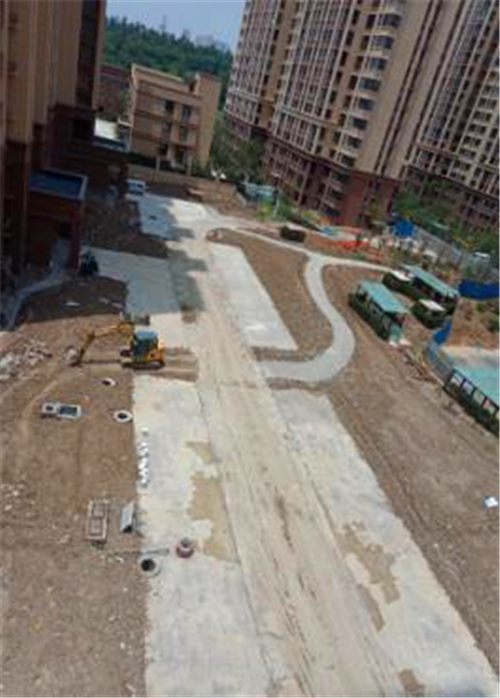

    A2地块室外工程:
    1、10#.11#楼北侧雨污管网已完成;市政道路及停车位硬化完成;

    2、绿化堆坡已完成;具备苗木种植条件。
