亳州时代公馆7月上半月工程进度播报

2018.07.19文章来源:   阅读次数:

亳州时代公馆7月上半月工程进度播报



    各楼栋形象进度:

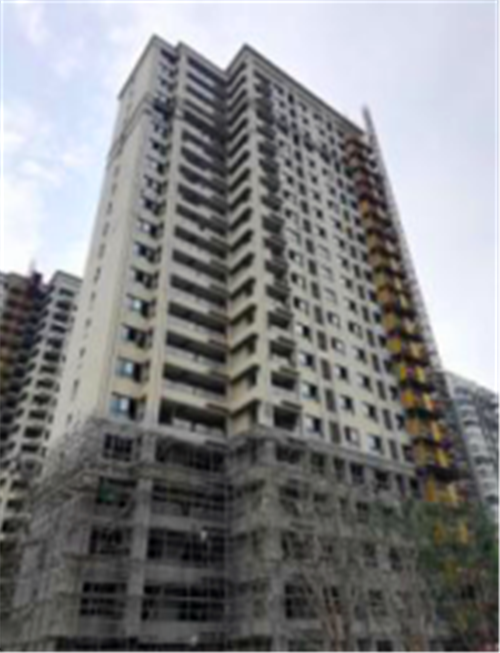

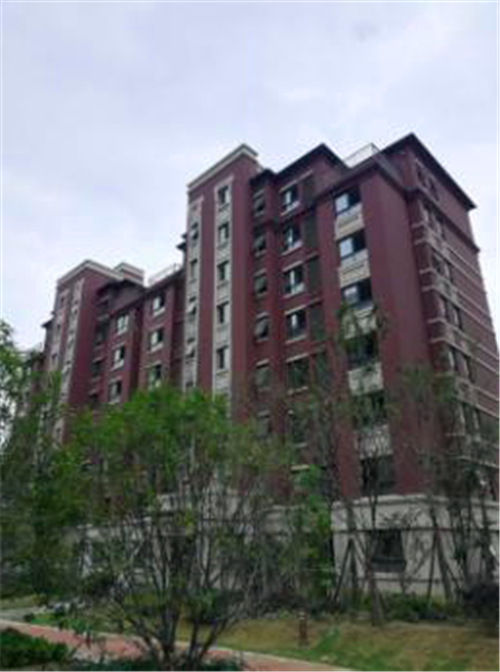

    1#楼:竣工验收已完成,正在进行维修整改。





    2#楼:竣工验收已完成,正在进行维修整改。





    3#楼:竣工验收已完成,正在进行维修整改。





    4#楼:竣工验收已完成,正在进行维修整改。





    5#楼:竣工验收已完成,正在进行维修整改。

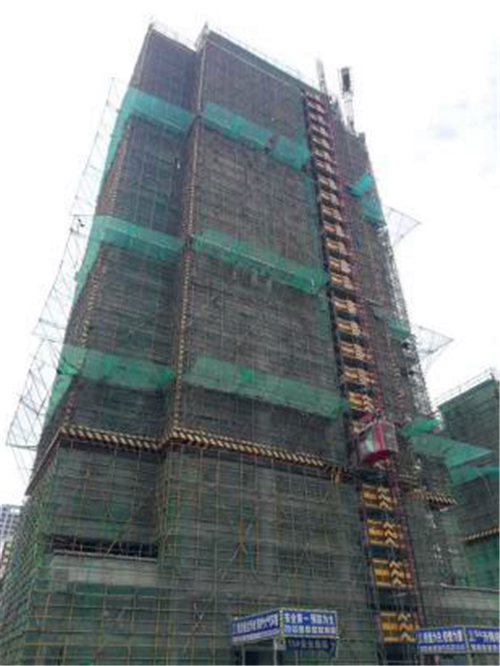

    6#楼:竣工验收已完成,正在进行维修整改。





    7#楼:竣工验收已完成,正在进行维修整改。





    8#楼:竣工验收已完成,正在进行维修整改。

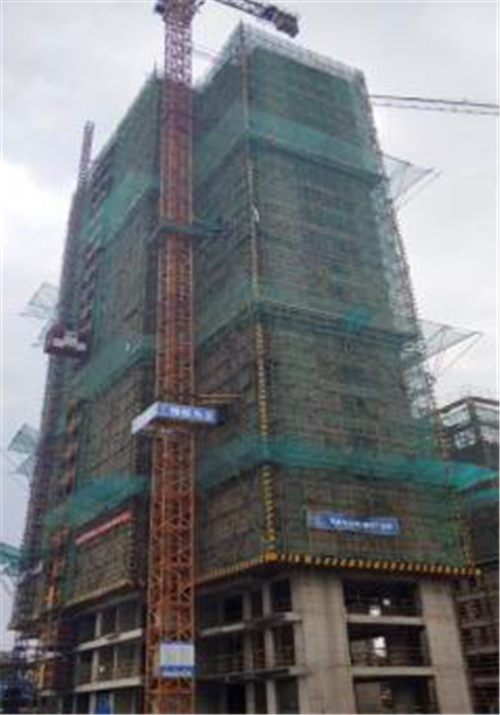

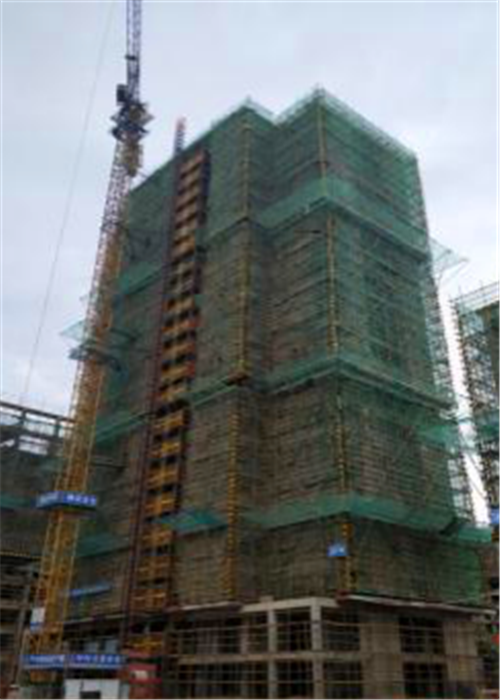

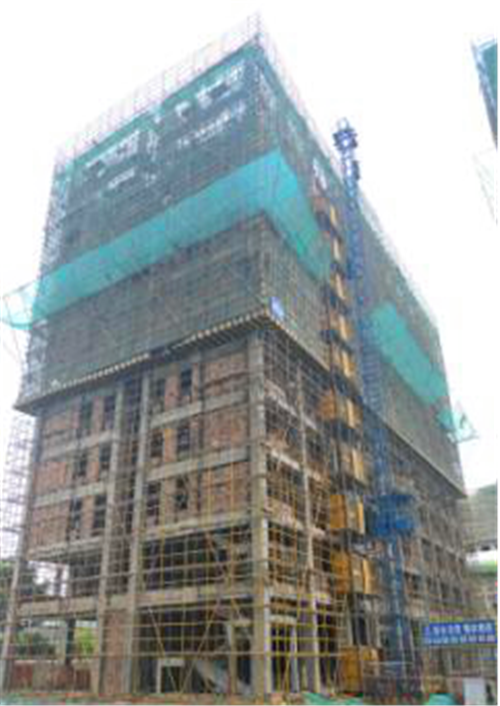

    11#楼:

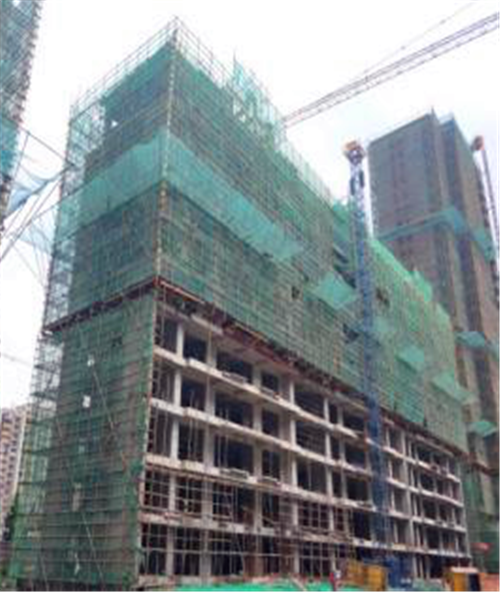

    1、外墙保温:5~22层底漆完成,1~4层保温抹面完成;
    2、内墙抹灰:2~22层完成;
    3、门窗:5~22层窗扇安装完成;
    4、顶棚腻子:3~22层完成;
    5、屋面:防水保护层完成;
    6、地坪:完成10层;
    7、阳台栏杆:安装完成16层。

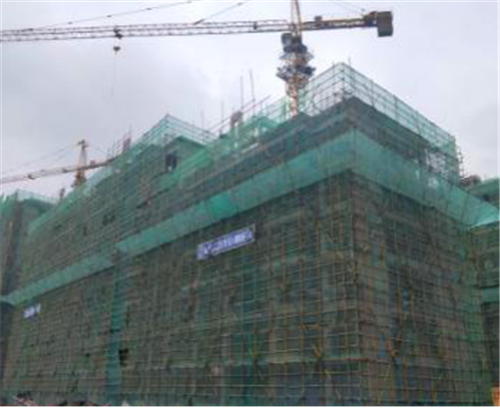

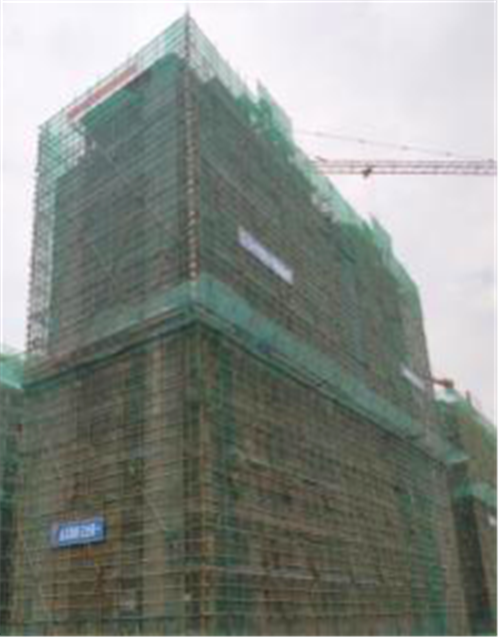

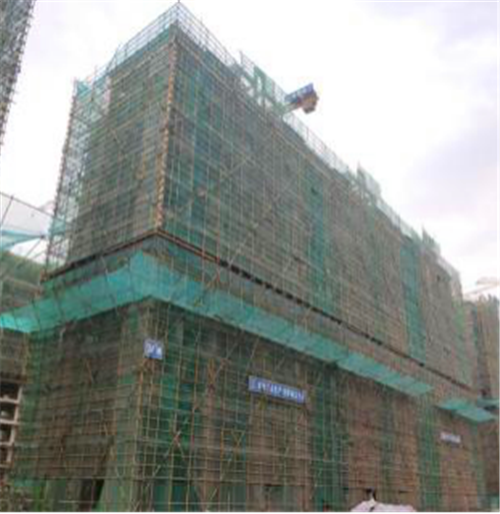

    14#楼:
    1、外墙保温:6~22层底漆完成,1~5层腻子完成;
    2、内墙抹灰:2~22层完成;
    3、门窗:5~22层窗扇安装完成,
    4、顶棚腻子:3~22层完成;
    5、屋面:防水保护层完成;
    6、地坪:地坪完成1层;
    7、阳台栏杆:安装完成14层。

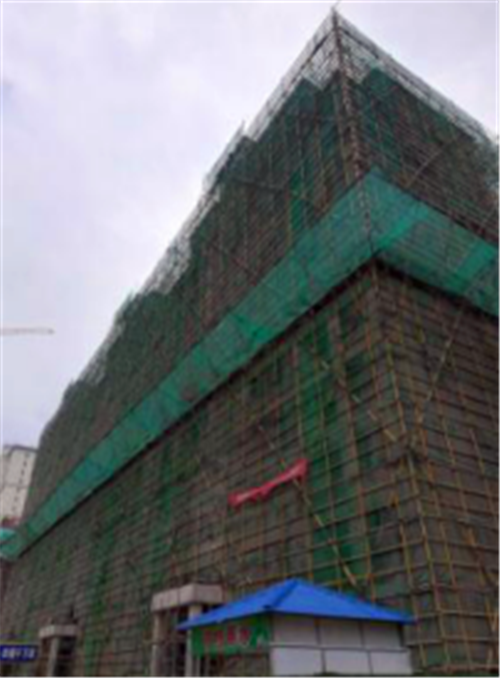

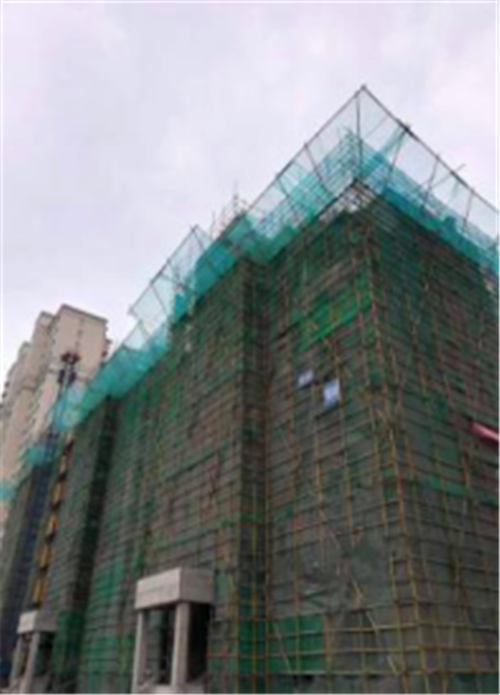

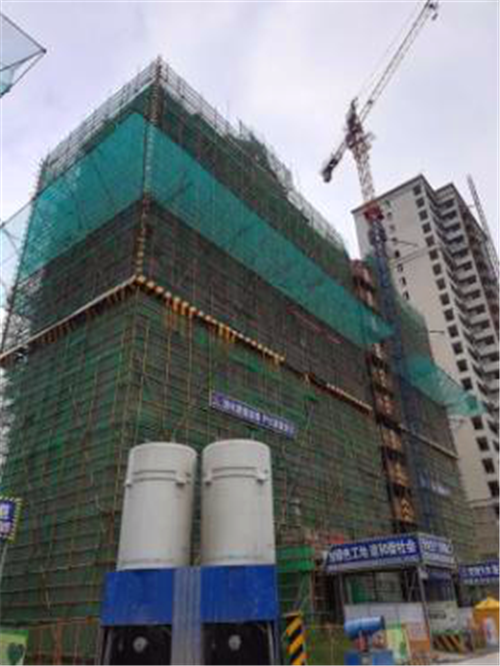

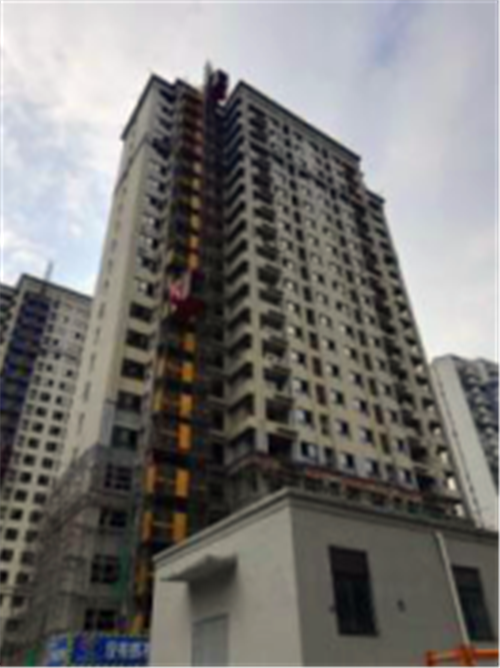

    18#楼:
    1、外墙保温:5~23层底漆完成,1~4层腻子完成。
    2、内墙抹灰:1~23层完成。
    3、门窗:5~23层窗扇安装完成。
    4、顶棚腻子:3~23层完成。
    5、屋面:防水保护层完成。
    6、地坪:地坪完成6层。
    7、阳台栏杆:安装完成16层。





    9#楼:粉刷前施工准备。





    10#楼:2~3层内粉施工。





    12#楼:粉刷前施工准备。

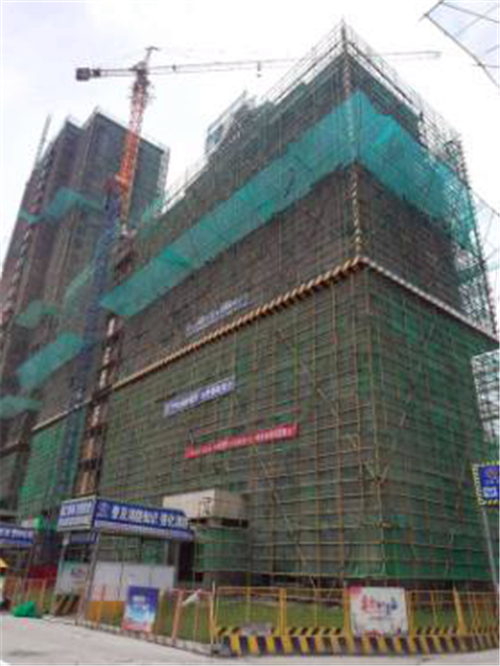

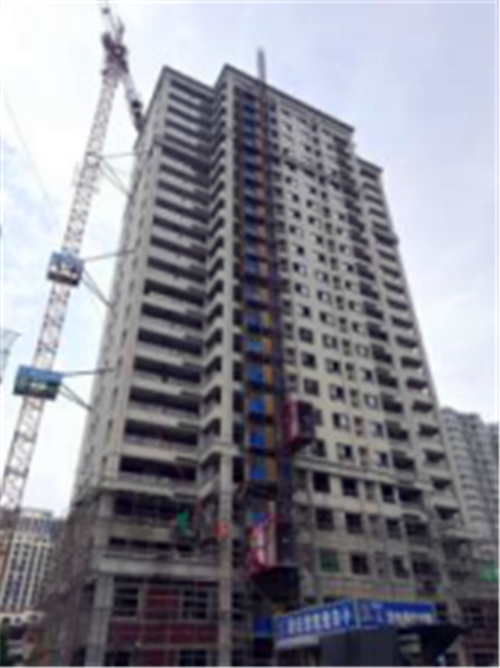

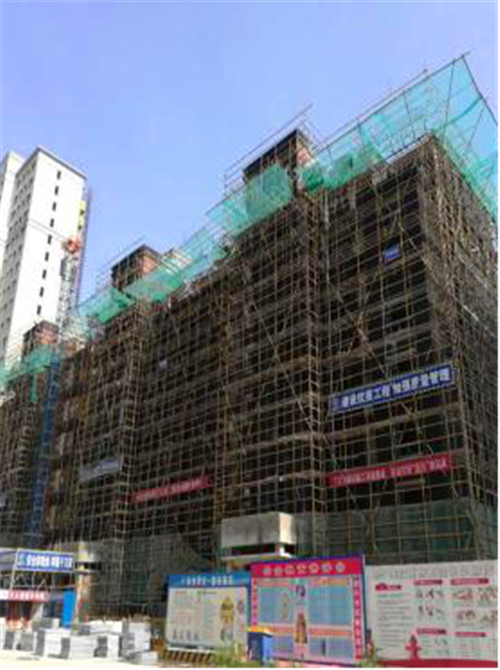

    13#楼:2~8层窗框、内粉安装完成,1~8层外墙底漆完成,4~8层弹线完成。





    16#楼:粉刷前施工准备。





    17#楼:10~11层外粉施工。







    17#楼:10~11层外粉施工。

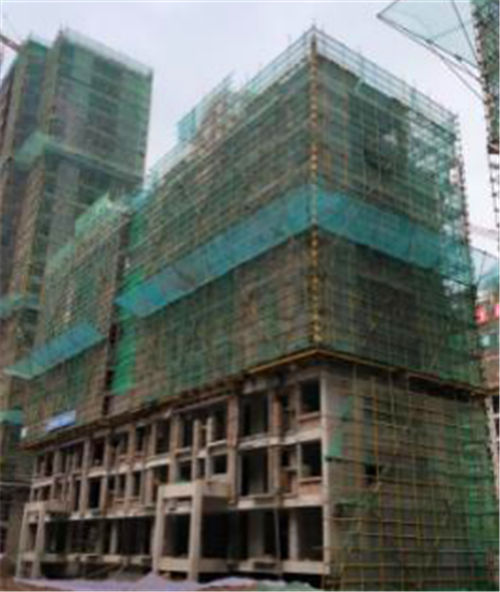

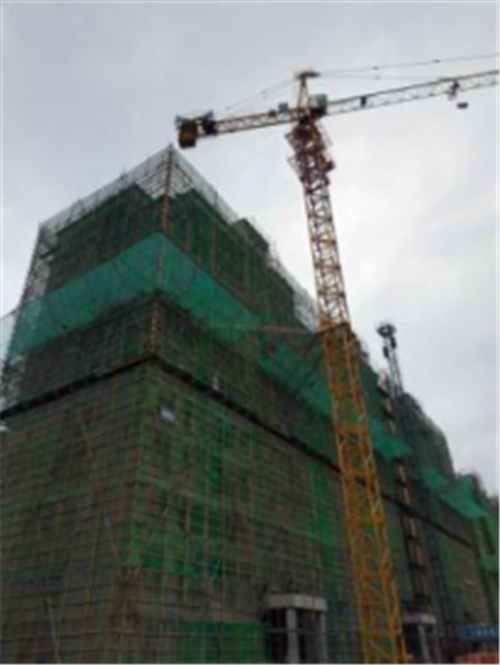

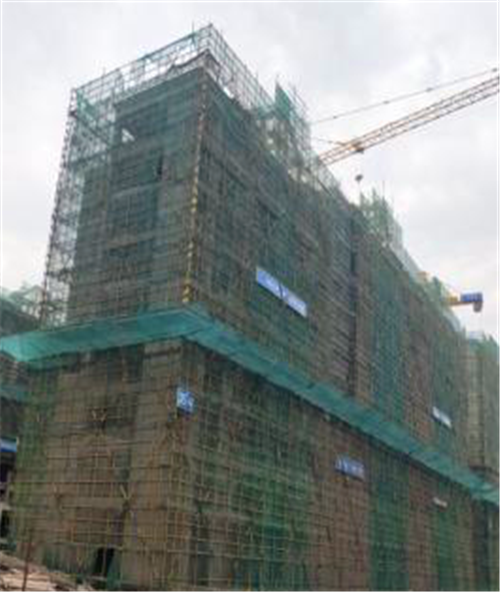

    15#楼:5~26层墙体砌筑完成,二次结构完成16层。





    景观:
    1、园建:所有铺装及构筑物均完成,细部维修整改;
    2、绿化:所有苗木及草皮均种植完成,苗木持续养护。

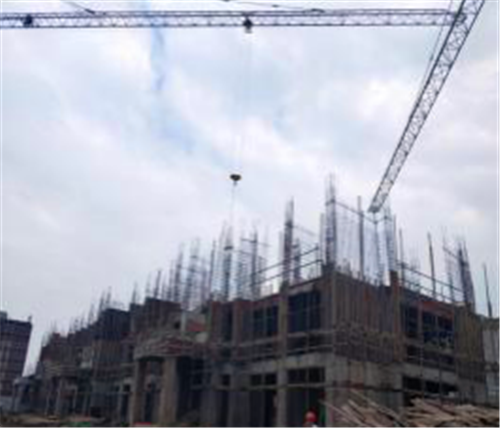

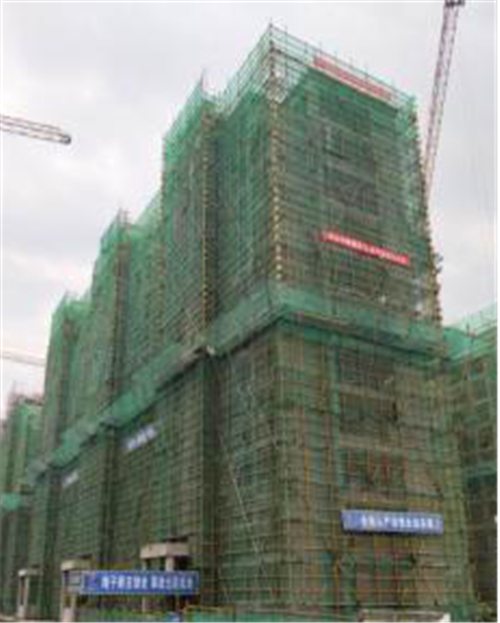

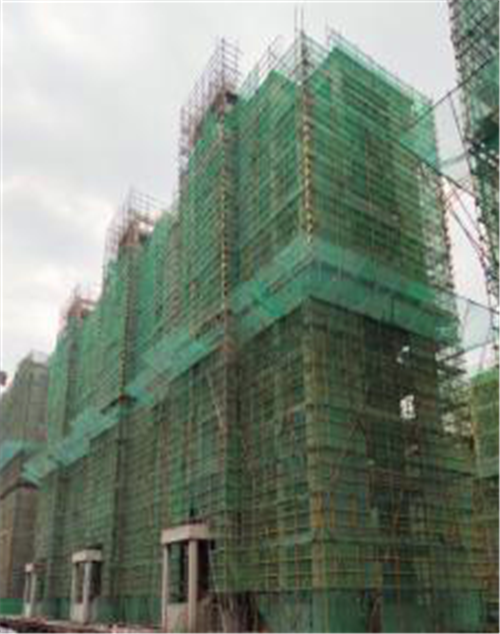

    36#楼:4-7层填充墙砌筑完成。





    39#楼:4-7层填充墙砌筑完成。





    40#楼:1-10层填充墙砌筑完成,二构7-10层完成。





    38#楼:2-6层填充墙砌筑完成,二构2-3层完成。





    37#楼:接料平台搭设,1-6层植筋完成。





    35#楼:物料提升机基础施工完成。





    34#楼:2-8层植筋完成。





    32#楼:屋面构架施工。





    31#楼:屋面构架施工。





    30#楼:屋面构架施工。





    29#楼:植筋开始。

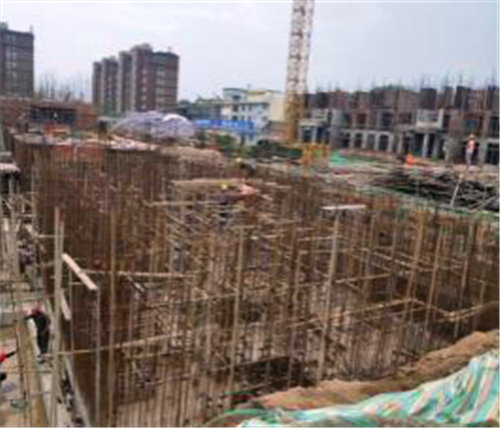

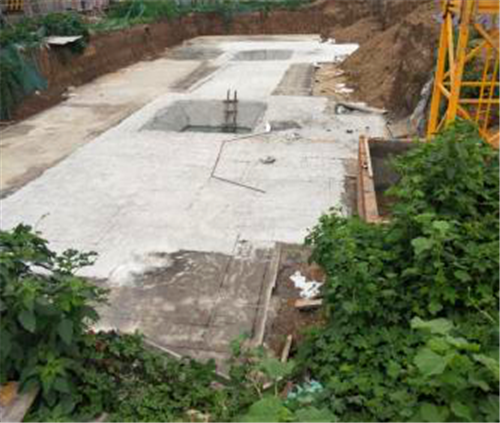

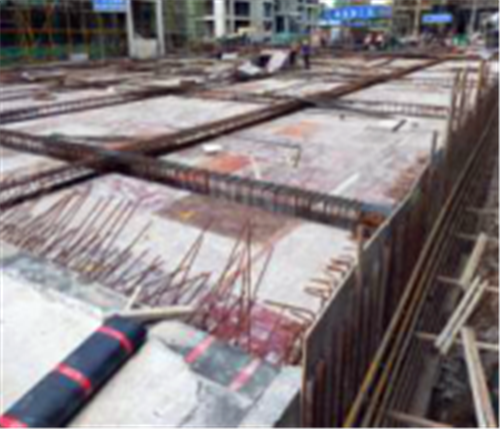

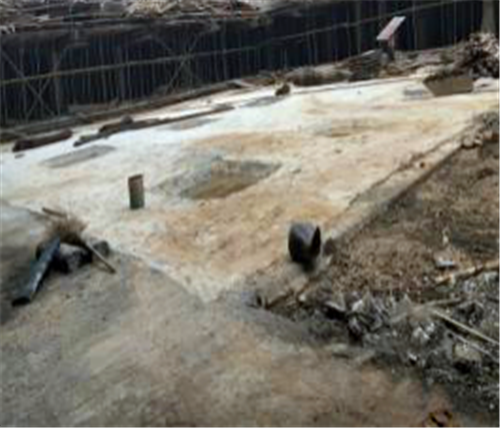

    25#楼:基础防水保护层浇筑完成。

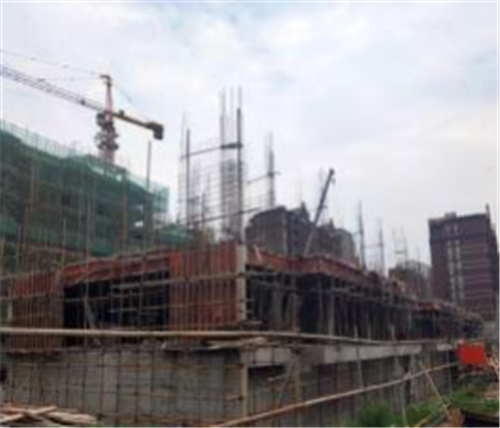

    24#楼:3层结构施工。





    26#楼:2层结构施工。





    27#楼:负一层结构施工。

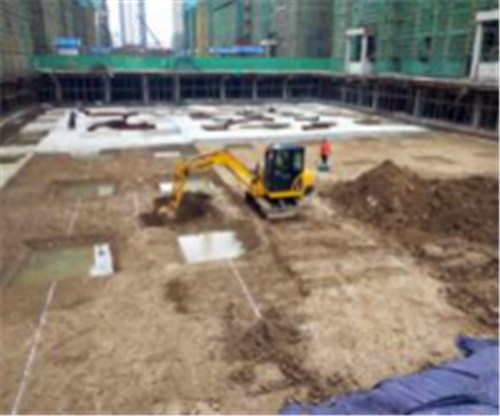

    18区地库:负一层结构施工。





    6、24区地库:基础筏板钢筋绑扎准备。





    15区地库:基础防水保护层浇筑完成。
