合肥时代天街7月下半月工程进度播报

2018.08.03文章来源:   阅读次数:

合肥时代天街7月下半月工程进度播报



    各楼栋形象进度:

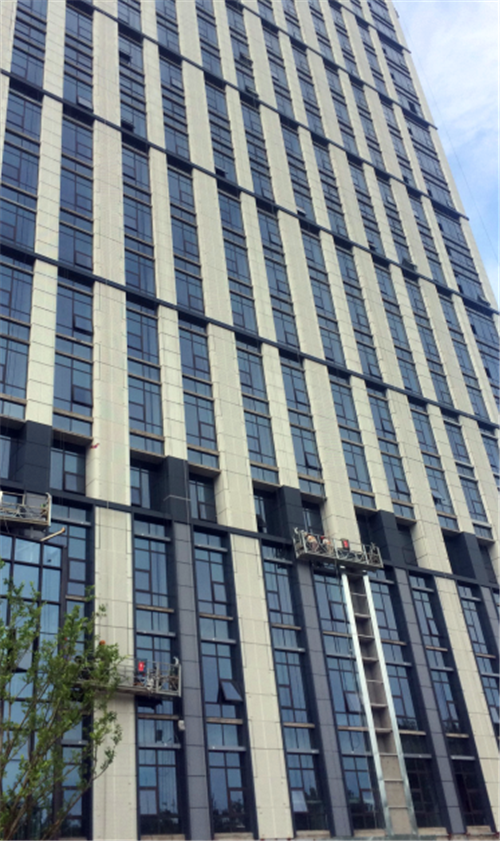

    1#楼外墙:

    1、防水铝板完成95%;东、 西面一体板完成50%;

    2、保温已全部完成;

    3、窗户需加固的,已施工完成;

    4、面板施工中,开始打胶施工。





1#楼室外及裙房:
1、室外雨、污水主管已全部施工完成,雨水收集池正在施工;

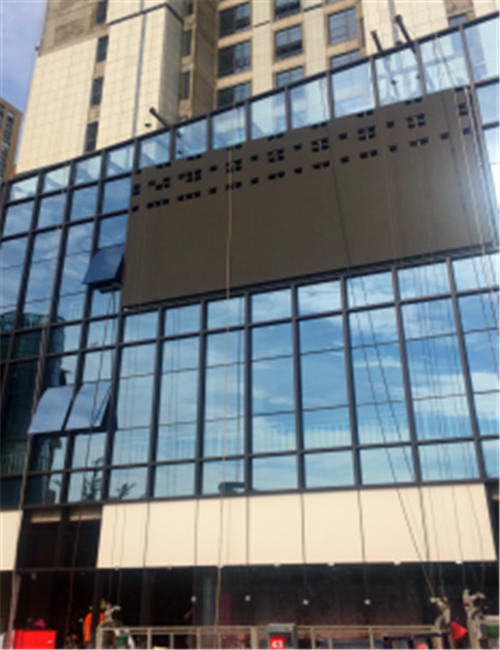

2、裙房幕墙玻璃已安装90%;

3、园林:绿化部分基本结束;

4、商铺卫生已打扫。





1#楼精装:

1、卫生间洁具安装已完成;

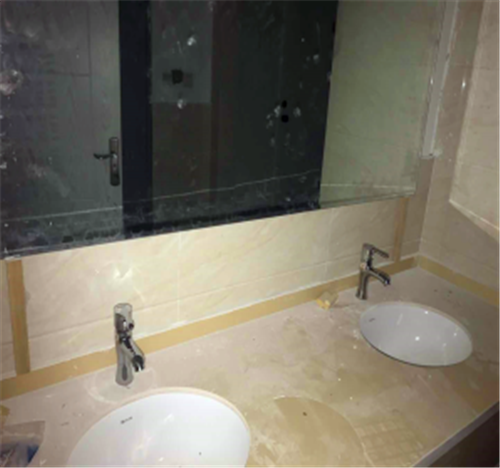

2、卫生间台盆龙头安装已完成;

3、卫生间拖把池安装已完成50%。

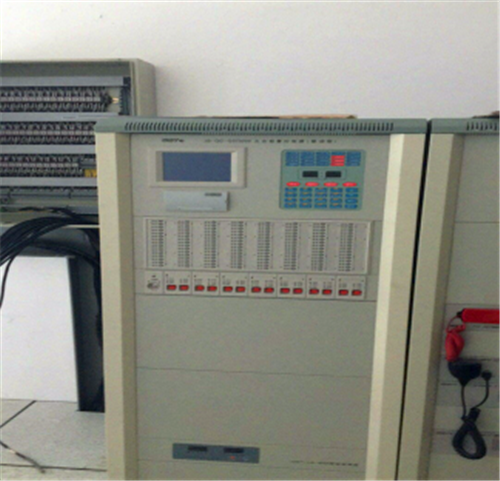

1#楼消防:
1、通风、消防水、消防电系统设备安装完,调试完成;
2、地下人防车库通风、消防水、电系统安装调试完成。
