蚌埠新地城市广场8月上半月工程进度播报

2018.08.17文章来源:   阅读次数:

蚌埠新地城市广场8月上半月工程进度播报



    各楼栋形象进度:

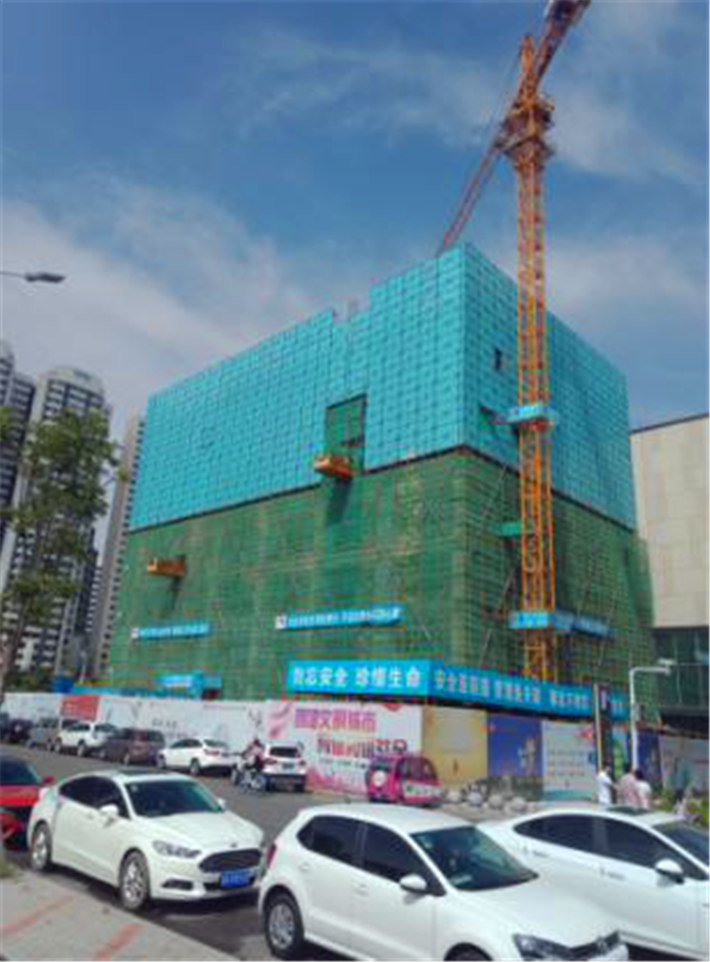

    B地块2#楼:


    1、8层主体结构完成;9层模板施工完成60%;

    2、5层外围墙体砌筑完成60%;

    3、人货电梯准备安装。

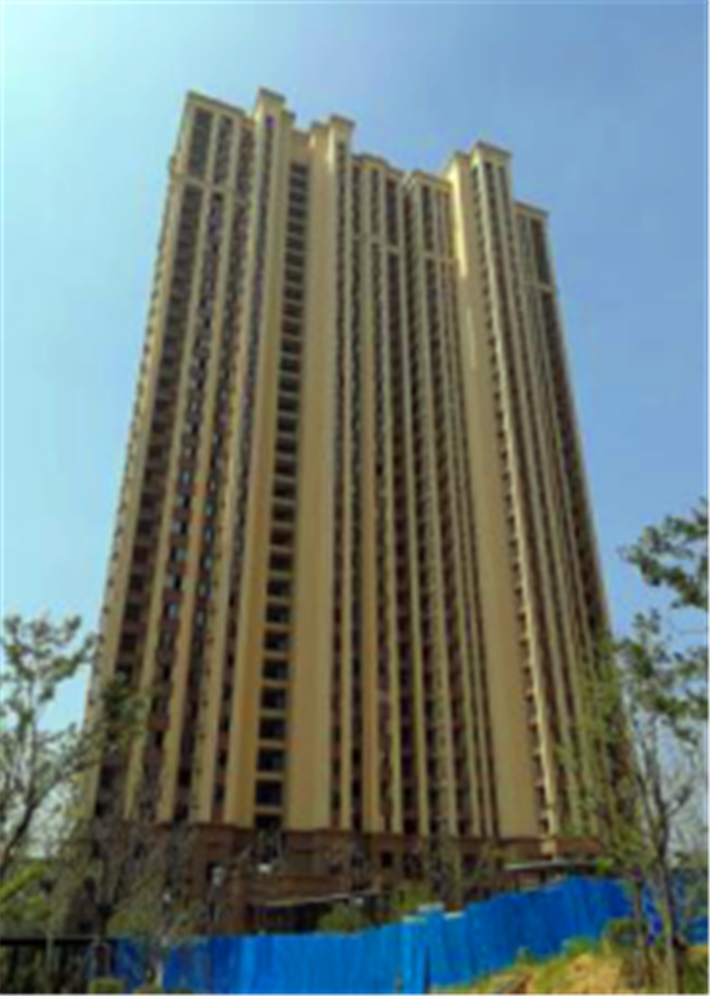

    10#楼:

    1、外装工作:外立面涂料完成;外立面精修完成70%;

    2、公区精装:批白已完成;不锈钢门套完成;

    3、门窗工程:防火门扇安装完成,五金开始安装;窗扇安装完成95%;

    4、户内精修:进户门安装完成,户内垃圾清理完成;精修完成50%;

    5、商铺地坪:首层地坪施工基本完成;

    6、大堂精装:大堂精装完成。

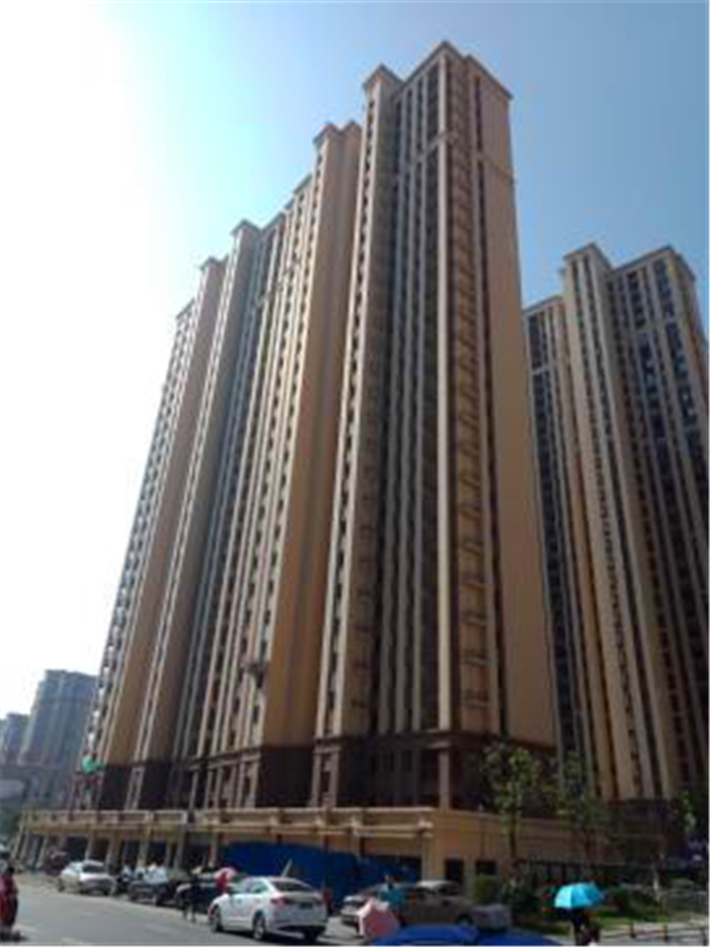

    2#楼:

    1、地坪施工:地坪施工29-2层完成;

    2、公区精装:29-5层完成;

    3、外墙施工:保温已完成29-2层完成;外墙涂料完成95%;

    4、门窗工程:窗框安装完成;防火门框安装完成;窗扇进场开始安装;

    5、电梯工程:室内电梯已启用;

    6、拉链扣施工:墙面粉刷及修补完成;外墙腻子施工完成。

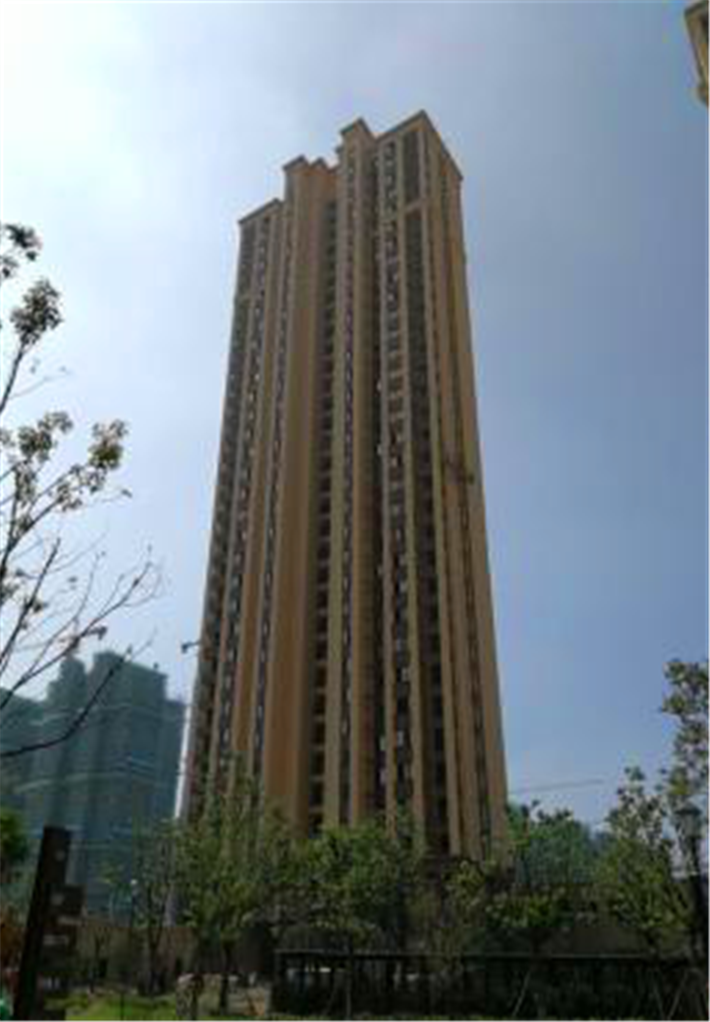

    11#楼:

    1、粉刷施工:内墙粉刷完成;

    2、外墙施工:保温已完成;外墙涂料完成95%;

    3、门窗工程:窗框安装完成;窗扇安装完成70%;防火门扇安装完成;

    4、公区精装:地砖34-2层完成;墙面批白一遍腻子完成;
    5、大堂精装:大堂墙面干挂已完成。
