亳州时代公馆8月上半月工程进度播报



    各楼栋形象进度:

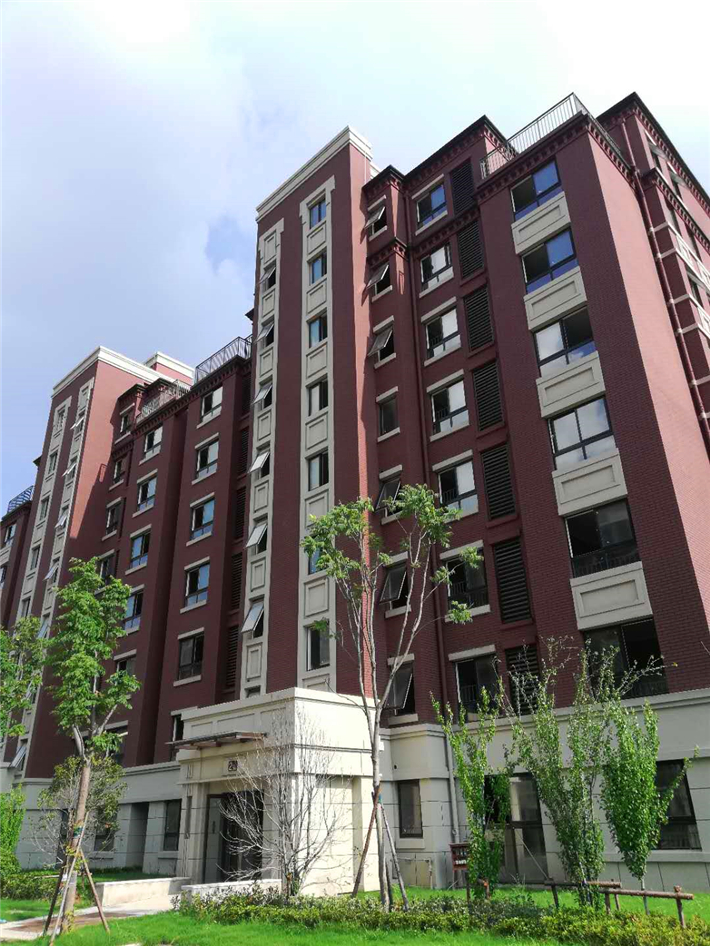

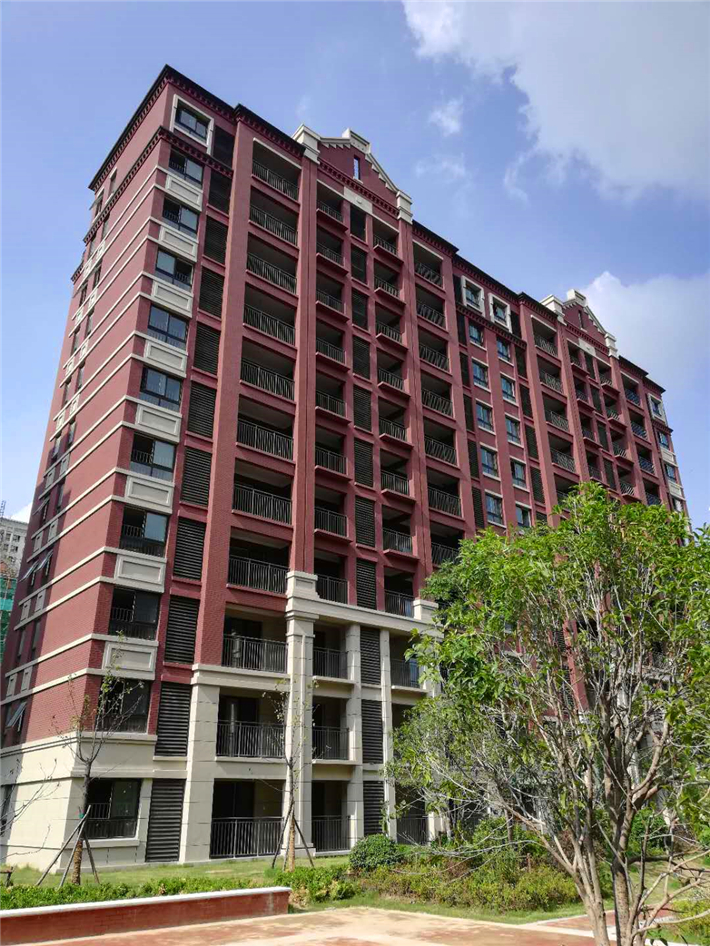

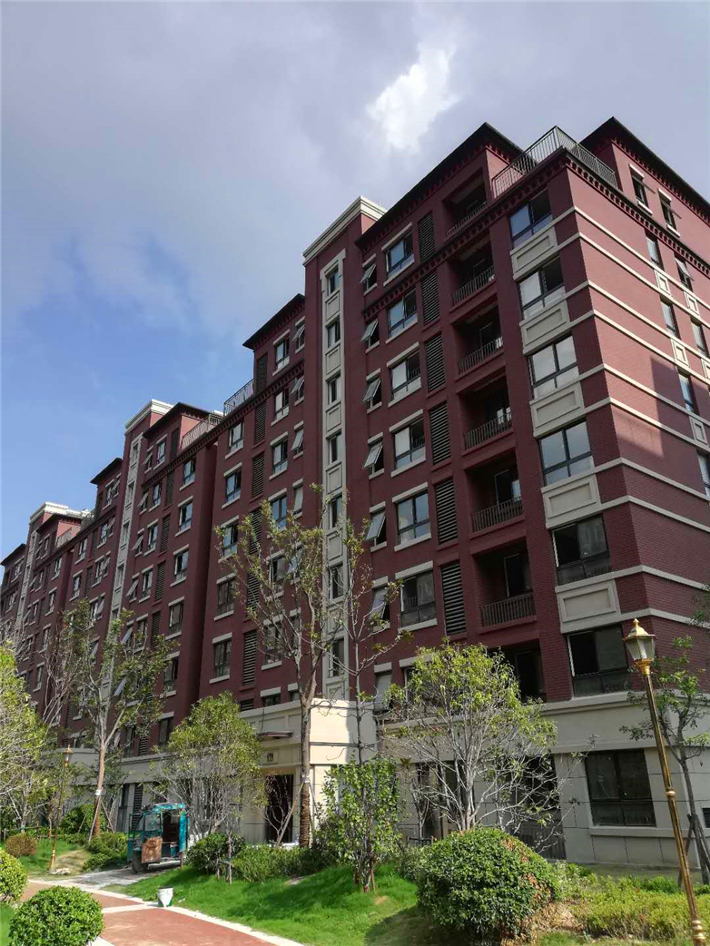

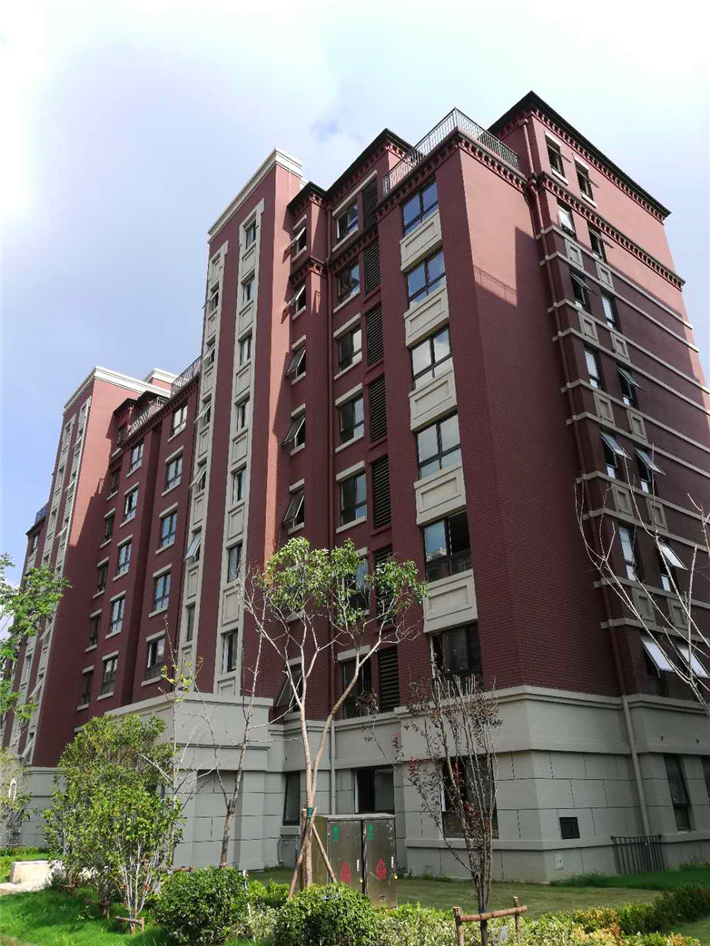

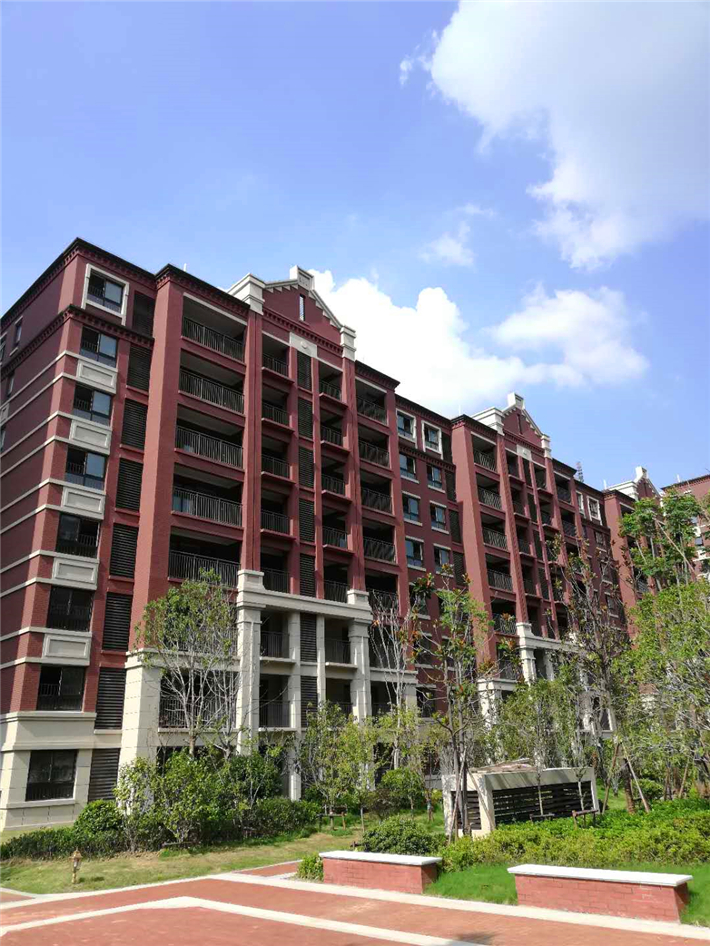

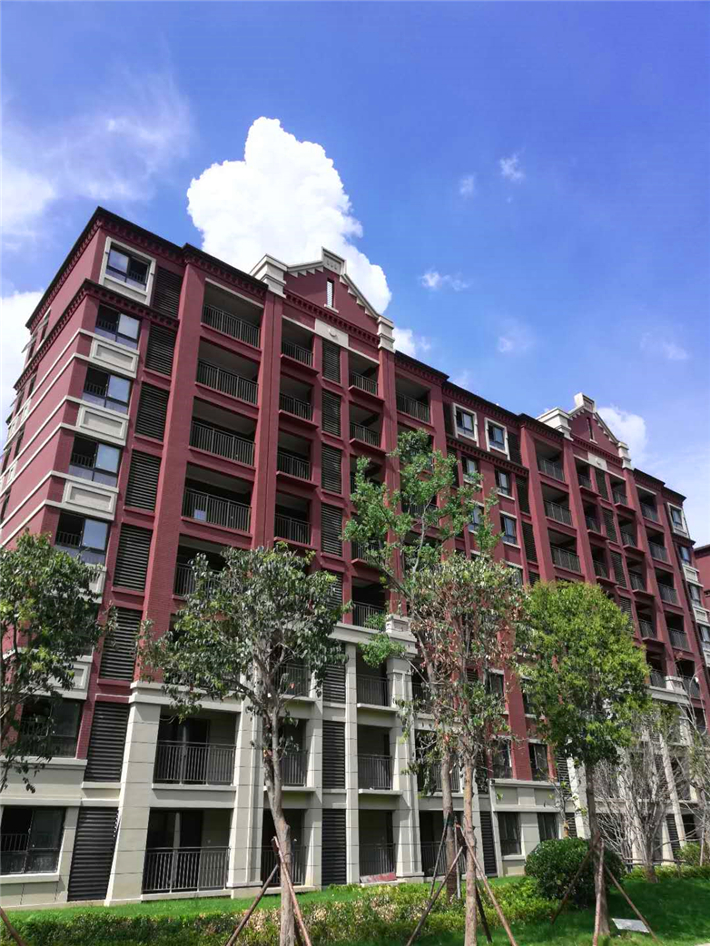

    1#楼:竣工验收及备案已完成,正在进行维修整改。





    2#楼:竣工验收及备案已完成,正在进行维修整改。





    3#楼:竣工验收及备案已完成,正在进行维修整改。

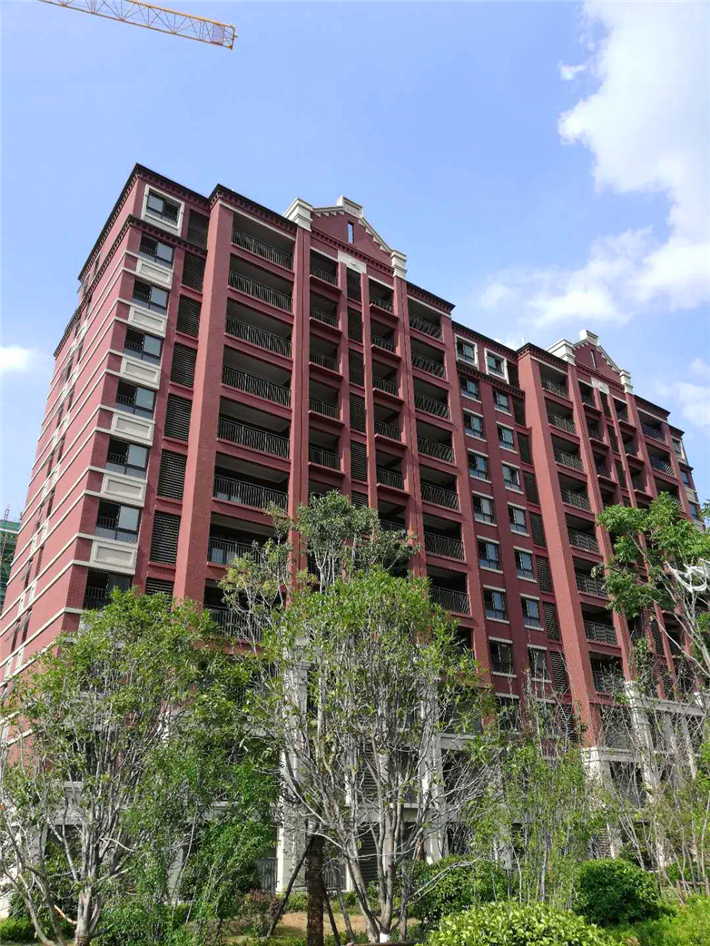

    4#楼:竣工验收及备案已完成,正在进行维修整改。





    5#楼:竣工验收及备案已完成,正在进行维修整改。





    6#楼:竣工验收及备案已完成,正在进行维修整改。





    7#楼:竣工验收及备案已完成,正在进行维修整改。





    8#楼:竣工验收及备案已完成,正在进行维修整改。

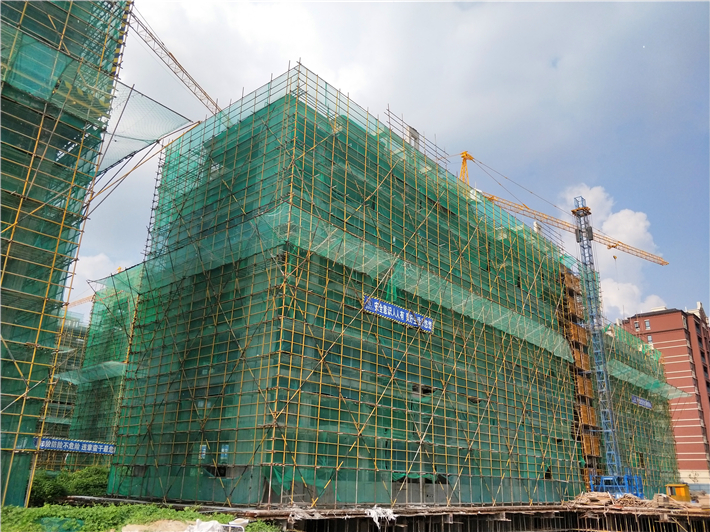

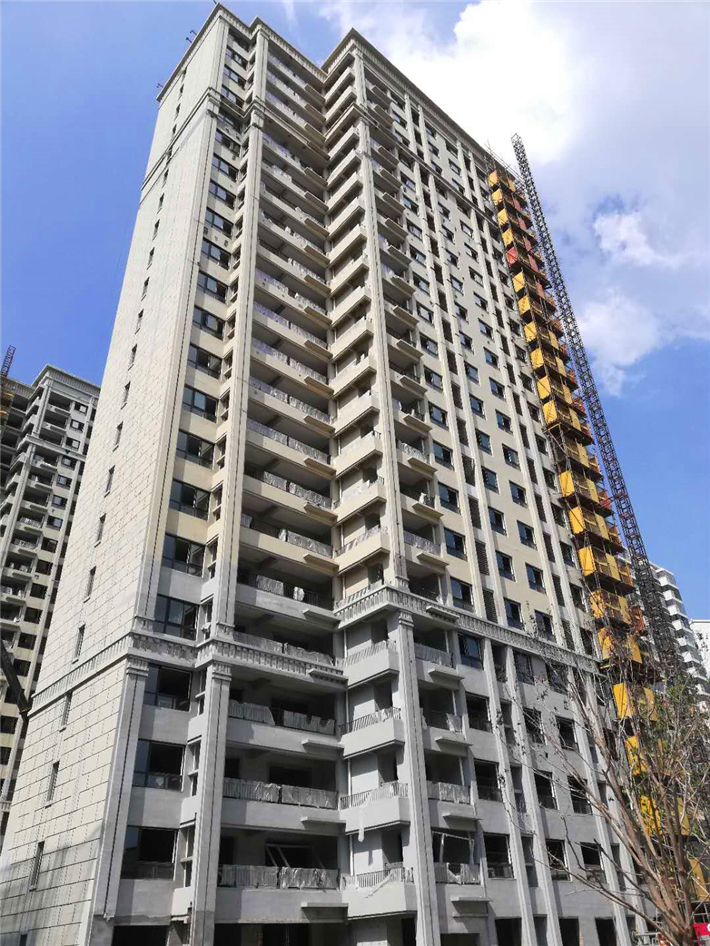

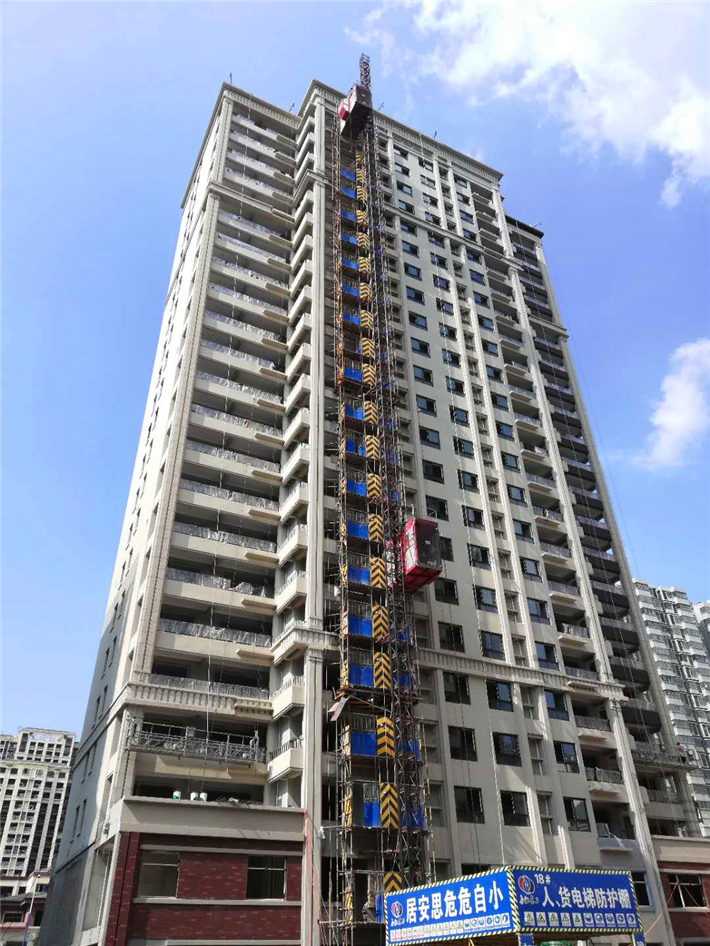

    11#楼:

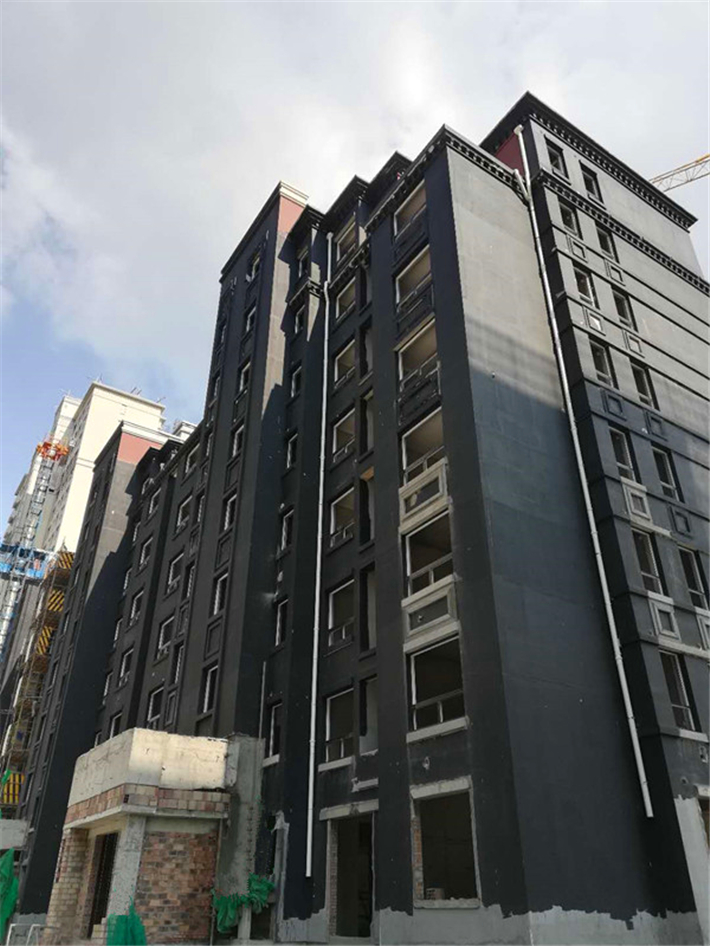

    1、外装:18~22层真石漆施工;
    2、内墙抹灰:2~22层完成;
    3、门窗:5~22层窗扇安装完成;
    4、顶棚腻子:3~22层完成;
    5、屋面:防水保护层完成;
    6、地坪:地坪完成21层;
    7、阳台栏杆:安装完成20层;
    8、楼梯栏杆:安装完成22层;
    9、公共部位装饰:一遍腻子完成,19~22层地砖施工。

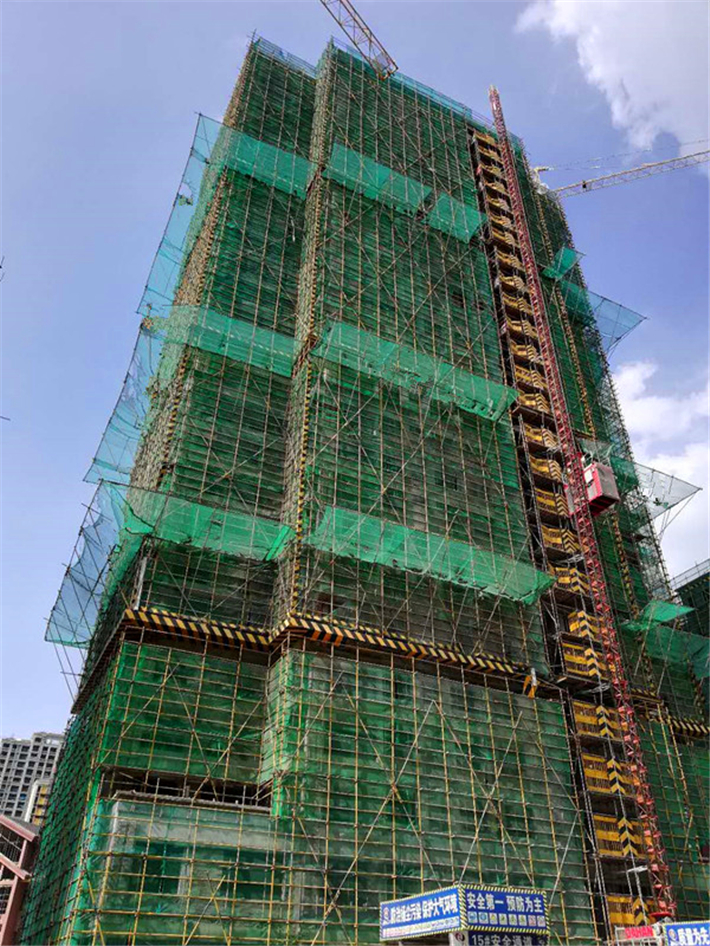

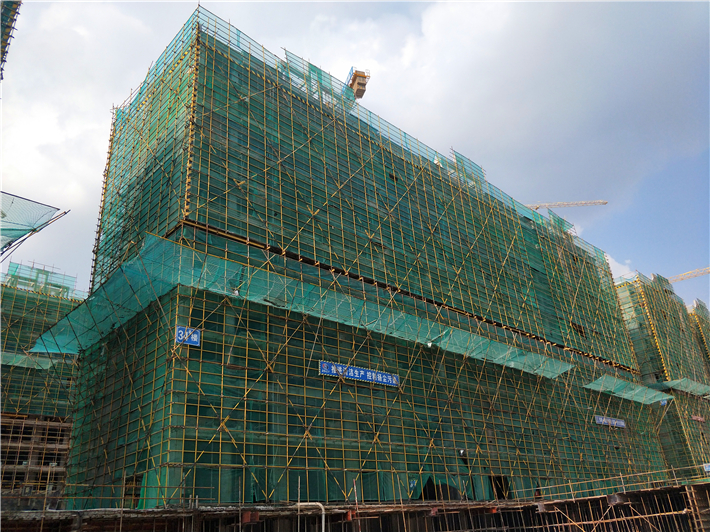

    14#楼:
    1、外装:15~22层真石漆施工;
    2、内墙抹灰:2~22层完成;
    3、门窗:5~22层窗扇安装完成;
    4、顶棚腻子:3~22层完成;
    5、屋面:防水保护层完成;
    6、地坪:地坪完成21层;
    7、阳台栏杆:安装完成20层;
    8、楼梯栏杆:安装完成22层;
    9、公共部位装饰:一遍腻子完成;19~22层地砖施工。

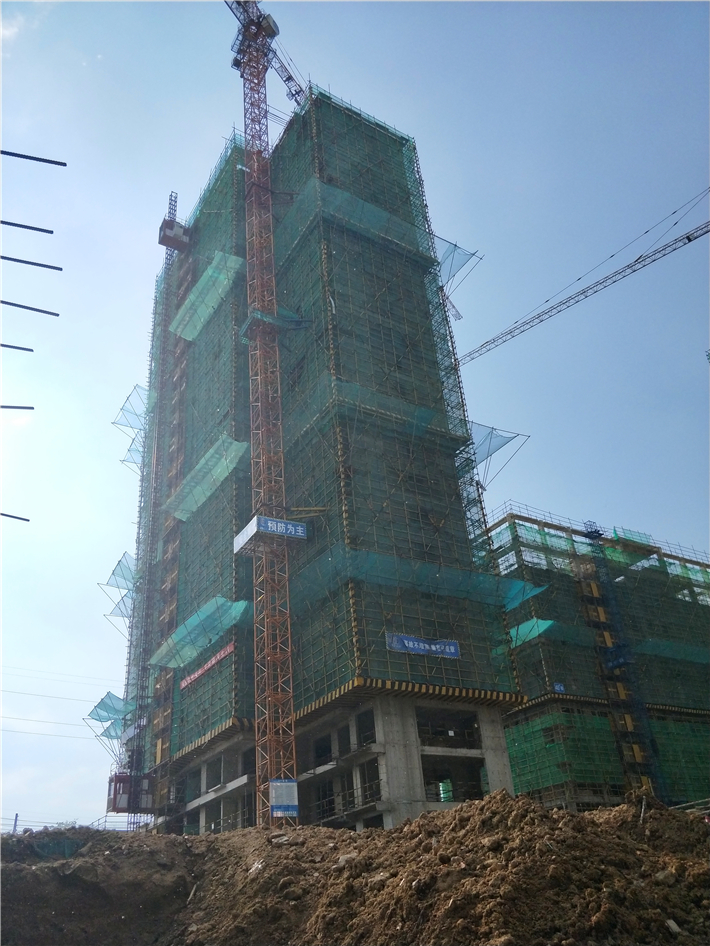

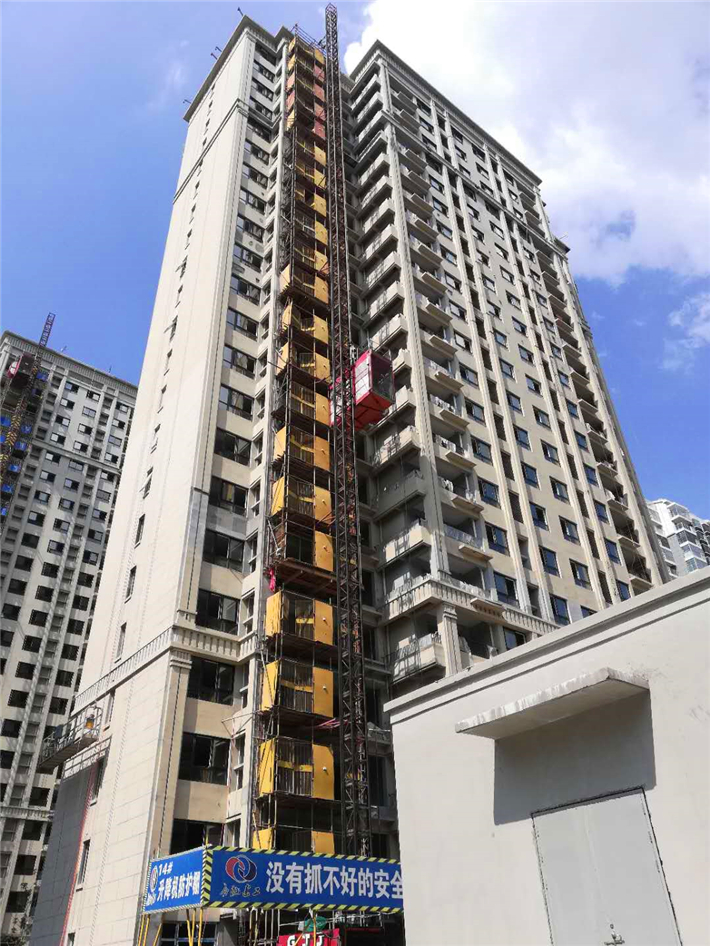

    18#楼:
    1、外装:15~23层真石漆施工;

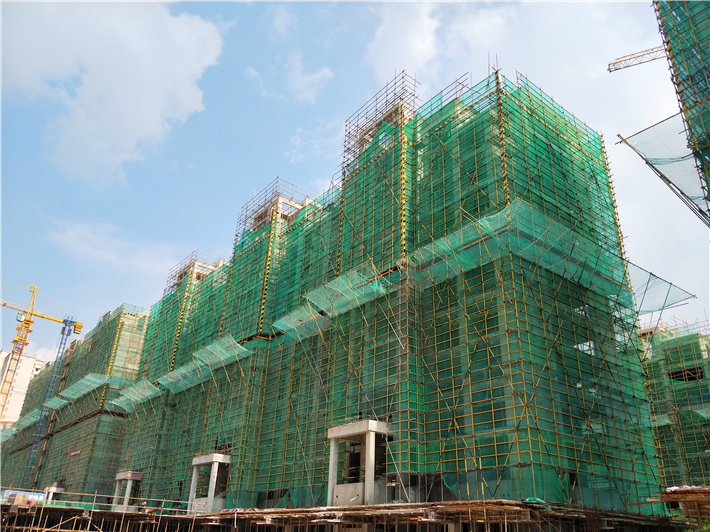

    2、内墙抹灰:1~23层完成;
    3、门窗:3~23层窗扇安装完成;
    4、顶棚腻子:3~23层完成;
    5、屋面:防水保护层完成;

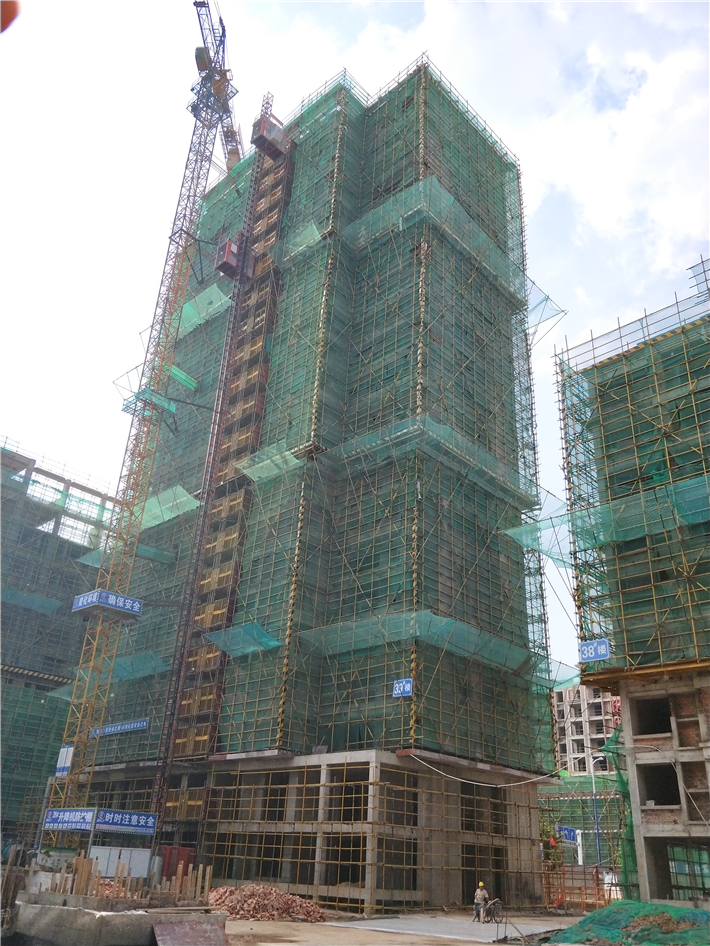

    6、地坪:地坪完成22层;
    7、阳台栏杆:安装完成22层;
    8、楼梯栏杆:安装完成23层;
    9、公共部位装饰:一遍腻子完成,地砖铺贴完成20层。





    9#楼:粉刷前施工准备。





    10#楼:6~7层内粉施工。





    12#楼:屋面防水卷材施工完成。





    13#楼:2~8层窗框、内粉、弹线完成,1~8层外墙底漆完成,5~8层顶棚1遍腻子完成。

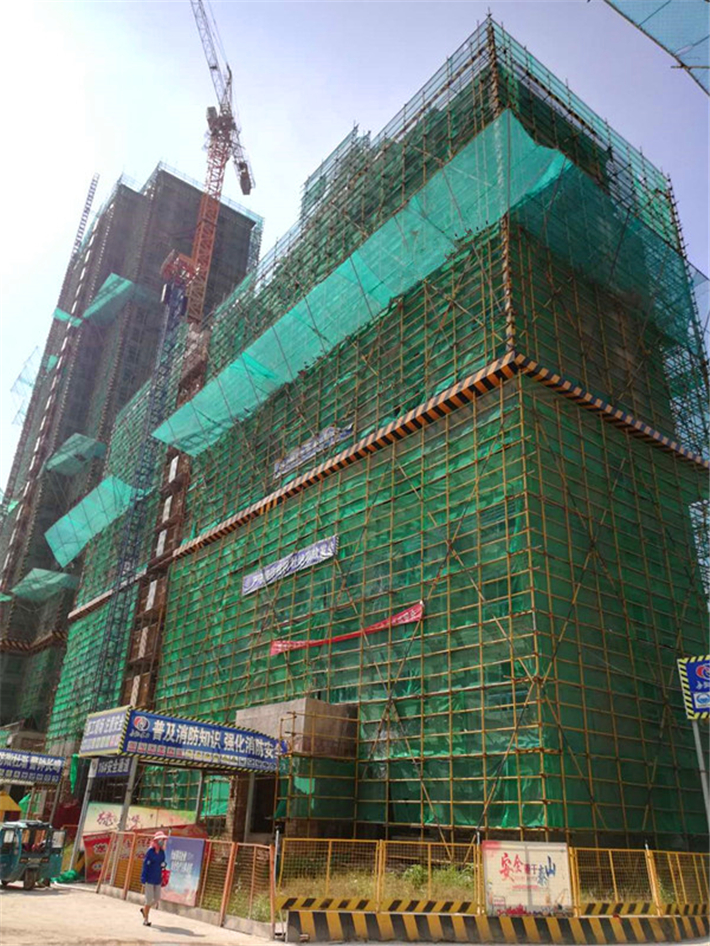

    16#楼:10~11层外粉施工。





    17#楼:外墙粉刷1~5层完成,屋面防水保护层完成。

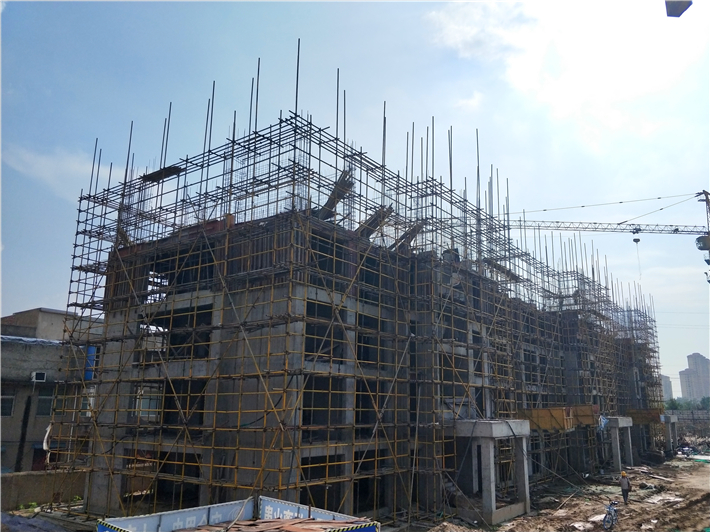

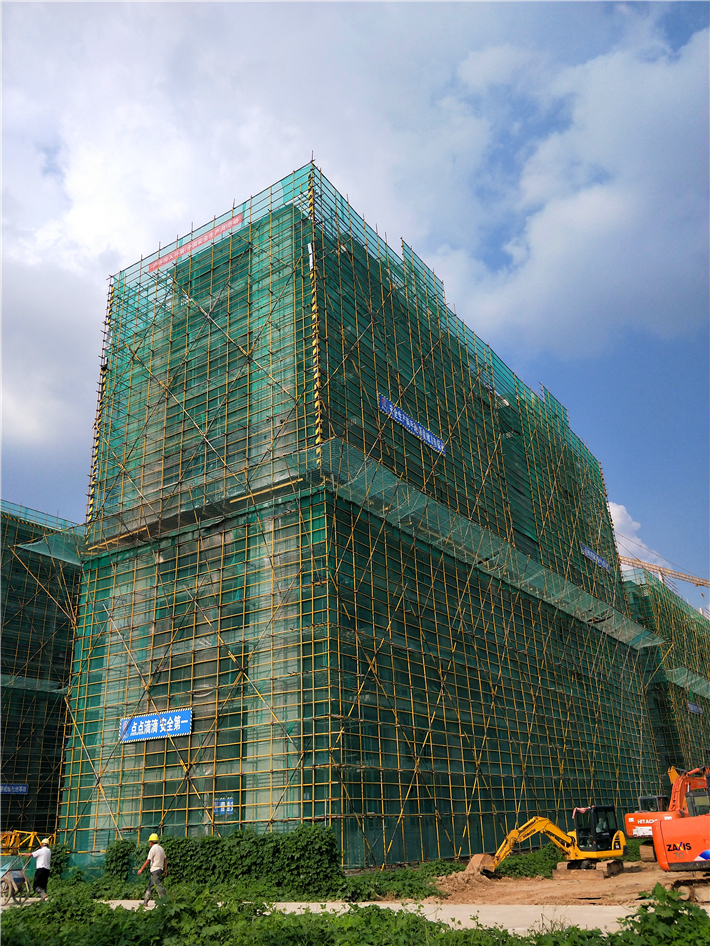

    15#楼:2~26层墙体砌筑完成,二次结构完成23层。





    36#楼:5-15层、19-23层填充墙砌筑完成。




    39#楼:4-16层、19-22层填充墙砌筑完成。





    40#楼:灰饼开始施工。

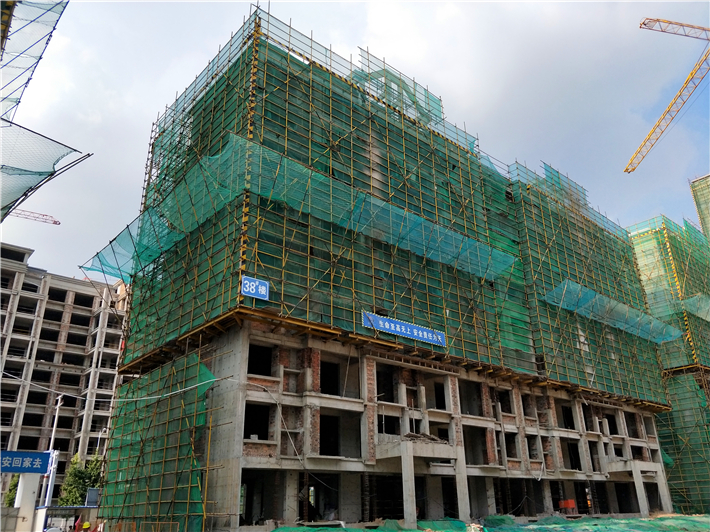

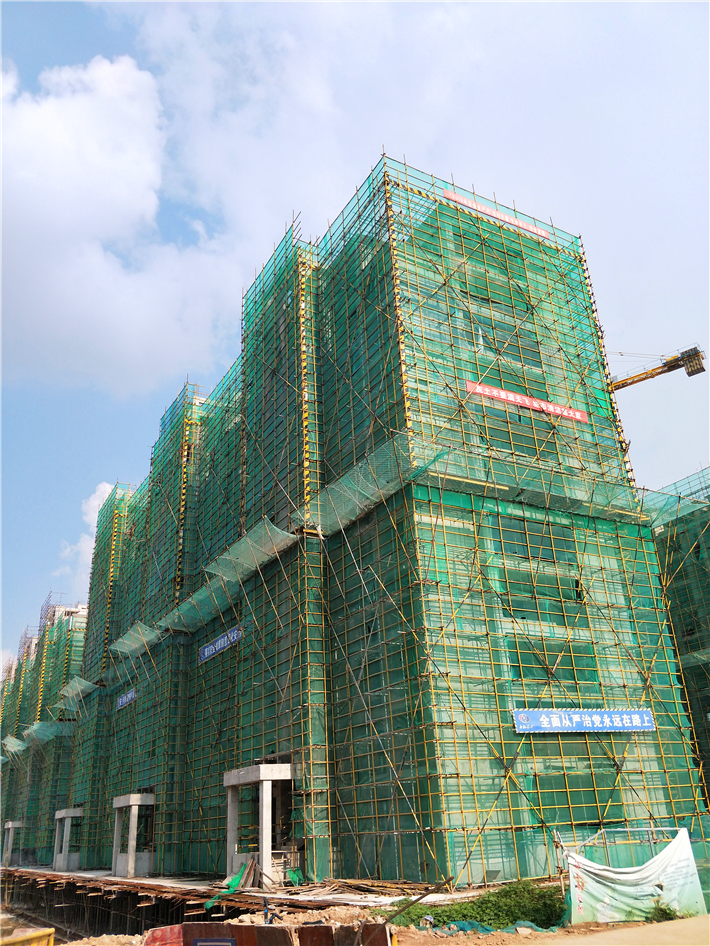

    38#楼:二次结构2-8层完成。





    37#楼:混凝土子分部验收完成,墙体开始砌筑。

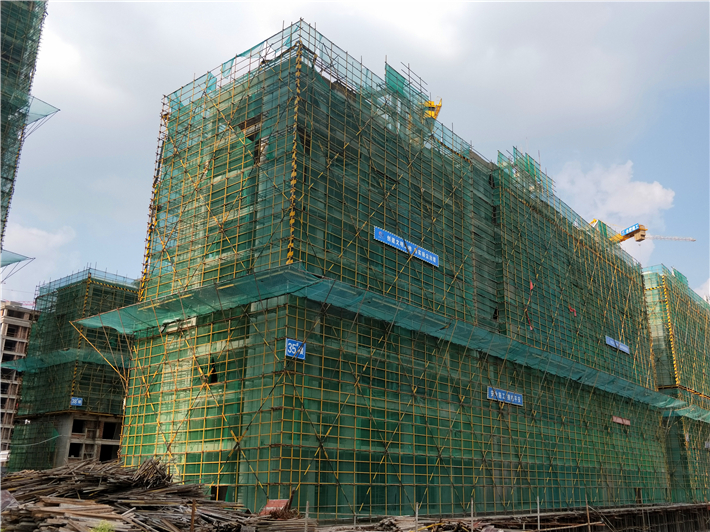

    35#楼:接料平台搭设完成。





    34#楼:混凝土子分部验收完成,墙体开始砌筑。





    32#楼:楼层垃圾清理完成,植筋开始。





    31#楼:楼层垃圾清理完成,植筋开始。





    30#楼:楼层垃圾清理完成,植筋开始。





     29#楼:植筋完成、2-3层构造柱绑扎完成。

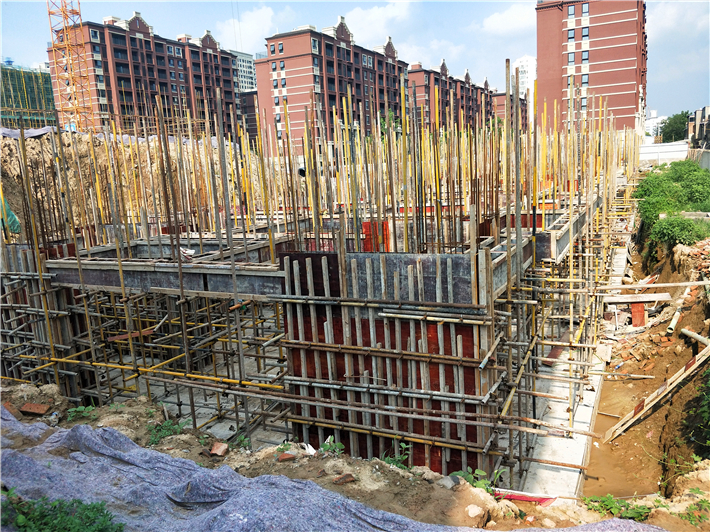

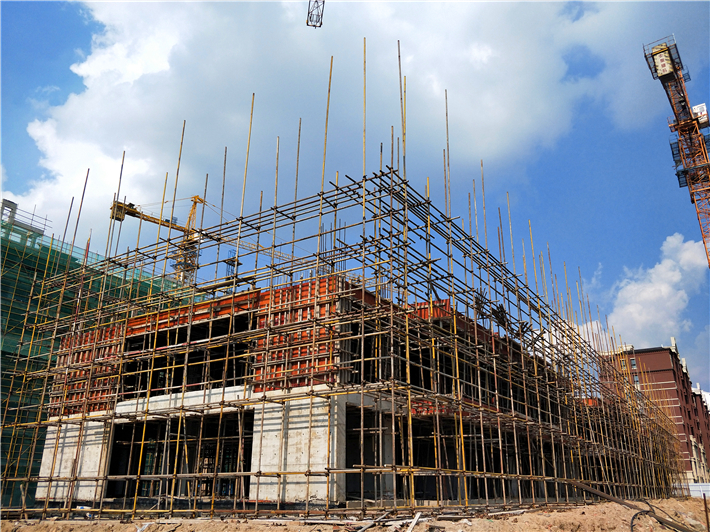

    27#楼:1层结构施工完成,地下室外墙防水施工完成,回填土准备。

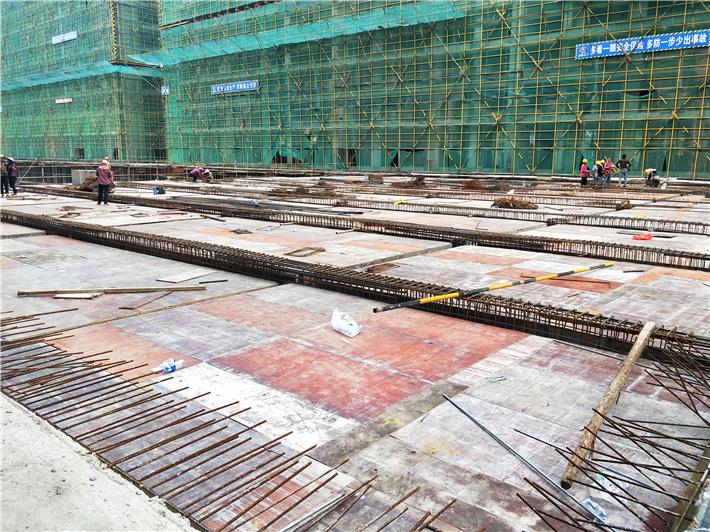

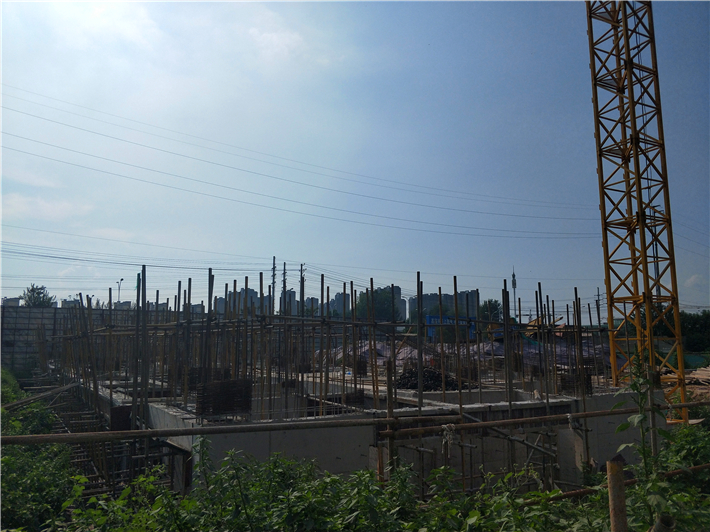

    23#楼:1层结构施工。





    24#楼:5层结构施工。





    25#楼:1层结构施工。





    26#楼:3层结构施工。




    6、24区地库:结构施工。
