合肥时代天街12月上半月工程进度播报
各楼栋形象进度:

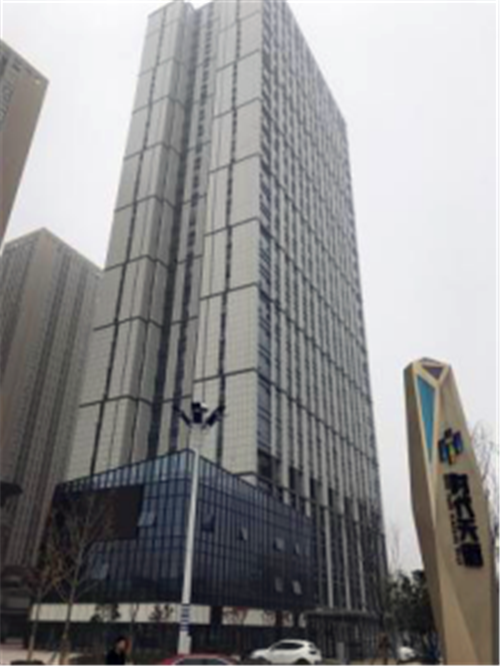

1#楼: 1、外墙:已完成专项验收。
2、施工:户内卫生间隔墙、粉刷、钢构施工已完成;下水立管施工已完成,剩余30层零星收尾工作; 3、精装:隔墙龙骨封板、地坪、墙顶面二遍腻子等施工中。

室外及裙房: 1、排水验收已完成; 2、裙房幕墙玻璃已完成; 3、园林工程已完成。

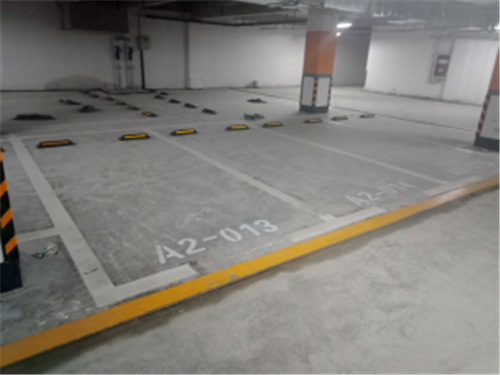

地下室: 1、人防地库消防验收已完成,人防初验已完成,正在办理相关手续移交区防办;
2、人防车库已经规划核实现场验收通过。
